目录 一、工程概况 二、水下沟槽开挖 三、钢管组焊 四、钢管拖运沉放 五、稳管工艺流程 六、沟槽内取泥 七、抛填砂袋 八、砼压块安装 九、河坝恢复 十、施工机械配备表 十一、劳动力计划表 一、工程概况: 本工程是常熟门站-长江不锈钢厂输气管道工程的过河管道工程,根据实际施工工期要求和河流的深度、宽度及河道地质情况,确定采用过河管线沟槽大开挖作业,管道在岸上组焊后拖运过河并沉放到位并稳管的施工方案
(沉管穿越段见下表): 序号 河流名称 代号 沉管长度(m) 河床下管顶埋深(m) 压块数量(块) 1 莫城 1#河 C1 60 -0
8 25 2 莫城 2#河 C2 50 -0
8 15 3 莫城 3#河 C3 40 -1
0 8 4 莫城 4#河 C4 75 -1
4 25 5 沙家浜 1#河 C6 54 -0
8 13 6 沙家浜 2#河 C7 47 -1
1 15 7 沙家浜 3#河 C10 49 -1
2 16 8 沙家浜 4#河 C16 48 -1
5 14 二、水下沟槽开挖 (1)工艺流程 不合格 (2)开挖断面要求(见下图) 施 工 测 量 导 标 设 置 挖 泥 船 就 位 基 槽 挖 泥 基 槽 检 测 基 槽 验 收 合 格 淤 泥 层 1

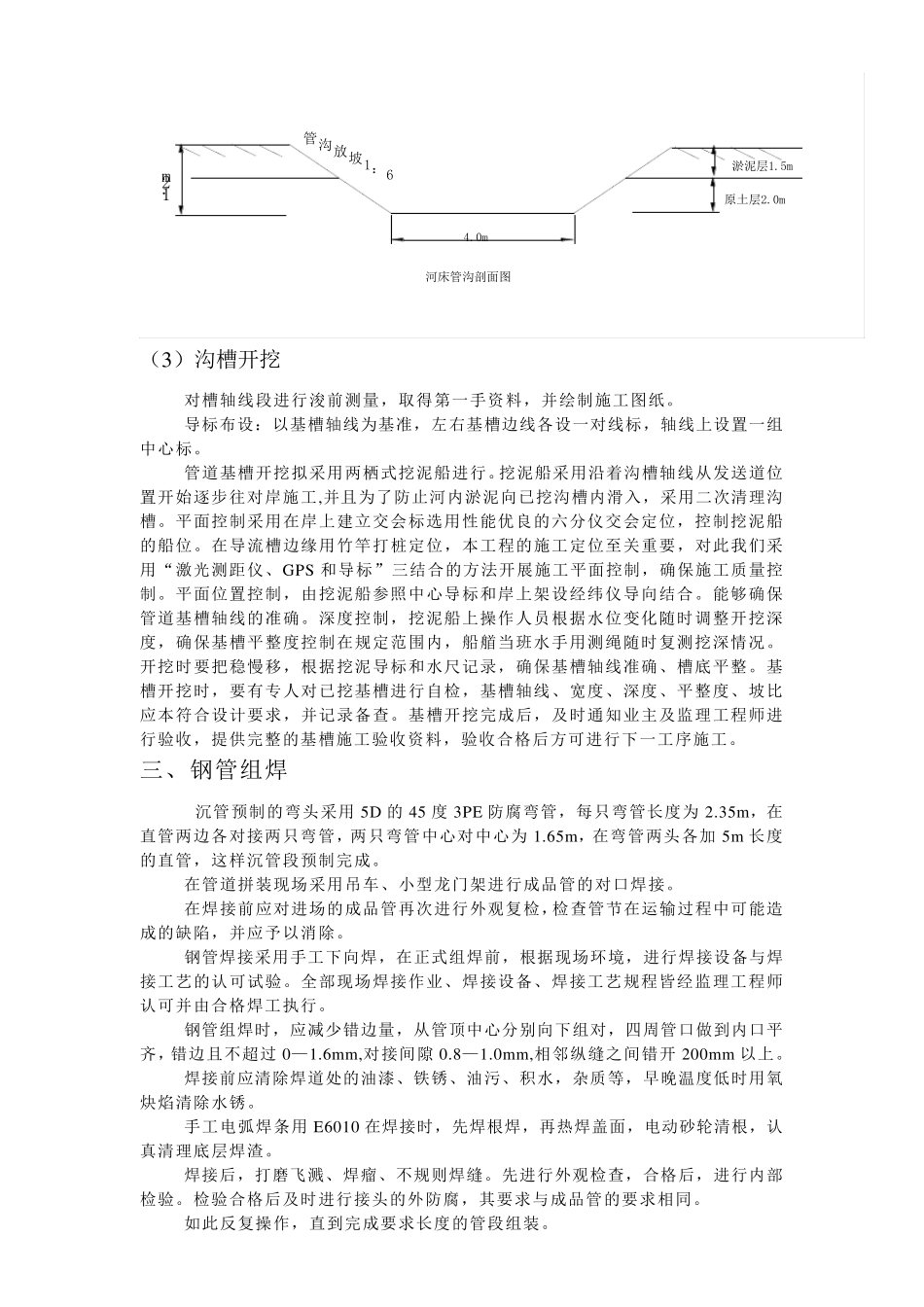

0m河 床 管 沟 剖 面 图原 土 层 2
0m管 沟 放 坡 1: 6( 3) 沟 槽 开 挖 对 槽 轴 线 段 进 行 浚 前 测 量 , 取 得 第 一 手 资 料 , 并 绘 制 施 工 图 纸
导 标 布 设 : 以 基 槽 轴 线 为 基 准 , 左 右 基 槽 边 线 各 设 一 对 线 标 , 轴 线 上 设 置 一 组中 心 标
管 道 基 槽 开 挖 拟 采 用 两 栖 式 挖 泥 船 进 行
挖 泥 船 采 用 沿 着 沟 槽 轴 线 从 发 送 道 位置 开 始 逐
