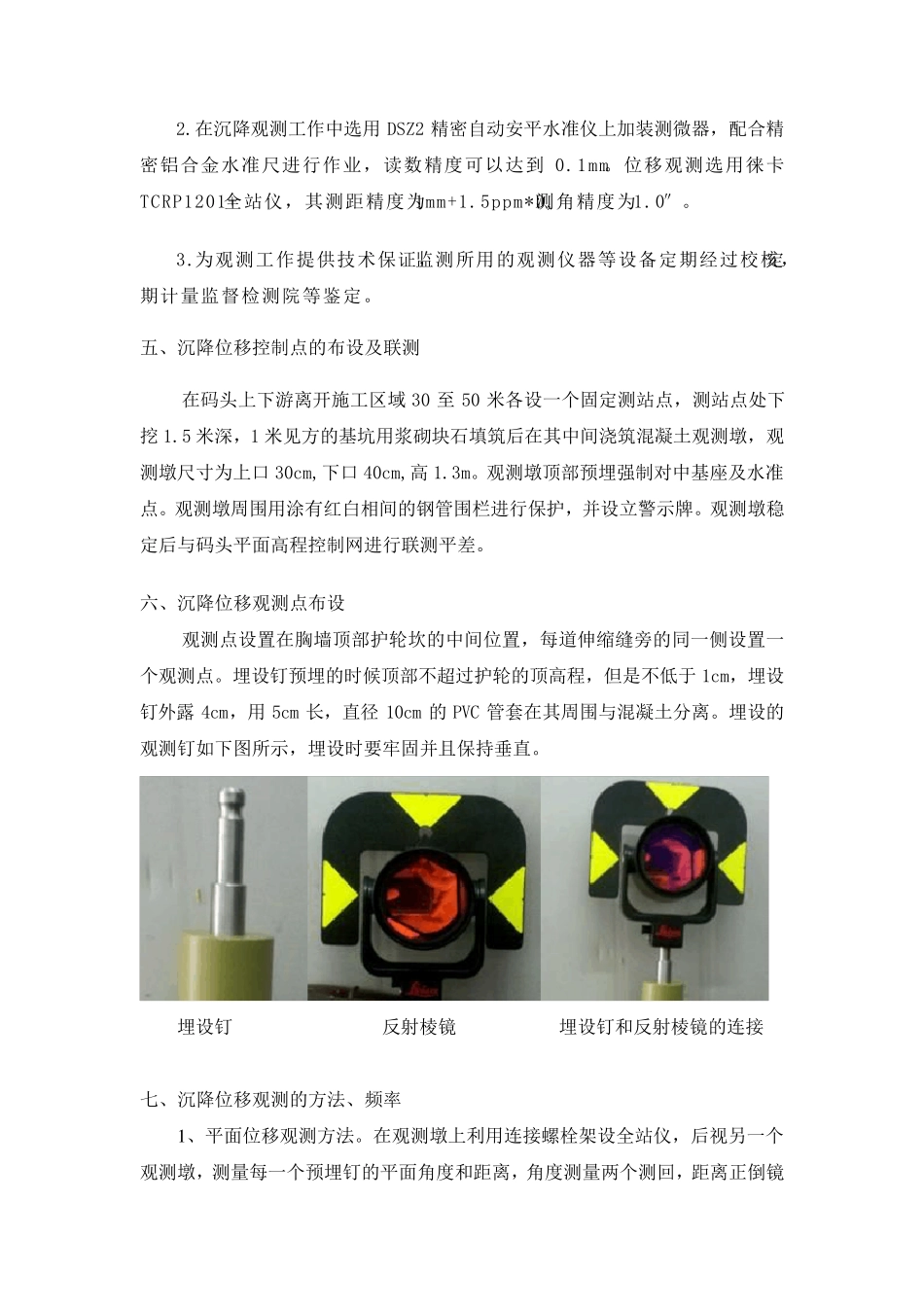

沉 降 位 移 观 测 方 案 一 、 工 程 概 况 本 工 程 利 用 与 京 杭 运 河 相 连 的 陆 窖 灌 溉 引 水 渠 , 在 其 两 侧 建 设 4 个 2000 吨级 泊 位 , 6 个 1000 吨 级 泊 位 和 2 个 1000 吨 级 多 用 途 泊 位 , 泊 位 岸 线 总 长 856m,拓 宽 水 渠 作 为 港 池 靠 船 , 码 头 采 用 现 浇 扶 壁 式 结 构 , 码 头 基 础 采 用 抛 石 基 床 , 后方 回 填 土 方 形 成 码 头 堆 场
该 工 程 沉 降 位 移 观 测 的 关 键 是 在 码 头 胸 墙 后 方 回 填 土过 程 中 对 码 头 的 沉 降 位 移 观 测
二 、 技 术 标 准 和 规 范 1、 宿 迁 中 心 港 果 园 作 业 区 二 期 工 程 《 施 工 图 设 计 说 明 》 2、 《 国 家 一 、 二 等 水 准 测 量 规 范 》 ( GB/T12897-2006) 3、 《 建 筑 变 形 测 量 规 范 》 ( JGJ8-2007) 4、 《 工 程 测 量 规 范 》 ( GB50026-2007) 5、 《 水 工 工 程 测 量 规 范 》 ( JTJ203-2001) 三 、 沉 降 位 移 观 测 目 的 沉 降 、 位 移 观 测 是 码 头 结 构 不 可 忽 视 的 工 作 之 一 , 特别是 该 工 程 在 土 方 回 填过 程 中 , 通过 沉 降 、 位 移 观 测 , 可 以监测 码 头 胸 墙 的 沉 降 位 移 情况 , 便于及时发现 异常情况 , 采 取措施 , 同时也为 优化填 土 方 案 及填 土 速率, 提供直接的 数据参考, 确保工 程 的 安全施 工 及后 期 运 行
四、 测 量 精度指标 与 观 测 仪器的 选择 1.根
