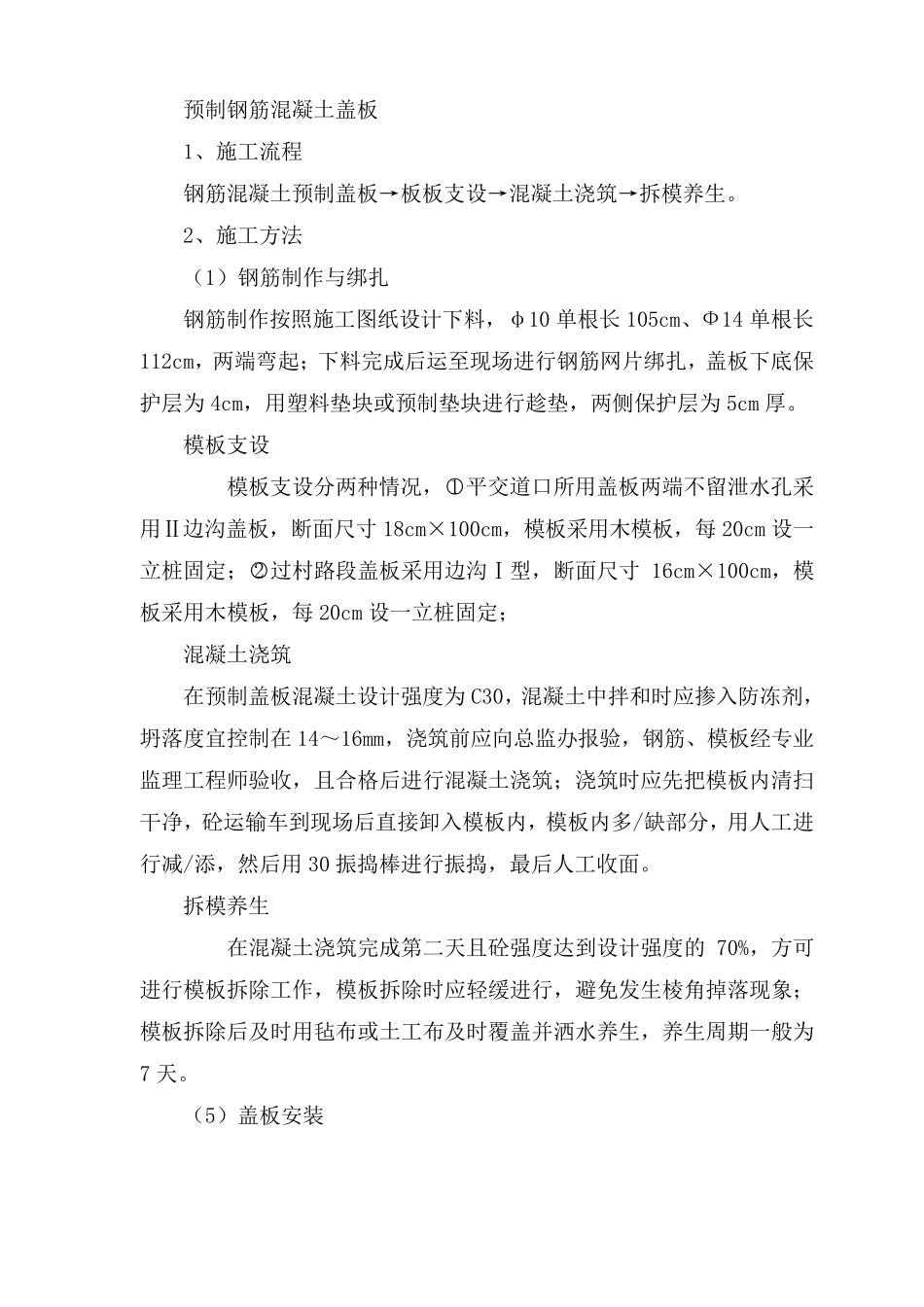

预制钢筋混凝土盖板 1、施工流程 钢筋混凝土预制盖板→板板支设→混凝土浇筑→拆模养生
2、施工方法 (1)钢筋制作与绑扎 钢筋制作按照施工图纸设计下料,φ10 单根长105cm、Ф14 单根长112cm,两端弯起;下料完成后运至现场进行钢筋网片绑扎,盖板下底保护层为4cm,用塑料垫块或预制垫块进行趁垫,两侧保护层为5cm 厚
模板支设 模板支设分两种情况,○1 平交道口所用盖板两端不留泄水孔采用Ⅱ边沟盖板,断面尺寸18cm×100cm,模板采用木模板,每 20cm 设一立桩固定;○2 过村路段盖板采用边沟Ⅰ型,断面尺寸16cm×100cm,模板采用木模板,每 20cm 设一立桩固定; 混凝土浇筑 在预制盖板混凝土设计强度为C30,混凝土中拌和时应掺入防冻剂,坍落度宜控制在 14~16mm,浇筑前应向总监办报验,钢筋、模板经专业监理工程师验收,且合格后进行混凝土浇筑;浇筑时应先把模板内清扫干净,砼运输车到现场后直接卸入模板内,模板内多/缺 部 分,用人 工进行减 /添 ,然 后用30 振 捣 棒 进行振 捣 ,最 后人 工收面
拆模养生 在混凝土浇筑完成第 二 天 且砼强度达 到设计强度的70%,方可进行模板拆除 工作,模板拆除 时应轻 缓 进行,避 免 发 生棱 角 掉 落现象 ;模板拆除 后及 时用毡 布 或土工布 及 时覆 盖并 洒 水养生,养生周 期 一般 为7 天

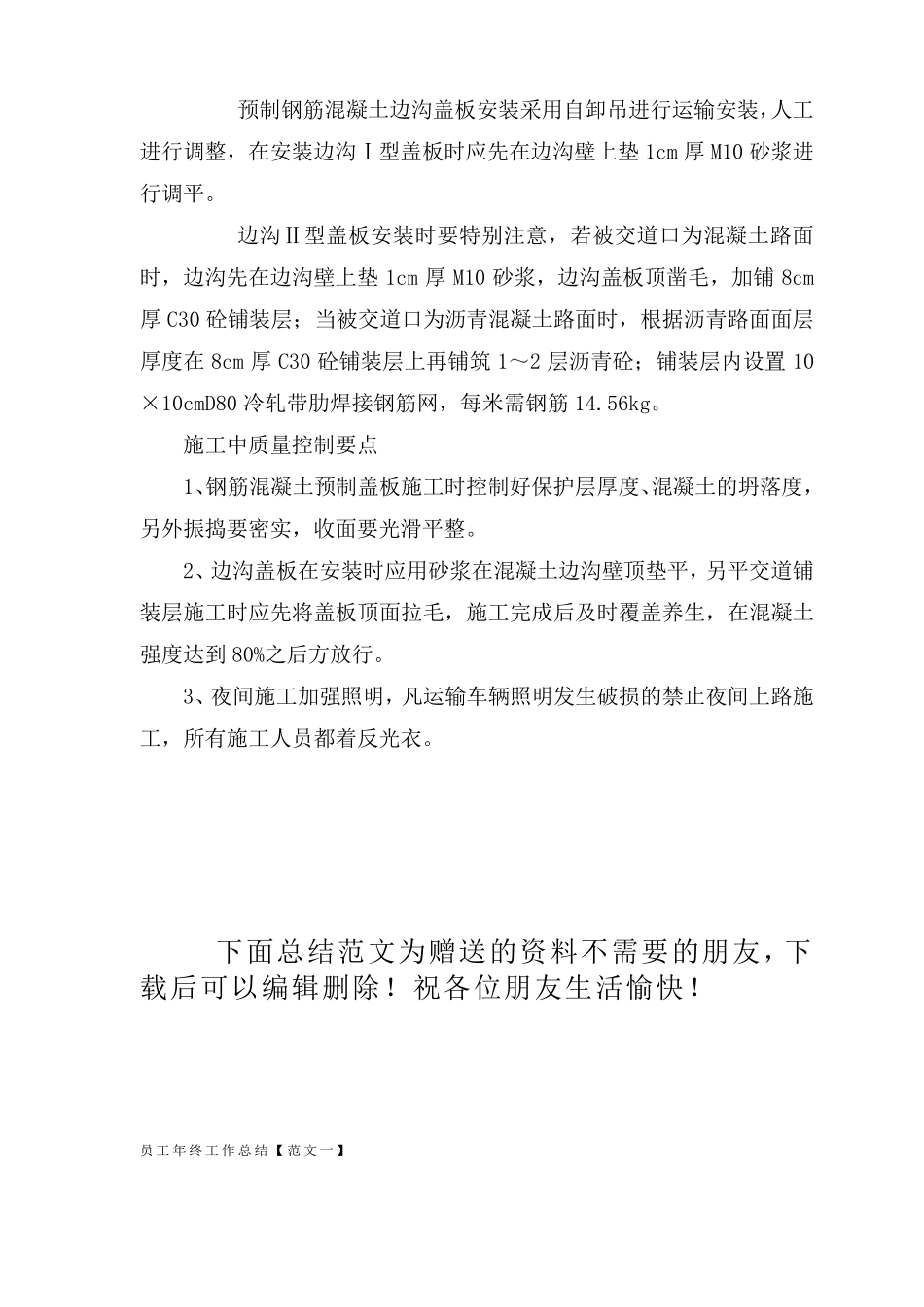

(5)盖板安 装 预制钢筋混凝土边沟盖板安装采用自卸吊进行运输安装,人工进行调整,在安装边沟Ⅰ型盖板时应先在边沟壁上垫1cm 厚M10 砂浆进行调平
边沟Ⅱ型盖板安装时要特别注意,若被交道口为混凝土路面时,边沟先在边沟壁上垫1cm 厚M10 砂浆,边沟盖板顶凿毛,加铺8cm厚C30 砼铺装层;当被交道口为沥青混凝土路面时,根据沥青路面面层厚度在8cm 厚C30 砼铺装层上再铺筑1~2 层沥青砼
