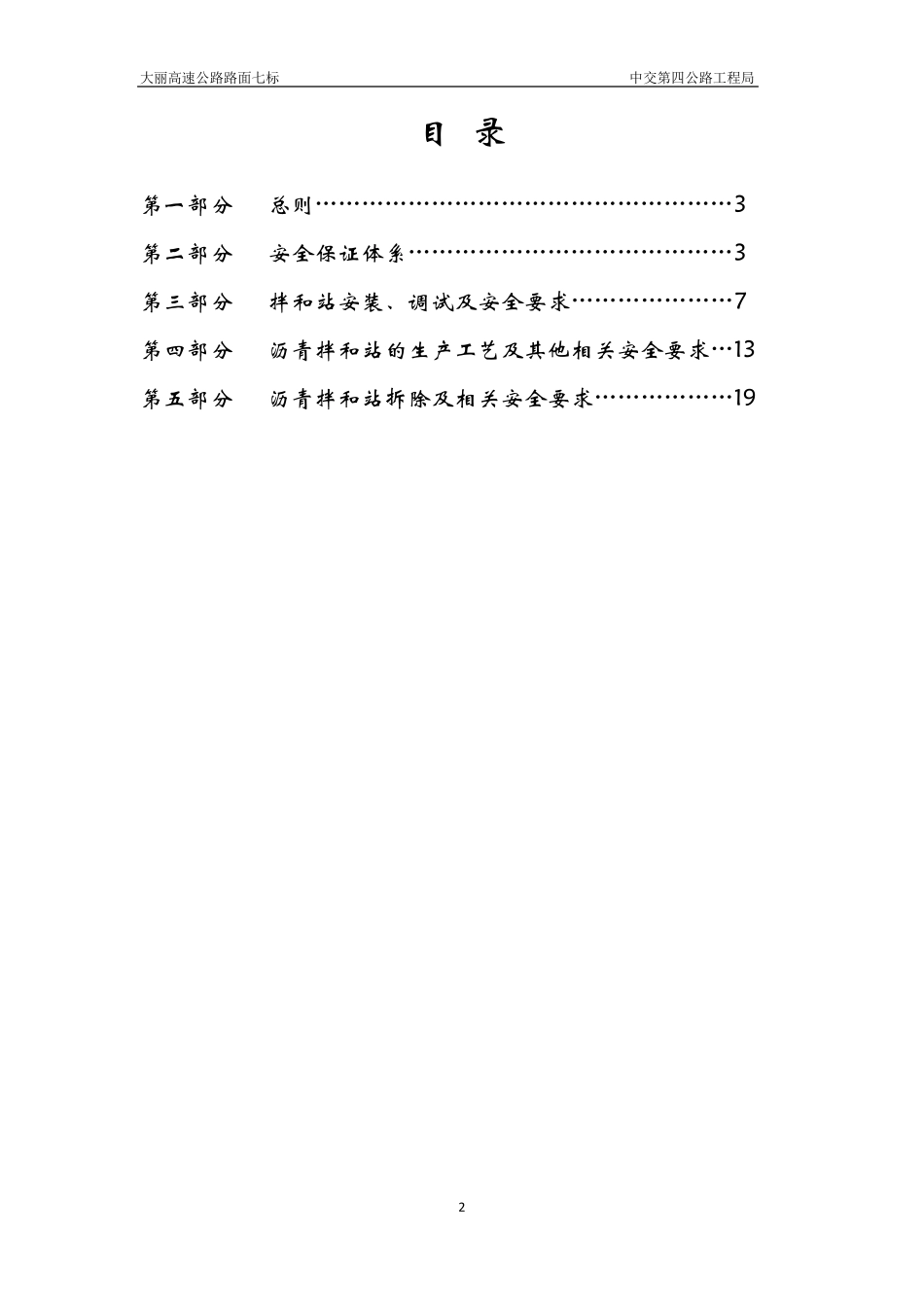

大丽高速公路路面七标 中交第四公路工程局 1 大丽高速 LM7 合同段 沥青拌和站安、拆安全生产专项方案 中交第四公路工程局 中交第四公路工程局有限公司 大丽高速 LM7 合同段项目经理部 二○一三年二月十六日 大丽高速公路路面七标 中交第四公路工程局 2 目 录 第 一 部 分 总 则 ………………………………………………3 第 二 部 分 安 全 保 证 体 系 ……………………………………3 第 三 部 分 拌 和 站 安 装 、 调 试 及 安 全 要 求 …………………7 第 四 部 分 沥 青 拌 和 站 的 生 产 工 艺 及 其 他 相 关 安 全 要 求 …13 第 五 部 分 沥 青 拌 和 站 拆 除 及 相 关 安 全 要 求 ………………19 大丽高速公路路面七标 中交第四公路工程局 3 沥 青 拌 和 站 安 、拆安 全生产专项方案 第一部分 总 则 一 、 编 制 依 据 1、大 丽 高 速 公 路 路 面 工 程 建 设 有 关 安 全 生 产 管 理 文 件 精 神 。 2、 路 面 工 程 七 标 施 工 图 纸 和 实 施 性 施 工 组 织 计 划 。 二 、 安 装 位 置 、 时 间 、 供 料 范 围 1、沥 青 拌 和 站 ,位 于 大 理 至 丽 江 高 速 公 路 K116+500 左 侧 ,占 地 34 亩 。 供 料 范 围 为 k102+420-k125+200, 混 合 料 产 量 预计 为 117926 吨 。 安 装 沥 青 拌 和 站 ,4000 型 一 套 。 拟 于 2013 年2 月 1 日 至 2013 年 3 月 25 日 进 行 该 拌 和 站 的 安 装 ,预 计 2013年 8 月 10 日 至 2013 年 8 月 30 日 拆 迁 。 三 、 安 装 、 拆 除 总 体 要 求 1、 安 、 拆 全 程 均 需 进 行 安 全 教 育 , 树 立 “安 全 第一 、 预 防为 主、 综合 治理 ”的 思想, 落实 安 全 生 产 责任制 度。 2、 设 备安 、 拆 由专人负责, 在项目部指定地 点封闭安 全 施工 。 3、项目部安 装 的 沥 青 混 凝土拌 和 设 备为 新出厂的 合 格设 备,安 装 、 拆 除 均 有 厂家技术人员现场指导、 操作, 其安 装 时 的 预 埋构件 , 螺栓、 垫片均 为 厂家定型 产 品, 其强度及尺寸均 保证安 装的 质量...
