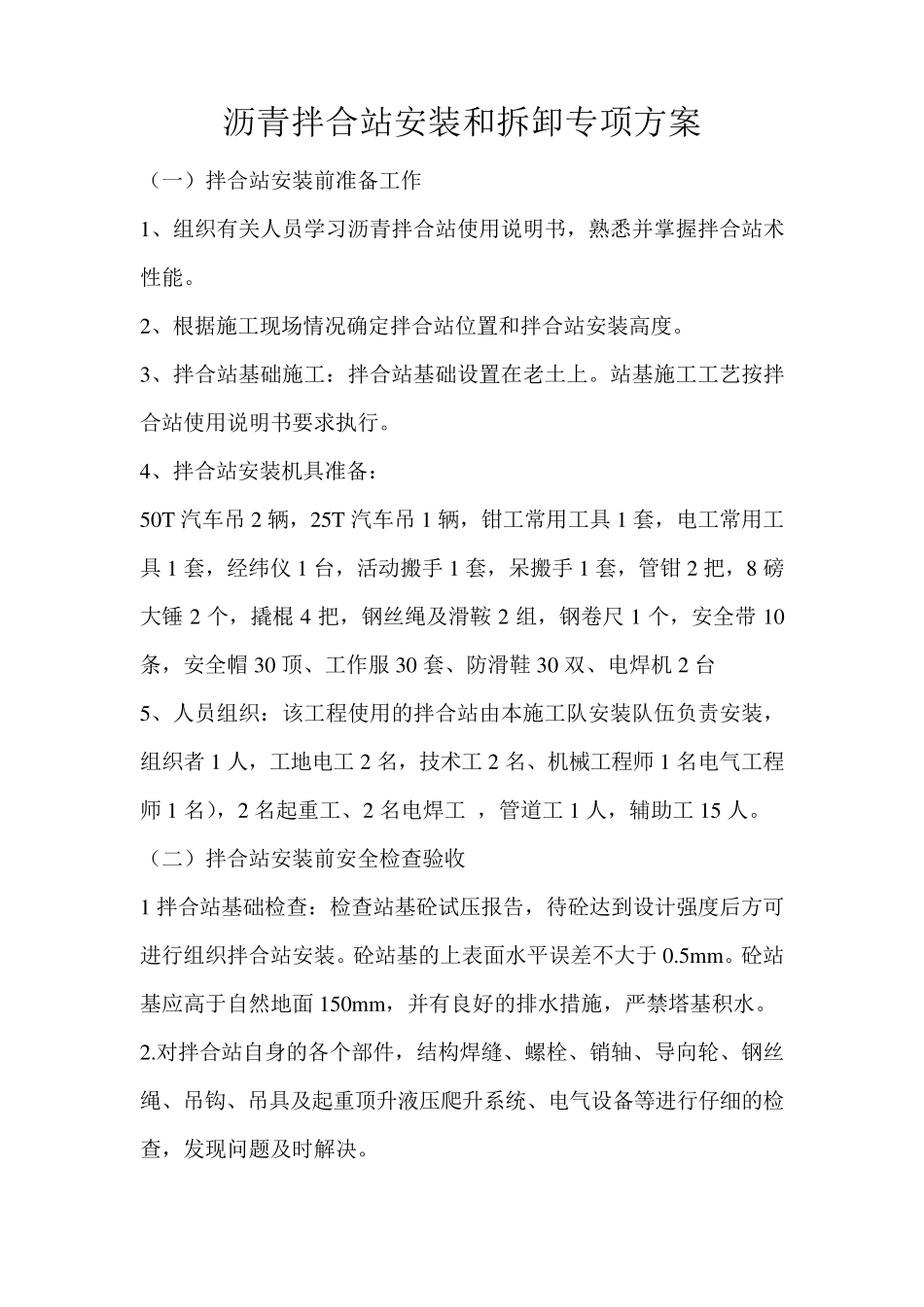

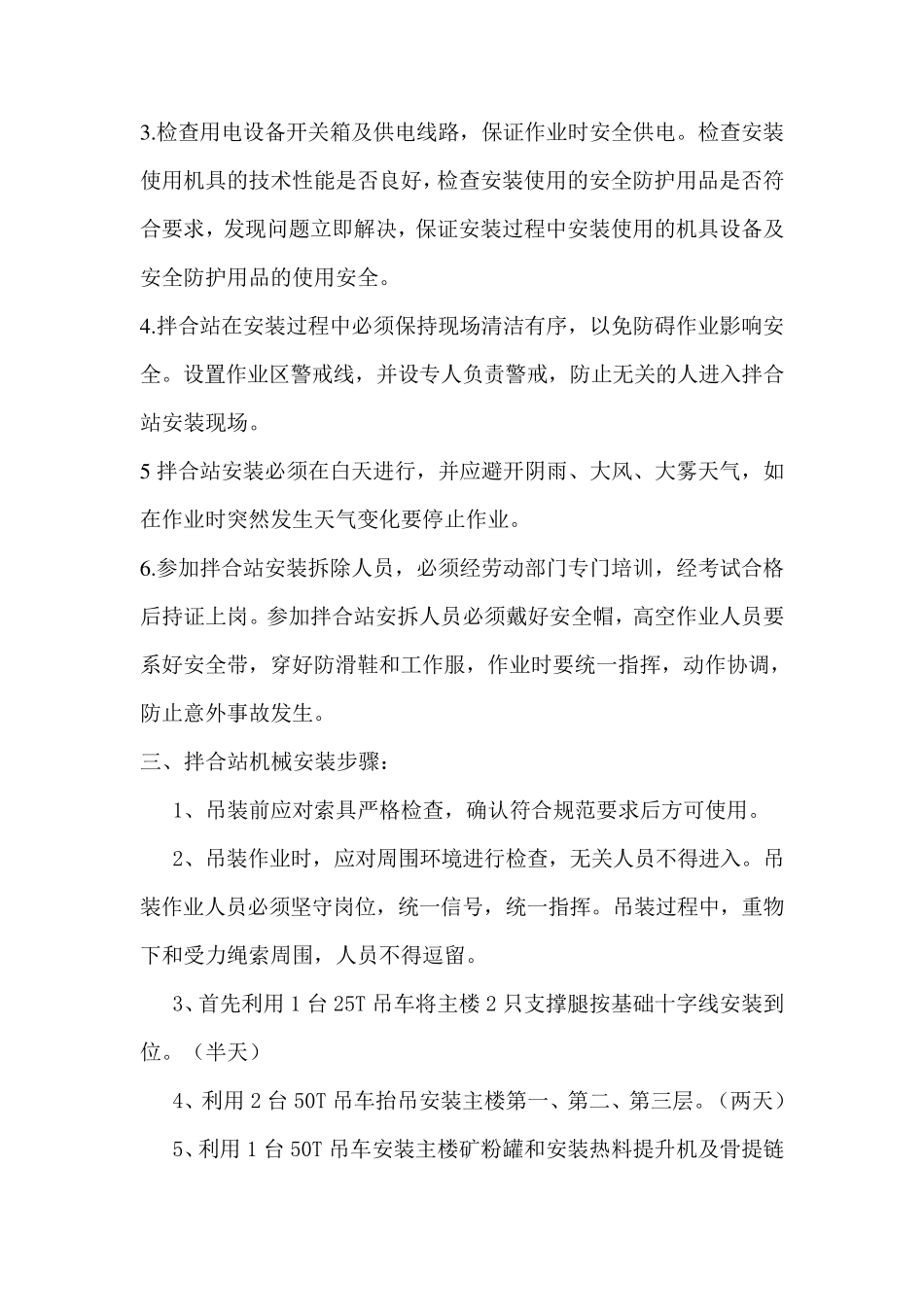

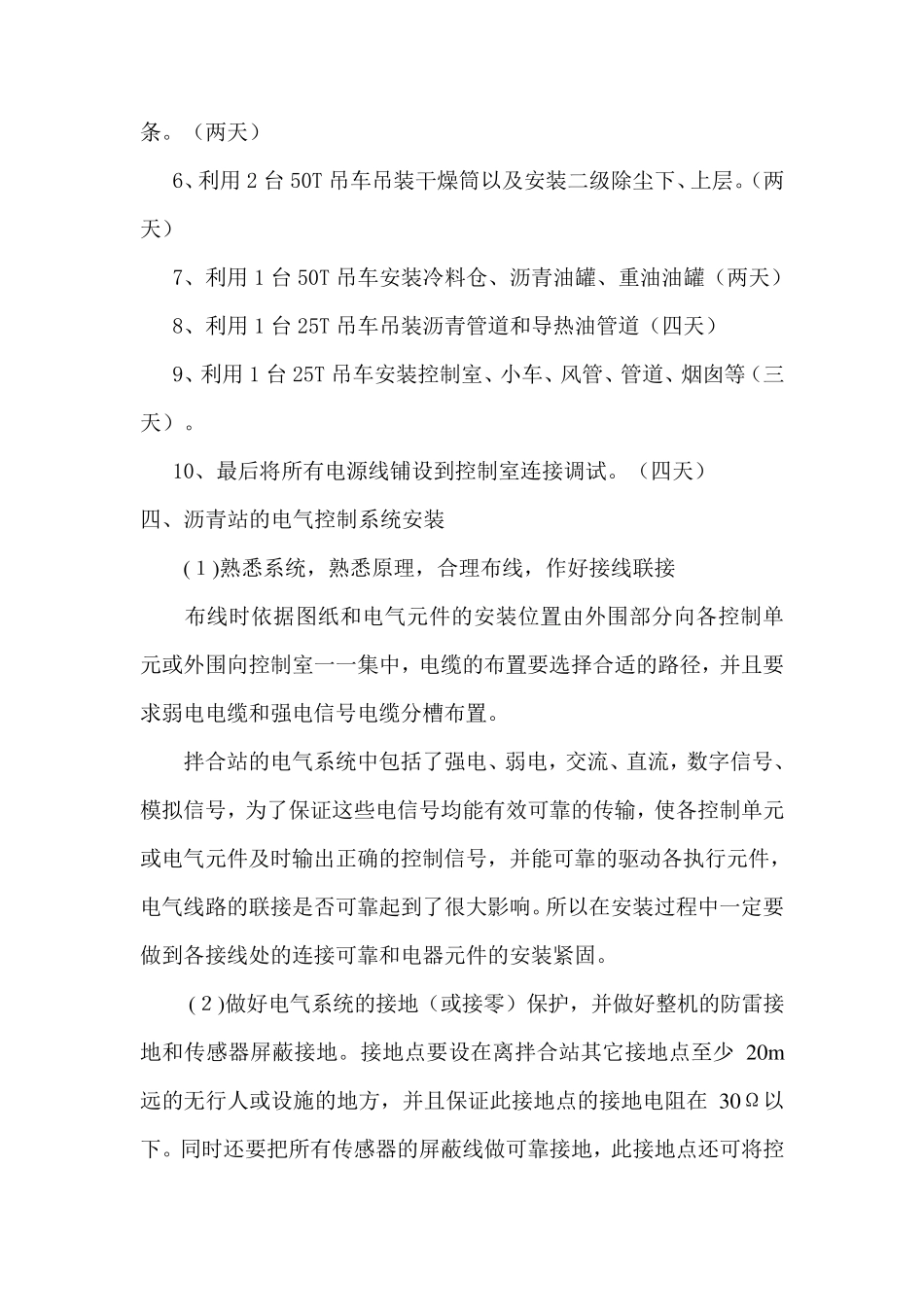

沥青拌合站安装和拆卸专项方案 (一)拌合站安装前准备工作 1、组织有关人员学习沥青拌合站使用说明书,熟悉并掌握拌合站术性能
2、根据施工现场情况确定拌合站位置和拌合站安装高度
3、拌合站基础施工:拌合站基础设置在老土上
站基施工工艺按拌合站使用说明书要求执行
4、拌合站安装机具准备: 50T 汽车吊 2 辆,25T 汽车吊 1 辆,钳工常用工具 1 套,电工常用工具 1 套,经纬仪 1 台,活动搬手 1 套,呆搬手 1 套,管钳 2 把,8 磅大锤 2 个,撬棍 4 把,钢丝绳及滑鞍 2 组,钢卷尺 1 个,安全带 10条,安全帽 30 顶、工作服 30 套、防滑鞋 30 双、电焊机 2 台 5、人员组织:该工程使用的拌合站由本施工队安装队伍负责安装,组织者 1 人,工地电工2 名,技术工2 名、机械工程师 1 名电气工程师 1 名),2 名起重工、2 名电焊工 ,管道工1 人,辅助工15 人
(二)拌合站安装前安全检查验收 1 拌合站基础检查:检查站基砼试压报告,待砼达到设计强度后方可进行组织拌合站安装
砼站基的上表面水平误差不大于 0
砼站基应高于自然地面 150m m ,并有良好的排水措施,严禁塔基积水
对拌合站自身的各个部件,结构焊缝、螺栓、销轴、导向轮、钢丝绳、吊钩、吊具及起重顶升液压爬升系统、电气设备等进行仔细的检查,发现问题及时解决
检查用电设备开关箱及供电线路,保证作业时安全供电
检查安装使用机具的技术性能是否良好,检查安装使用的安全防护用品是否符合要求,发现问题立即解决,保证安装过程中安装使用的机具设备及安全防护用品的使用安全
拌合站在安装过程中必须保持现场清洁有序,以免防碍作业影响安全
设置作业区警戒线,并设专人负责警戒,防止无关的人进入拌合站安装现场
5 拌合站安装必须在白天进行,并应避开阴雨、大风、大雾天气
