施工技术交底记录 年 月 日 施管表5 工程名称 项目 分部工程 20 米道路—道路工程 分项工程名称 沥青混凝土面层 交底内容: 1 施工准备 1
1 技术准备 1.调查现场情况,编制详细可行的沥青混凝土路面施工计划和施工方案,并经监理审批后组织交底
2.沥青混凝土路面施工必须成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态
3.对计划使用的机械设备和混合料配合比,应通过铺筑试验段进行检验,对拌和、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法
2 材料要求 热拌沥青混合料应符合《公路沥青路面施工技术规范》(JTJ 032)的有关规定
3 机具设备 1.主要机械设备 (1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机
(2)压实机械:6~ 14t 双轮钢筒振动压路机,16~ 20t 轮胎式压路机,1~ 2t 手扶式小型振动压路机
(3)其他机械:铣刨机、运输车、铲车、水车、加 油 车、路面切 缝 机
2.施工及检测 工具 (1)施工工具:平 铁 锨 、耙 子 、小火 车、浮 动机准梁 、筛 子 、墩 锤 、烙 铁 、手锤 、测 墩 、铝 合金 导 梁 、钎 子 、绕 线 支 架 、紧 线 器 、喷 灯
(2)检测 工具:3m 直 尺 、测 平 车、核 子 仪 、取 芯 机、数 显 测 温 计、水准仪 、经纬 仪 、钢尺 、小线 等
4 作 业 条 件 1. 沥青混凝土下 面层必须在 基 层验收 合格 并清 扫 干 净 、喷 洒 乳 化沥青 24h 后方可进行施工
2. 沥青混凝土下 面层施工应在 路缘 石 安 装 完 成并经监理验收 合格 后进行
路缘 石 与 沥青混合 料接触 面应涂 刷 粘 结 油

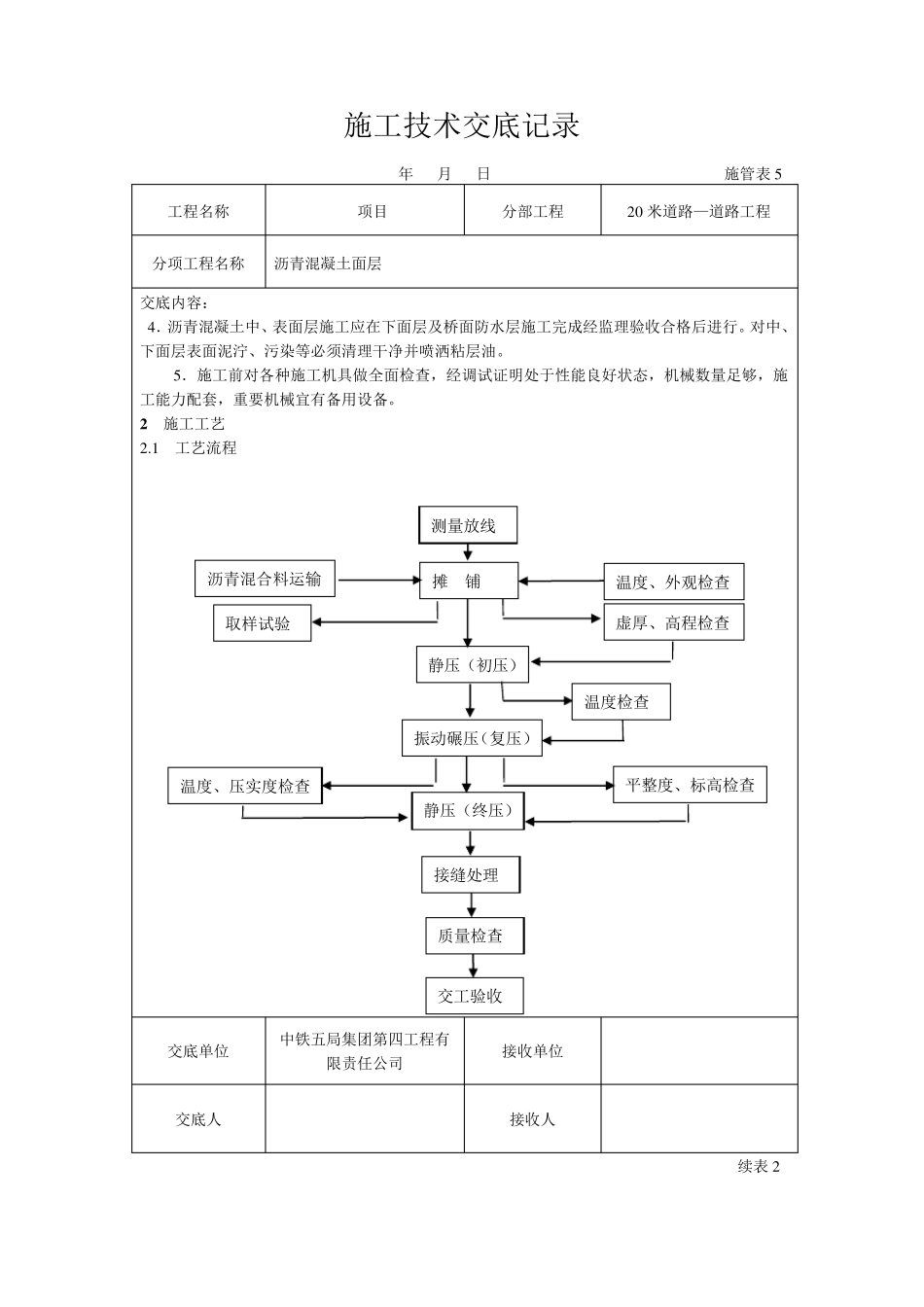

3.沥青混凝土中 、表面层施工前 ,应对下 面层和桥 面混凝土铺装 进行质量 检测 汇
