水钻切割施工方案一、方案说明:因现场第二部预应力锚杆位置的地勘报告有误与现场实际情况不符,第二部锚杆位置鹅卵石层以达到 lm-1
5m 左右,普通的锚杆机已经对此位置无法进行施工作业,经我司与建设单位、监理单位开会协商将原定的锚杆机施工更改为水钻施工
二、编制依据1、《混凝土结构加固技术规程》(CECS25:90)2、《混凝土结构设计规范》(GB50010—2002);3、《建筑现场临时用电安全技术规程》(JGJ46—88);4、《建筑机械使用安全技术规程》(JGJ33—86)

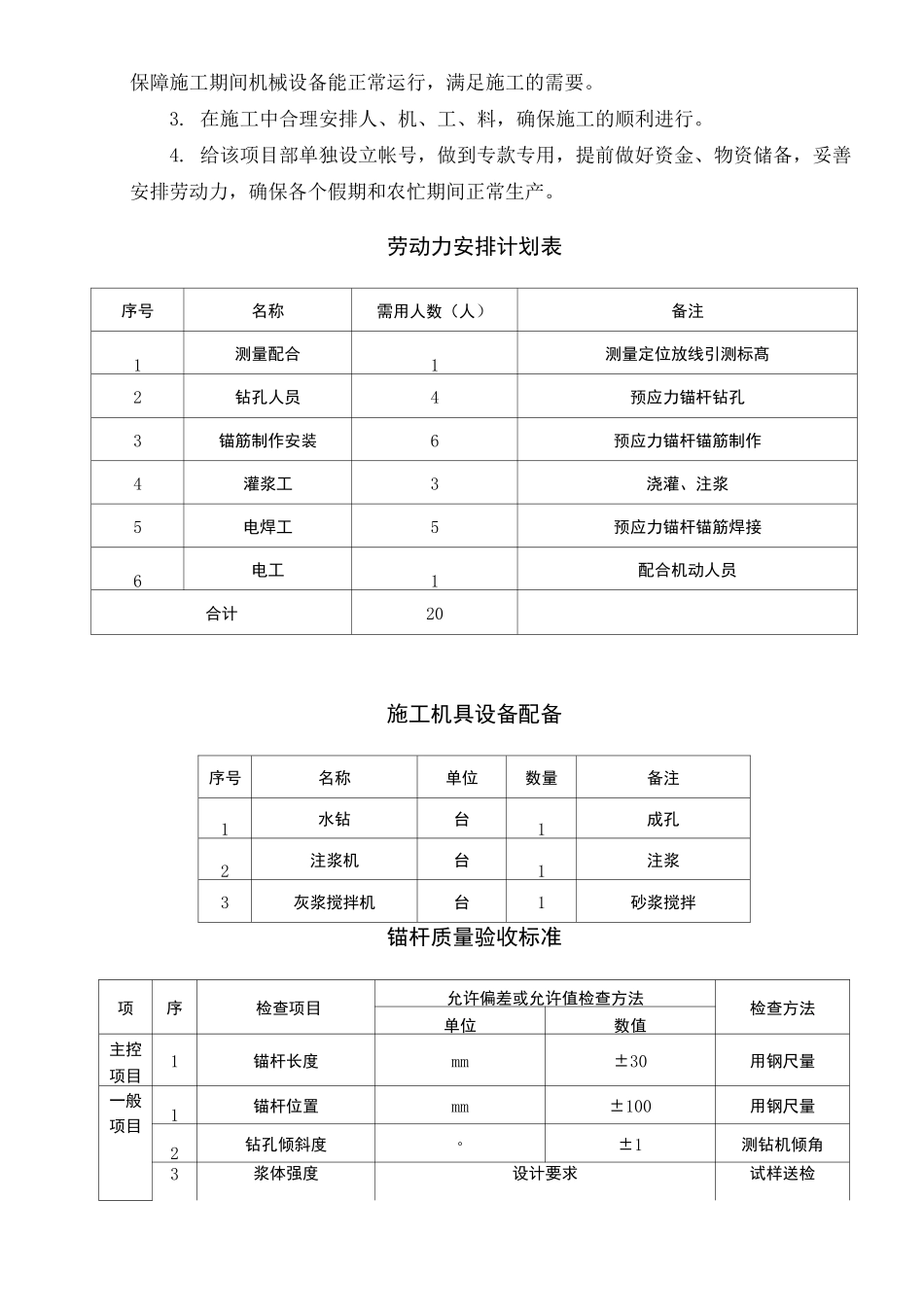

三、施工工艺流程四、施工部署1、质量目标:所有分项工程达到《建筑工程施工质量验收统一标准》(GB50300-2001)中的合格等级;2、工期目标:确保在 6 天内完第二部锚杆施工工作,合理统筹安排,确保工程施工需要工期
3、现场管理目标:强化施工现场科学管理、创一流水平工地,坚决杜绝一切重
五、施工方法与要求⑴ 成孔:在砂层内施工锚杆时采用套管跟进水冲法锚杆机成孔,在粘土层内施工锚杆时采用螺旋钻机成孔
锚杆钻孔深度应超过锚杆设计长度 0
5m,钻孔水平方向孔距在垂直方向误差不宜大于 100mm,偏斜度不应大于 3%

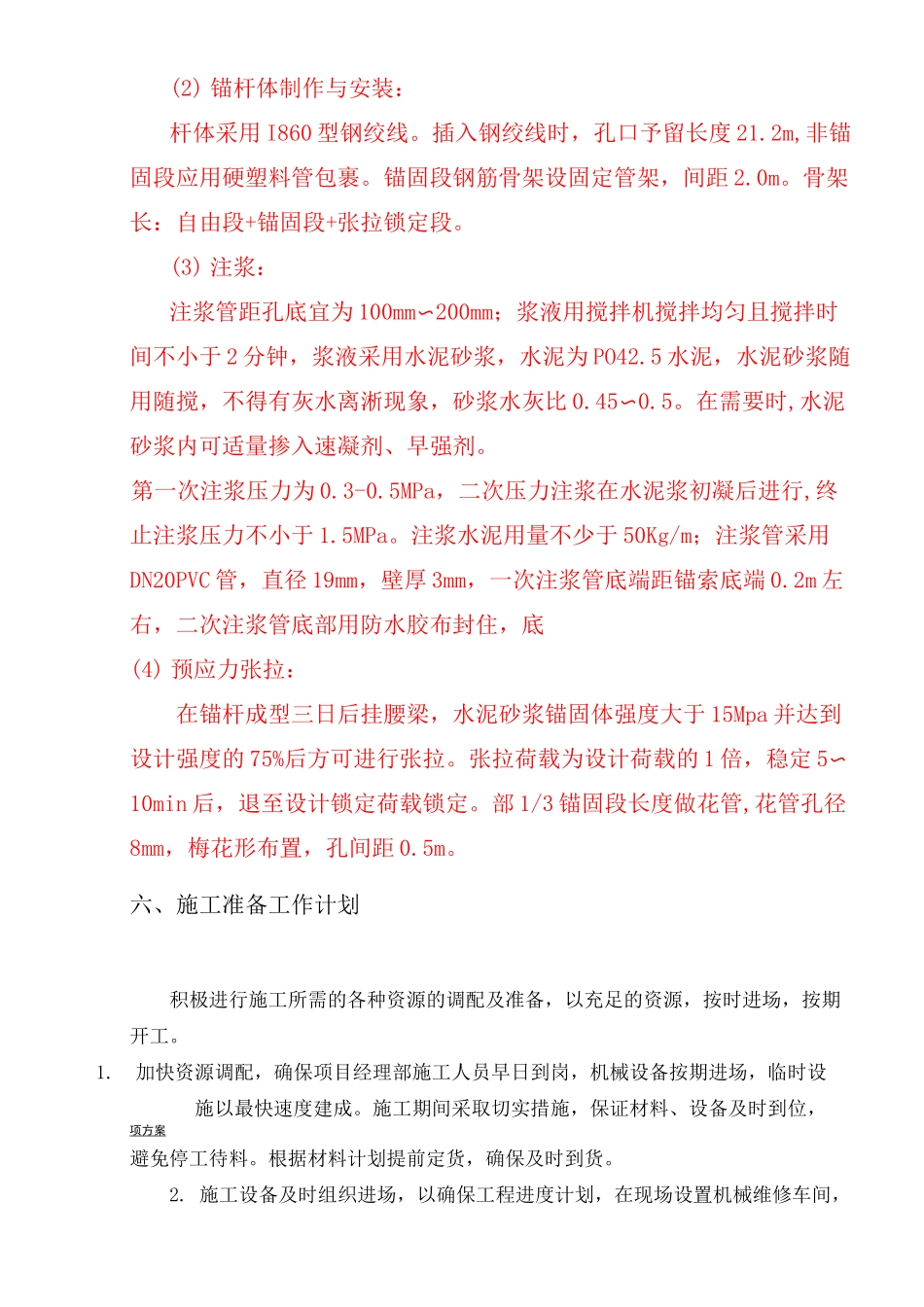

(2) 锚杆体制作与安装:杆体采用 I860 型钢绞线
插入钢绞线时,孔口予留长度 21
2m,非锚固段应用硬塑料管包裹
锚固段钢筋骨架设固定管架,间距 2
骨架长:自由段+锚固段+张拉锁定段
(3) 注浆:注浆管距孔底宜为 100mm〜200mm;浆液用搅拌机搅拌均匀且搅拌时间不小于 2 分钟,浆液采用水泥砂浆,水泥为 PO42
5 水泥,水泥砂浆随用随搅,不得有灰水离淅现象,砂浆水灰比 0
在需要时,水泥砂浆内可适量掺入速凝剂、早强剂
第一次注浆压力为 0
5MPa,二次压力注浆在水泥浆初凝后进行,终止注浆压力不小于 1
注浆水泥用量不少
