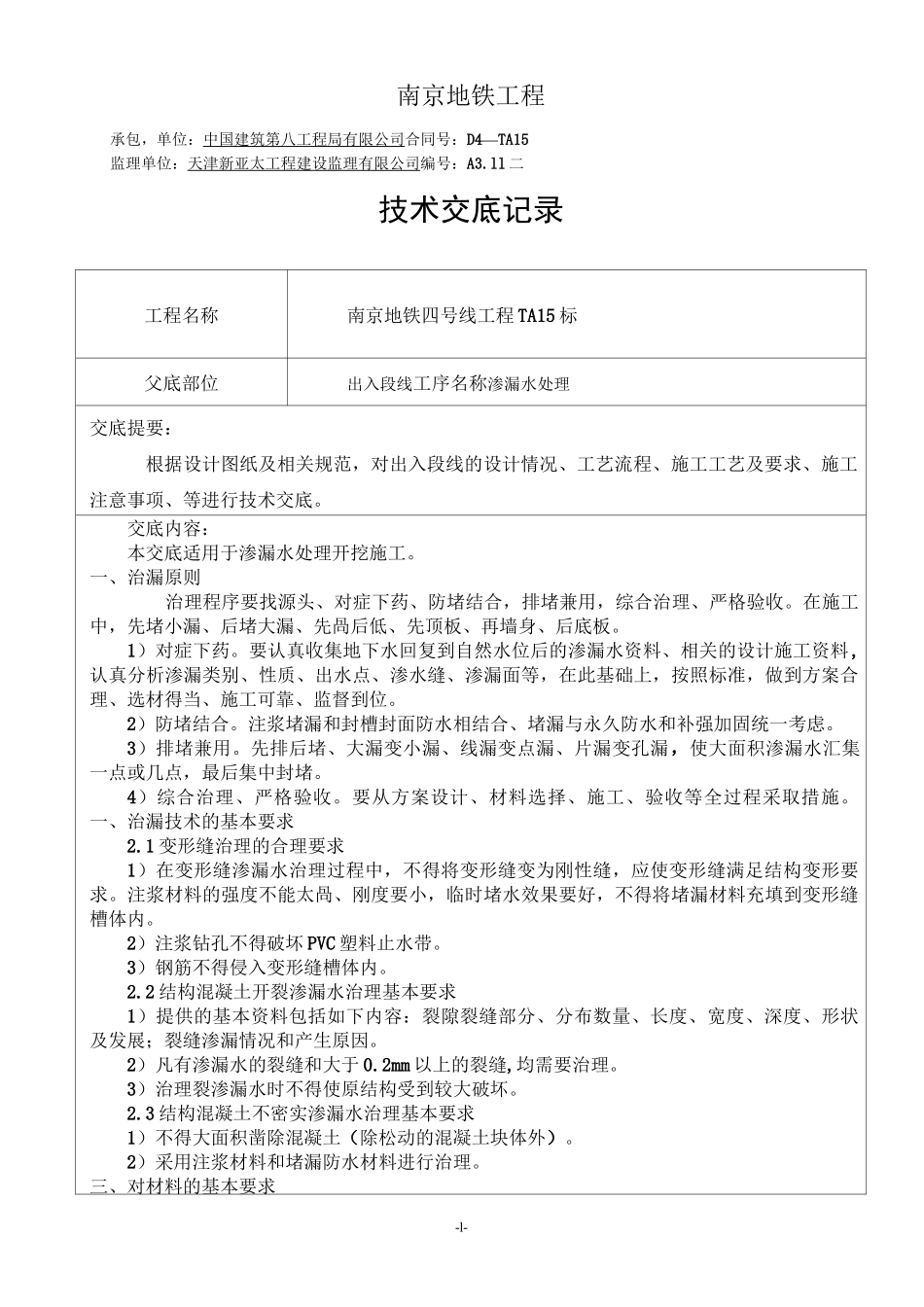

-l-南京地铁工程承包,单位:中国建筑第八工程局有限公司合同号:D4—TA15监理单位:天津新亚太工程建设监理有限公司编号:A3
ll 二技术交底记录工程名称南京地铁四号线工程 TA15 标父底部位出入段线工序名称渗漏水处理交底提要:根据设计图纸及相关规范,对出入段线的设计情况、工艺流程、施工工艺及要求、施工注意事项、等进行技术交底
交底内容:本交底适用于渗漏水处理开挖施工

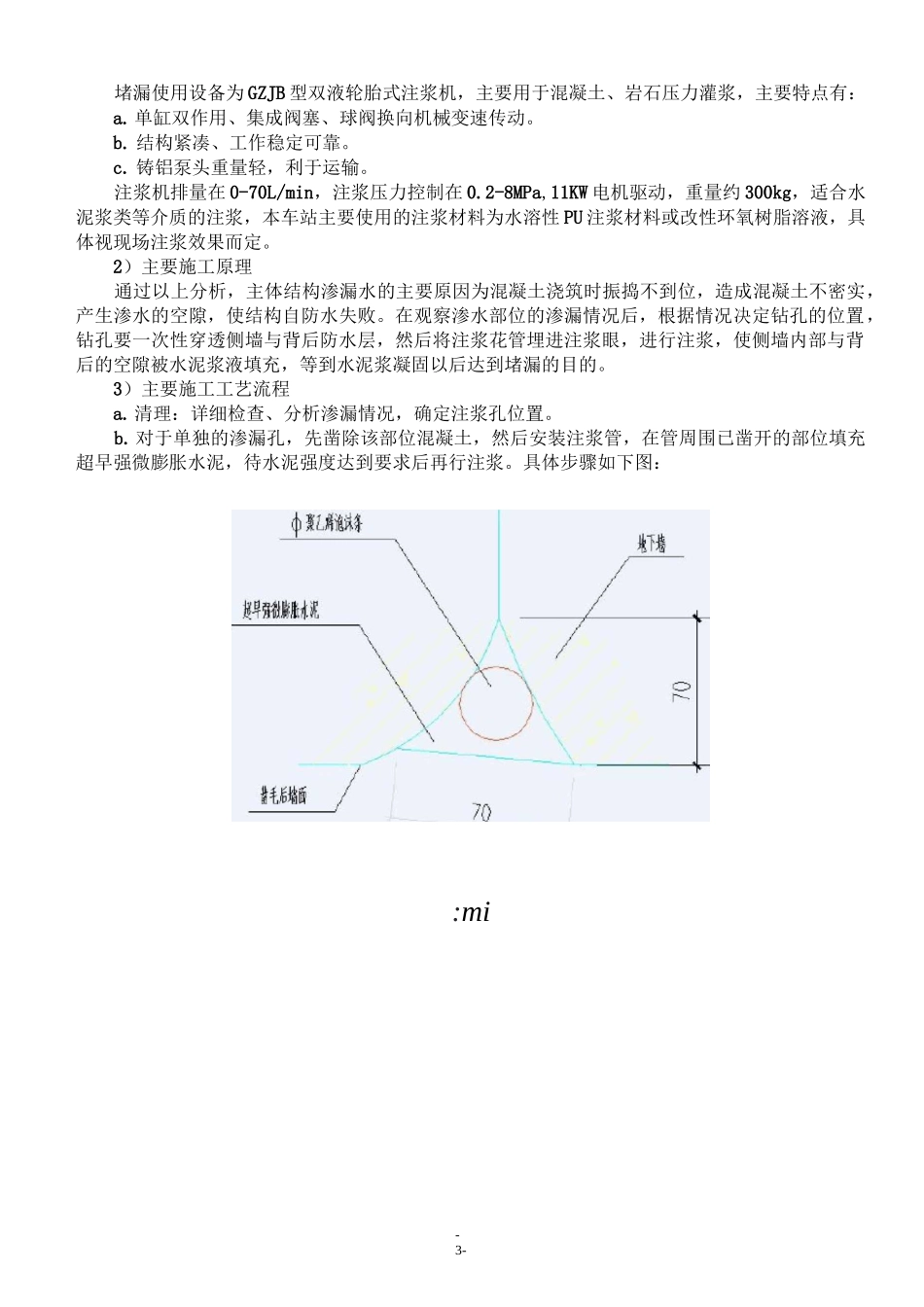

一、治漏原则治理程序要找源头、对症下药、防堵结合,排堵兼用,综合治理、严格验收
在施工中,先堵小漏、后堵大漏、先咼后低、先顶板、再墙身、后底板
1)对症下药
要认真收集地下水回复到自然水位后的渗漏水资料、相关的设计施工资料,认真分析渗漏类别、性质、出水点、渗水缝、渗漏面等,在此基础上,按照标准,做到方案合理、选材得当、施工可靠、监督到位
2)防堵结合
注浆堵漏和封槽封面防水相结合、堵漏与永久防水和补强加固统一考虑
3)排堵兼用
先排后堵、大漏变小漏、线漏变点漏、片漏变孔漏,使大面积渗漏水汇集一点或几点,最后集中封堵
4)综合治理、严格验收
要从方案设计、材料选择、施工、验收等全过程采取措施

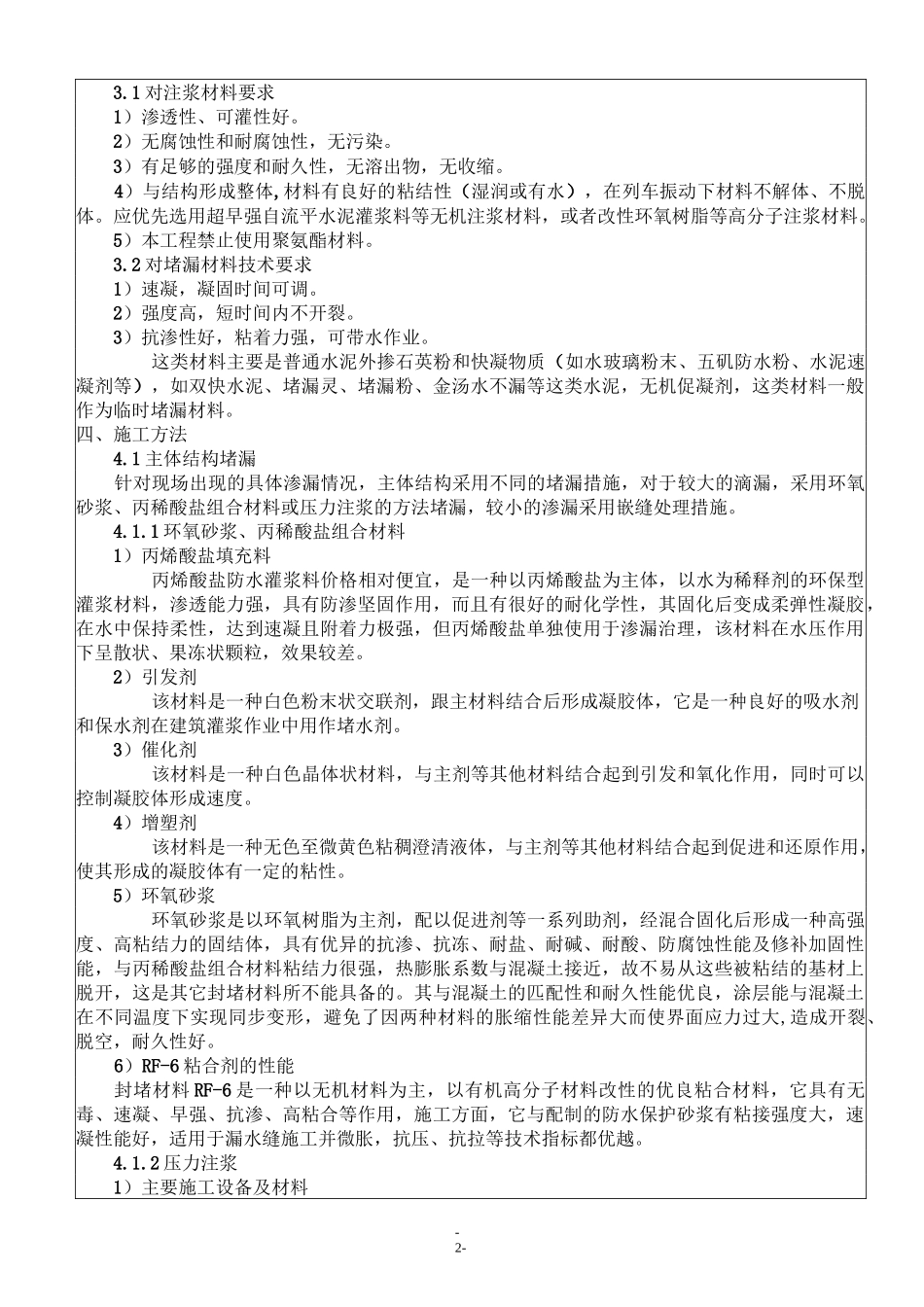

一、治漏技术的基本要求2
1 变形缝治理的合理要求1)在变形缝渗漏水治理过程中,不得将变形缝变为刚性缝,应使变形缝满足结构变形要求
注浆材料的强度不能太咼、刚度要小,临时堵水效果要好,不得将堵漏材料充填到变形缝槽体内
2)注浆钻孔不得破坏 PVC 塑料止水带
3)钢筋不得侵入变形缝槽体内
2 结构混凝土开裂渗漏水治理基本要求1)提供的基本资料包括如下内容:裂隙裂缝部分、分布数量、长度、宽度、深度、形状及发展;裂缝渗漏情况和产生原因
2)凡有渗漏水的裂缝和大于 0
2mm 以上的裂缝,均需要治理
3)治理裂渗漏水时不得使原结构受到较大破坏
3 结构混凝土不密实渗漏水治理基本要求1)不得大面积凿除混凝土(除松动的
