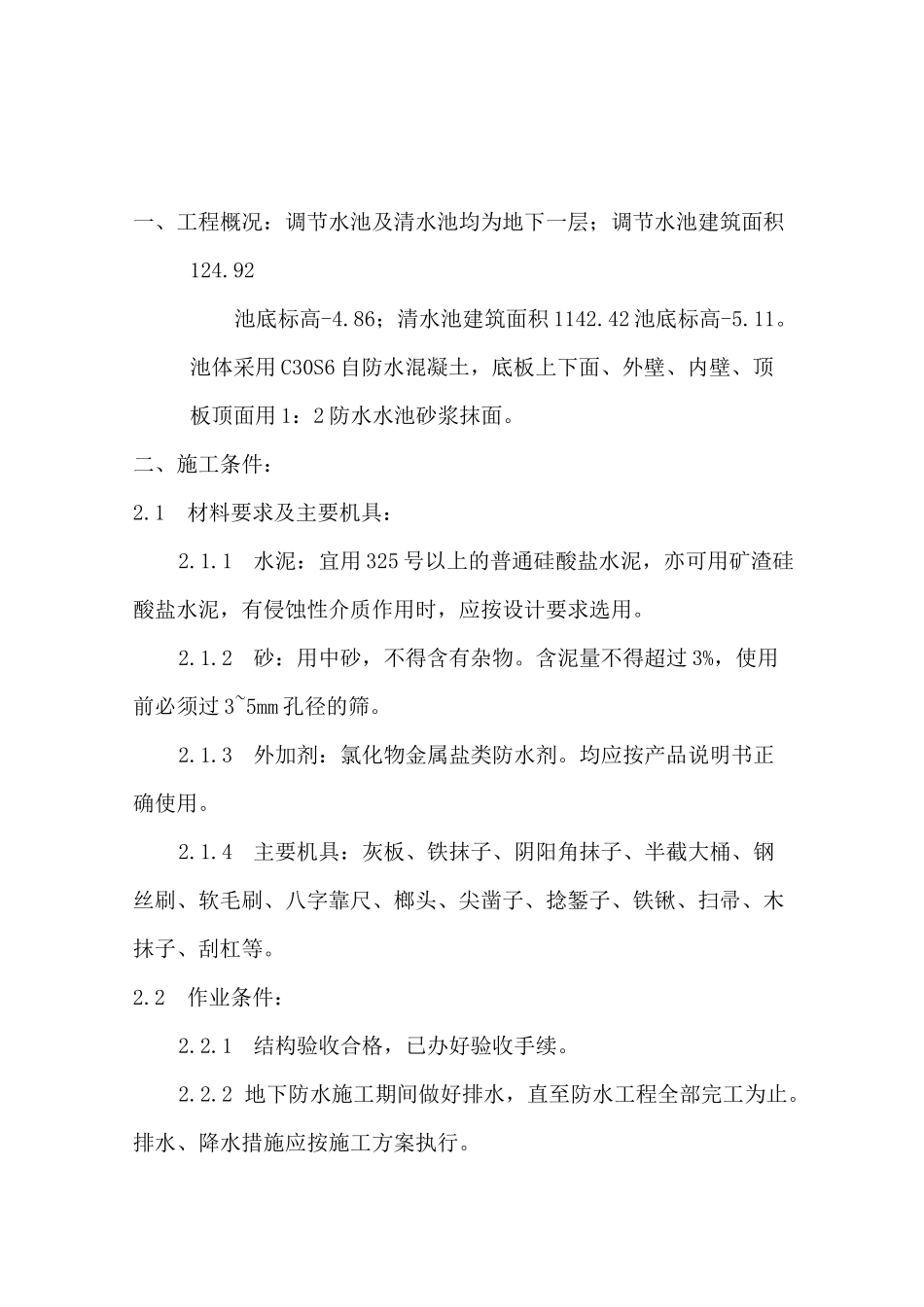

临西县地表水厂工程清水池、调节水池防水专项施工方案编制人:审核人:施工单位:威县第一建筑安装有限责任公司编制日期:2014 年 7 月 10 日目录一、工程概况二、施工条件三、施工顺序及方法四、保证项目五、成品保护六、缺陷防治措施七、本工艺标准应具备以下质量记录一、工程概况:调节水池及清水池均为地下一层;调节水池建筑面积124
92池底标高-4
86;清水池建筑面积 1142
42 池底标高-5
池体采用 C30S6 自防水混凝土,底板上下面、外壁、内壁、顶板顶面用 1:2 防水水池砂浆抹面
二、施工条件:2
1材料要求及主要机具:2
1水泥:宜用 325 号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用
2砂:用中砂,不得含有杂物
含泥量不得超过 3%,使用前必须过 3~5mm 孔径的筛
3外加剂:氯化物金属盐类防水剂
均应按产品说明书正确使用
4主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等
2作业条件:2
1结构验收合格,已办好验收手续
2 地下防水施工期间做好排水,直至防水工程全部完工为止
排水、降水措施应按施工方案执行
3预留孔洞、管道进出口等细部处理完毕
三、施工顺序及方法3
1工艺流程:墙、地面基层处理 f 刷水泥素浆 f 抹底层砂浆 f 刷水泥素浆 f 抹面层砂浆 f 刷水泥砂浆 f 养护3
2基层处理:3
1混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用 1:3 水泥砂浆抹平或用 1:2 干硬性水泥砂浆捻实
表面油污应用 10%火碱水溶液刷洗干净,混凝土表面应凿毛
2 穿墙预埋管露出基层,在其周围剔成 20〜30mm 宽,50〜60mm 深的槽,用 1:2 干硬性水
