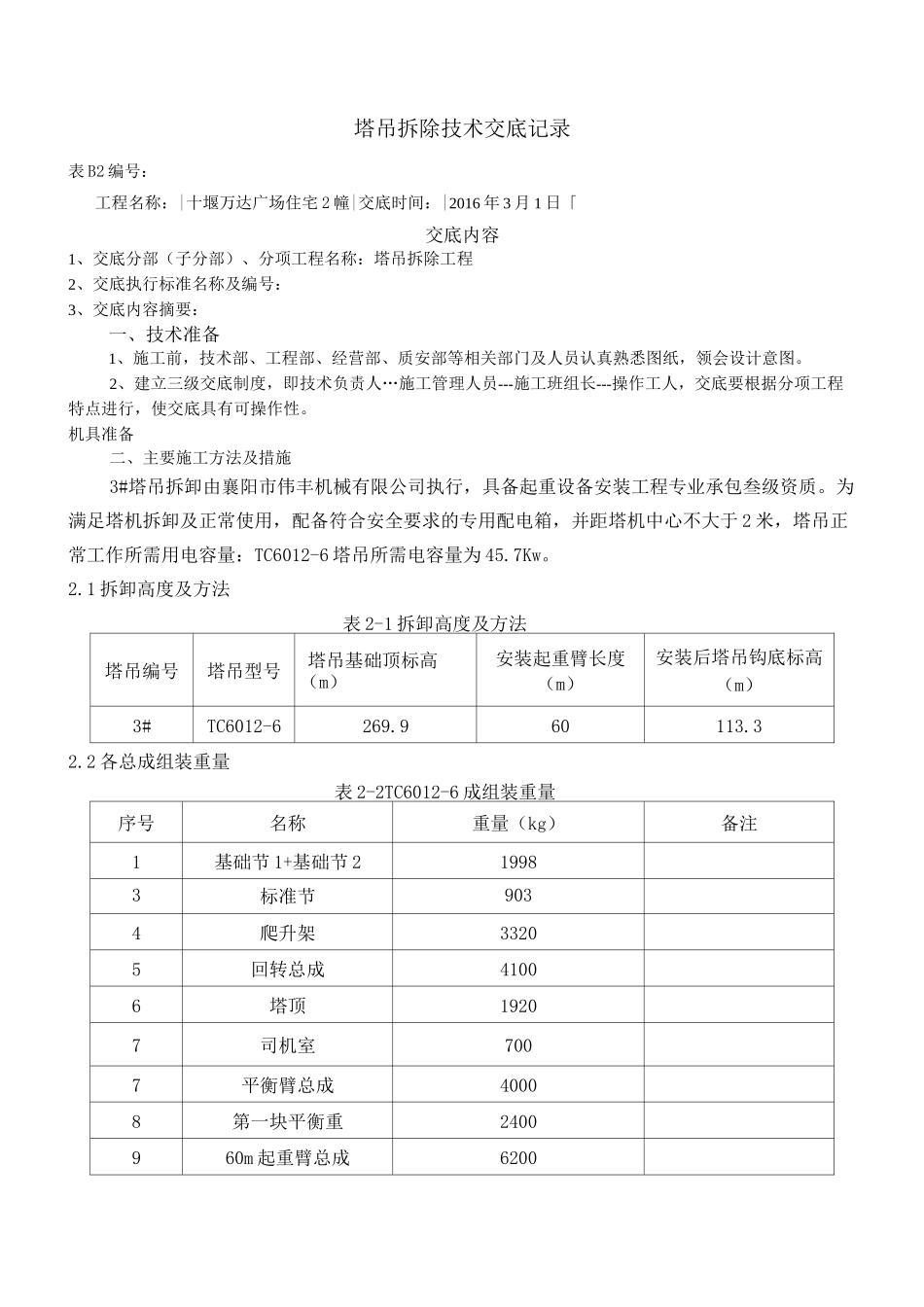

塔吊拆除技术交底记录表 B2 编号:工程名称:|十堰万达广场住宅 2 幢|交底时间:|2016 年 3 月 1 日「交底内容1、交底分部(子分部)、分项工程名称:塔吊拆除工程2、交底执行标准名称及编号:3、交底内容摘要:一、技术准备1、施工前,技术部、工程部、经营部、质安部等相关部门及人员认真熟悉图纸,领会设计意图
2、建立三级交底制度,即技术负责人…施工管理人员---施工班组长---操作工人,交底要根据分项工程特点进行,使交底具有可操作性
机具准备二、主要施工方法及措施3#塔吊拆卸由襄阳市伟丰机械有限公司执行,具备起重设备安装工程专业承包叁级资质
为满足塔机拆卸及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于 2 米,塔吊正常工作所需用电容量:TC6012-6 塔吊所需电容量为 45
1 拆卸高度及方法表 2-1 拆卸高度及方法塔吊编号塔吊型号塔吊基础顶标高(m)安装起重臂长度(m)安装后塔吊钩底标高(m)3#TC6012-6269

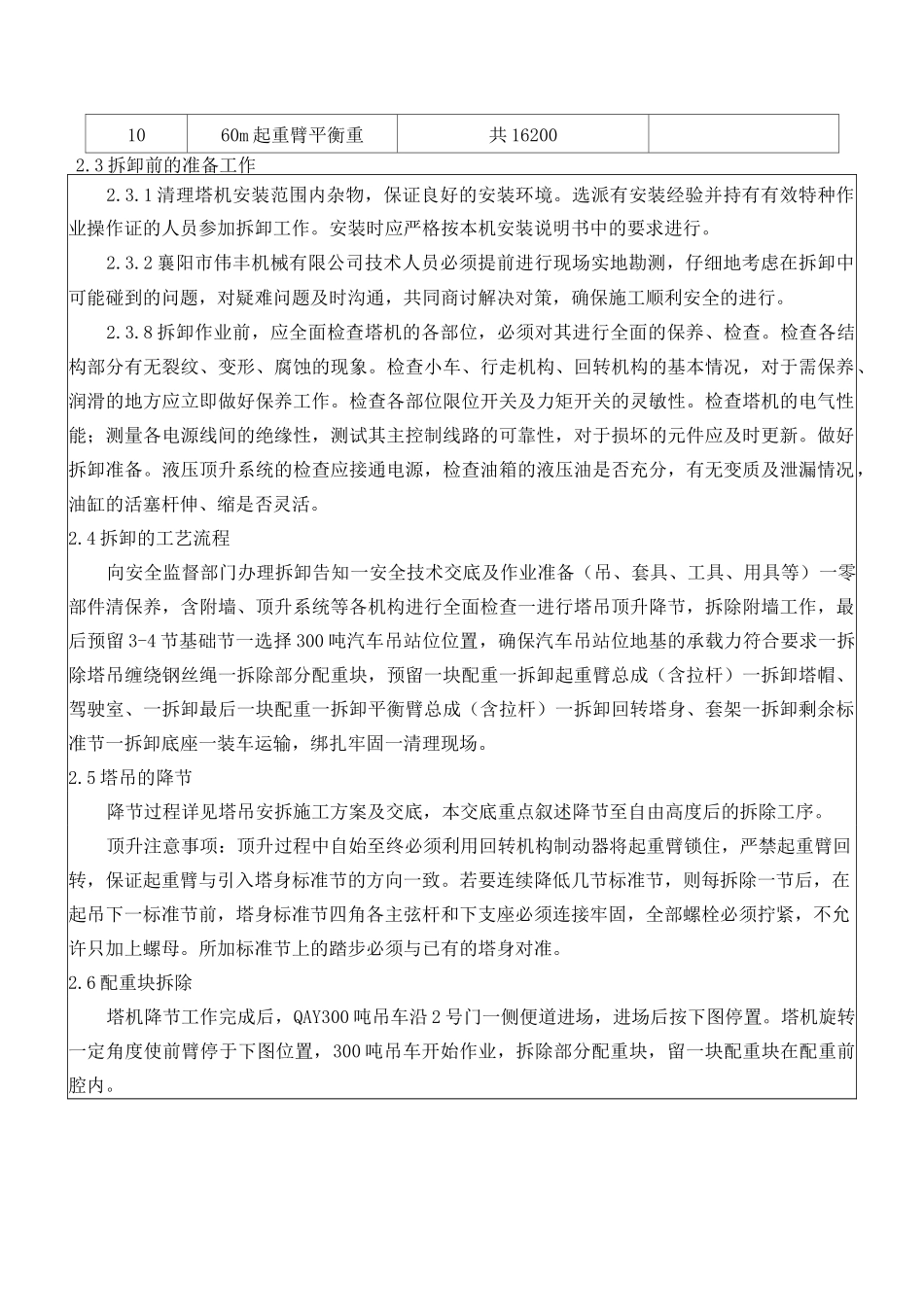

960113

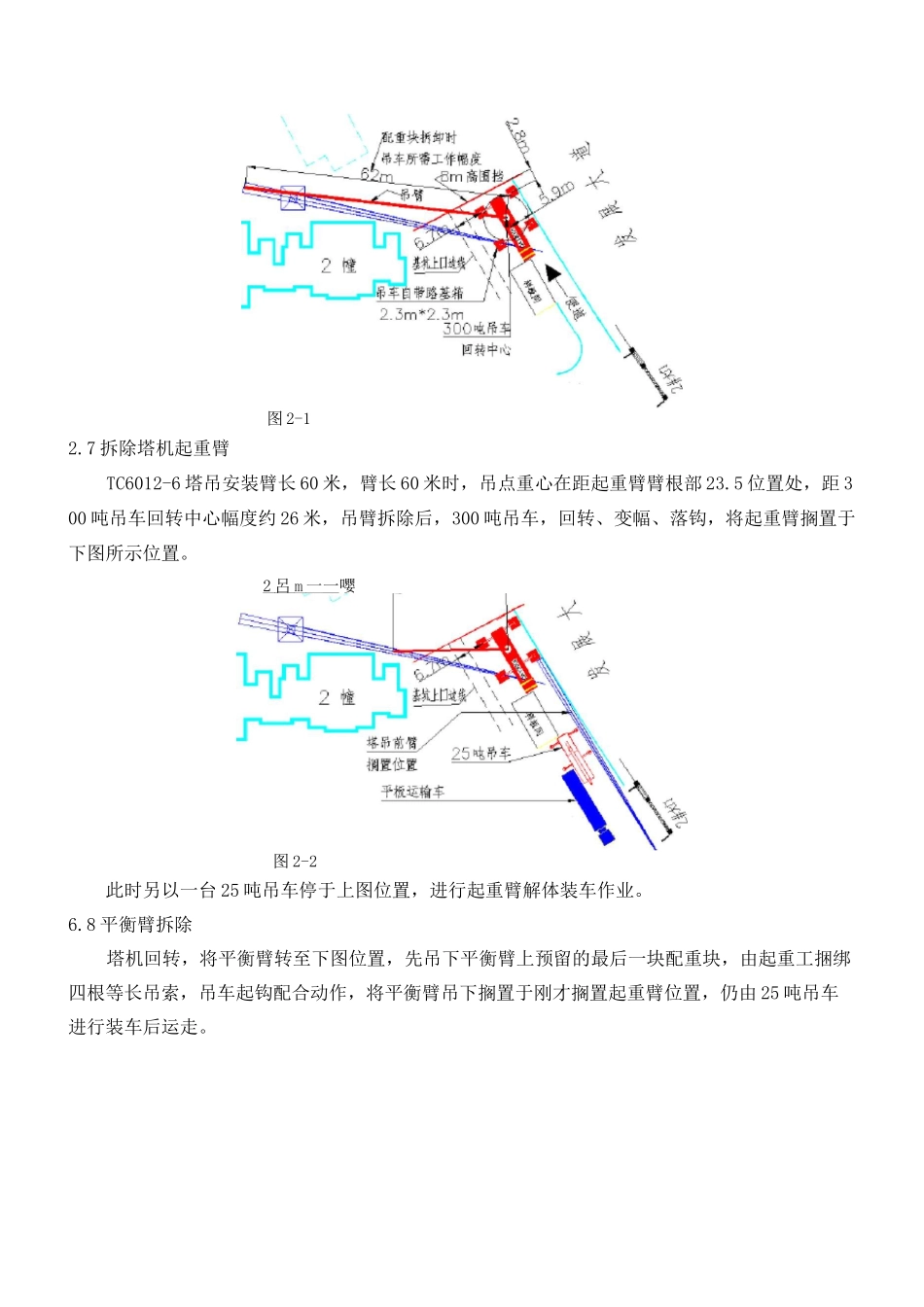

2 各总成组装重量表 2-2TC6012-6 成组装重量序号名称重量(kg)备注1基础节 1+基础节 219983标准节9034爬升架33205回转总成41006塔顶19207司机室7007平衡臂总成40008第一块平衡重2400960m 起重臂总成62001060m 起重臂平衡重共 162002
3 拆卸前的准备工作2
1 清理塔机安装范围内杂物,保证良好的安装环境
选派有安装经验并持有有效特种作业操作证的人员参加拆卸工作
安装时应严格按本机安装说明书中的要求进行
2 襄阳市伟丰机械有限公司技术人员必须提前进行现场实地勘测,仔细地考虑在拆卸中可能碰到的问题,对疑难问题及时沟通,共同商讨解决对策,确保施工顺利安全的进行
8 拆卸作业前,应全面检查塔机的各部位,必须对其进行全面的保
