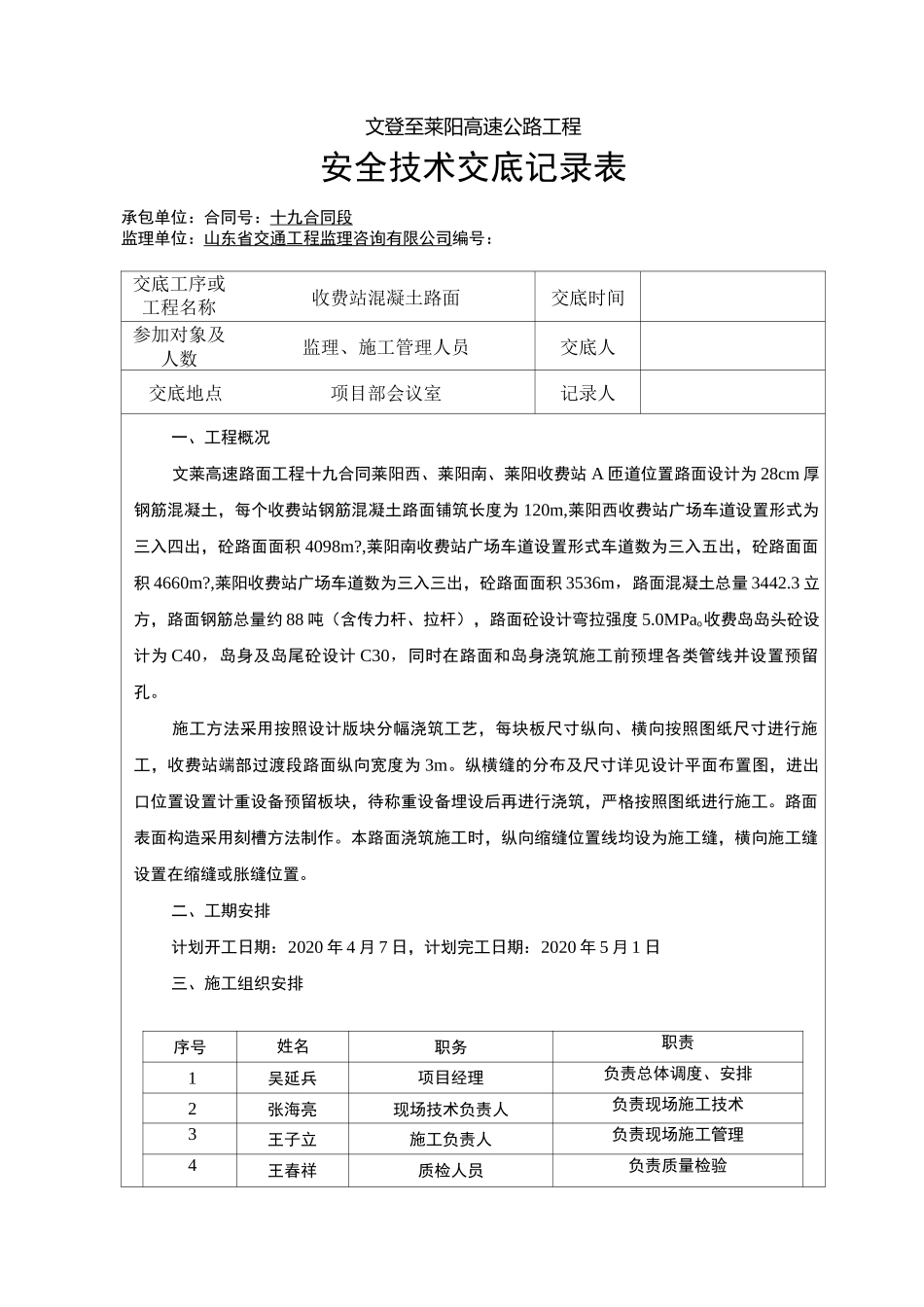

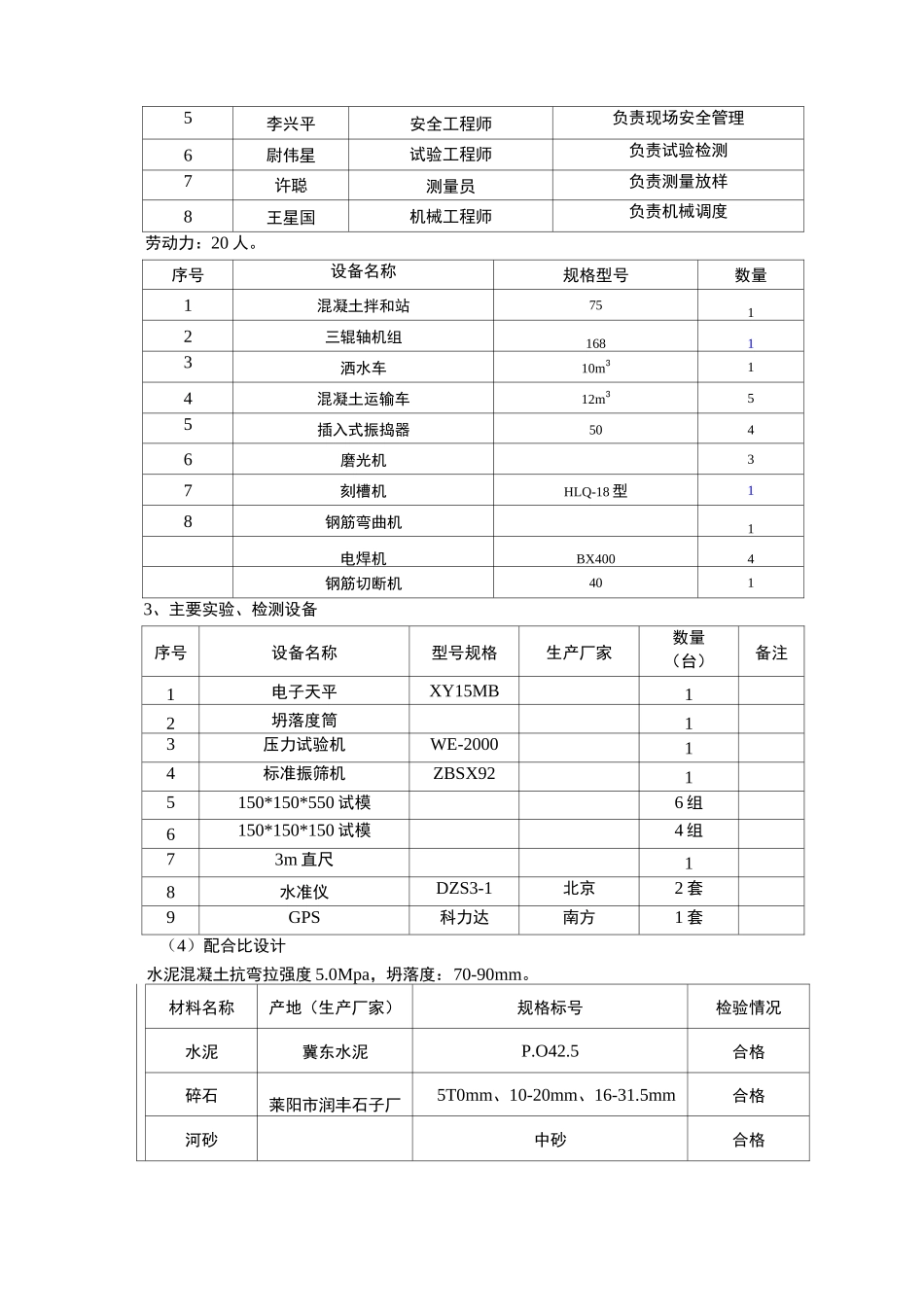

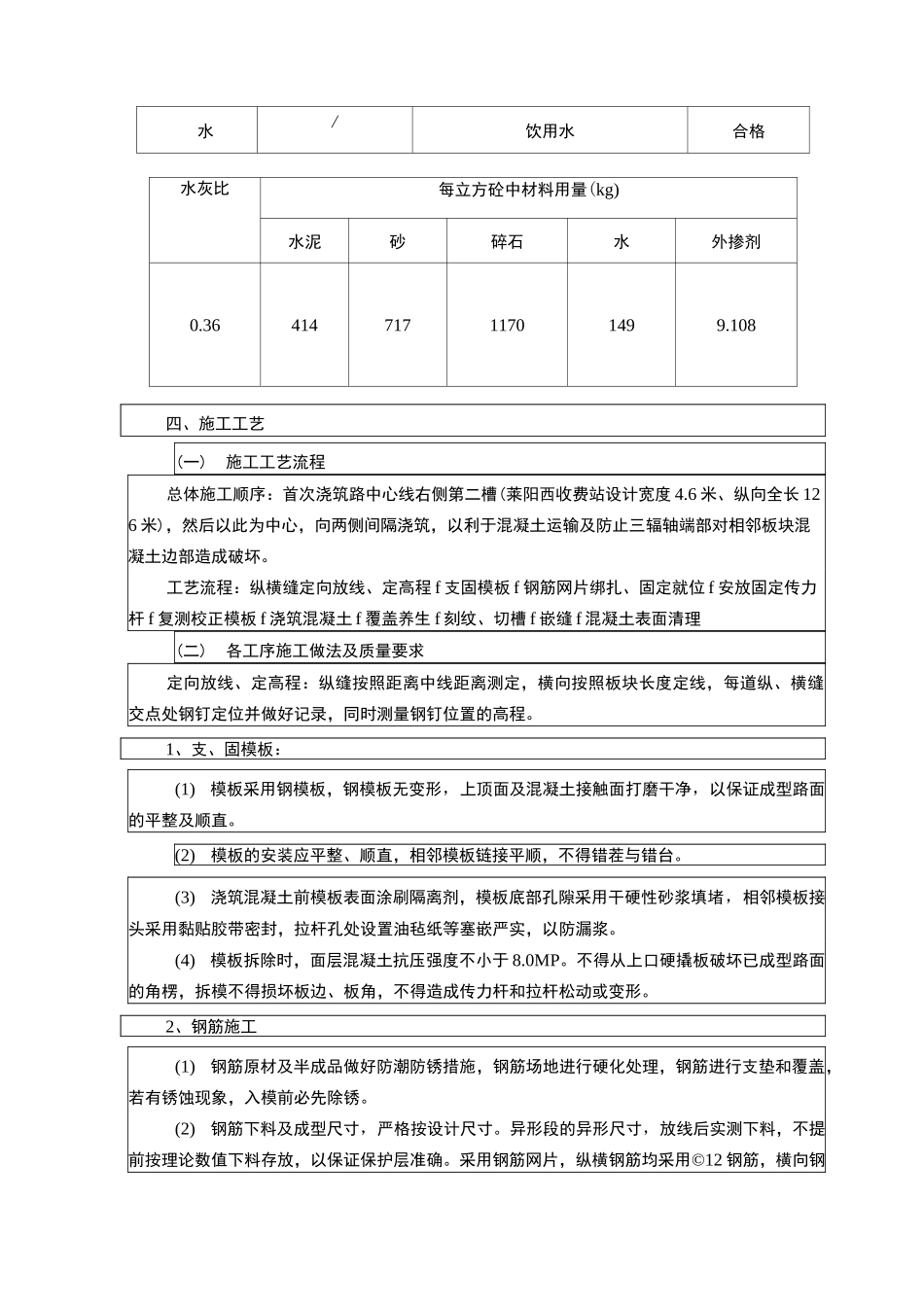

文登至莱阳高速公路工程安全技术交底记录表承包单位:合同号:十九合同段监理单位:山东省交通工程监理咨询有限公司编号:交底工序或工程名称收费站混凝土路面交底时间参加对象及人数监理、施工管理人员交底人交底地点项目部会议室记录人一、工程概况文莱高速路面工程十九合同莱阳西、莱阳南、莱阳收费站 A 匝道位置路面设计为 28cm 厚钢筋混凝土,每个收费站钢筋混凝土路面铺筑长度为 120m,莱阳西收费站广场车道设置形式为三入四出,砼路面面积 4098m?,莱阳南收费站广场车道设置形式车道数为三入五出,砼路面面积 4660m?,莱阳收费站广场车道数为三入三出,砼路面面积 3536m,路面混凝土总量 3442.3 立方,路面钢筋总量约 88 吨(含传力杆、拉杆),路面砼设计弯拉强度 5.0MPao收费岛岛头砼设计为 C40,岛身及岛尾砼设计 C30,同时在路面和岛身浇筑施工前预埋各类管线并设置预留孔。施工方法采用按照设计版块分幅浇筑工艺,每块板尺寸纵向、横向按照图纸尺寸进行施工,收费站端部过渡段路面纵向宽度为 3m。纵横缝的分布及尺寸详见设计平面布置图,进出口位置设置计重设备预留板块,待称重设备埋设后再进行浇筑,严格按照图纸进行施工。路面表面构造采用刻槽方法制作。本路面浇筑施工时,纵向缩缝位置线均设为施工缝,横向施工缝设置在缩缝或胀缝位置。二、工期安排计划开工日期:2020 年 4 月 7 日,计划完工日期:2020 年 5 月 1 日三、施工组织安排序号姓名职务职责1吴延兵项目经理负责总体调度、安排2张海亮现场技术负责人负责现场施工技术3王子立施工负责人负责现场施工管理4王春祥质检人员负责质量检验5李兴平安全工程师负责现场安全管理6尉伟星试验工程师负责试验检测7许聪测量员负责测量放样8王星国机械工程师负责机械调度劳动力:20 人。序号设备名称规格型号数量1混凝土拌和站7512三辊轴机组16813洒水车10m314混凝土运输车12m355插入式振捣器5046磨光机37刻槽机HLQ-18 型18钢筋弯曲机1电焊机BX4004钢筋切断机4013、主要实验、检测设备序号设备名称型号规格生产厂家数量(台)备注1电子天平XY15MB12坍落度筒13压力试验机WE-200014标准振筛机ZBSX9215150*150*550 试模6 组6150*150*150 试模4 组73m 直尺18水准仪DZS3-1北京2 套9GPS科力达南方1 套(4)配合比设计水泥混凝土抗弯拉强度 5.0Mpa,坍落度:70-90mm。材料名称产地(生产厂家)规格标号检验情况水泥冀东水泥P.O42.5合格碎石莱阳市润丰石子厂5...
