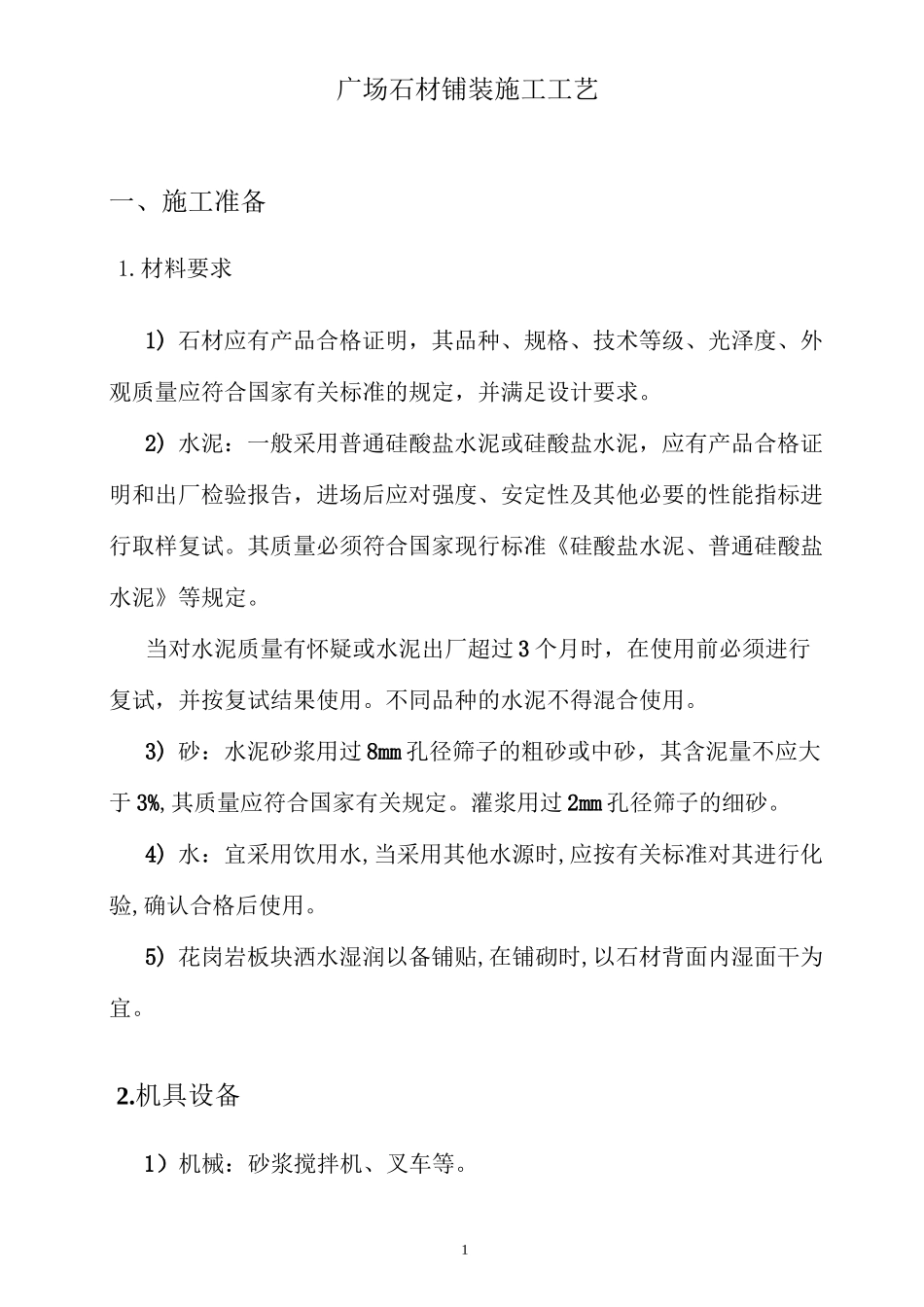

1广场石材铺装施工工艺一、施工准备1.材料要求1) 石材应有产品合格证明,其品种、规格、技术等级、光泽度、外观质量应符合国家有关标准的规定,并满足设计要求。2) 水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》等规定。当对水泥质量有怀疑或水泥出厂超过 3 个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。3) 砂:水泥砂浆用过 8mm 孔径筛子的粗砂或中砂,其含泥量不应大于 3%,其质量应符合国家有关规定。灌浆用过 2mm 孔径筛子的细砂。4) 水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格后使用。5) 花岗岩板块洒水湿润以备铺贴,在铺砌时,以石材背面内湿面干为宜。2.机具设备1)机械:砂浆搅拌机、叉车等。22)工具:手推车、铁抹子、木抹子、靠尺、半截桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢契子、铁钩子、砂轮锯,刮杠、大铁锤、橡胶垫等。3•作业条件1)根据设计图纸结合现场实际情况进行排版,把调整后的排版方案报设计师认可后方可施工。2)石材进场后,已对品种、规格、数量等按设计要求进行详细核对,并对有裂纹、缺棱、掉角、有色差和表面有缺陷的石材进行剔除。石材下垫方木堆码整齐,进行平整度、几何尺寸测量和套方检查,确保用料合格。3)混凝土基层施工验收合格,已办好验收手续。4)混凝土基层抗压强度达到 2.5MPa 以上。5)混凝土基层表面平整、坚实、粗糙、清洁,表面的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。36) 样板已经确认。石材铺装关键工序须执行样板引路,对关键点位、工序须提前预控,做出样板检查达标后,方能大面积进行施工,避免不必要的返工。二、施工方法和程序1.工艺流程广场铺装工艺流程图2.操作工艺1)测量放线a) 广场平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设建筑物平面矩形方格网(精度要求为:测角中误差±1/10000);在第二级控制网的基础上再按 10m 内分为三级方格网,组成方格网状控制,以满足场区控制的测设要求。在铺装施工中根据矩形网外轮廓线加密桩位,将控制桩投测至施工区,钉测钎,每测定一闭合图形后进行闭合校核。b) 广场高程控制:由测绘院沿广场四...
