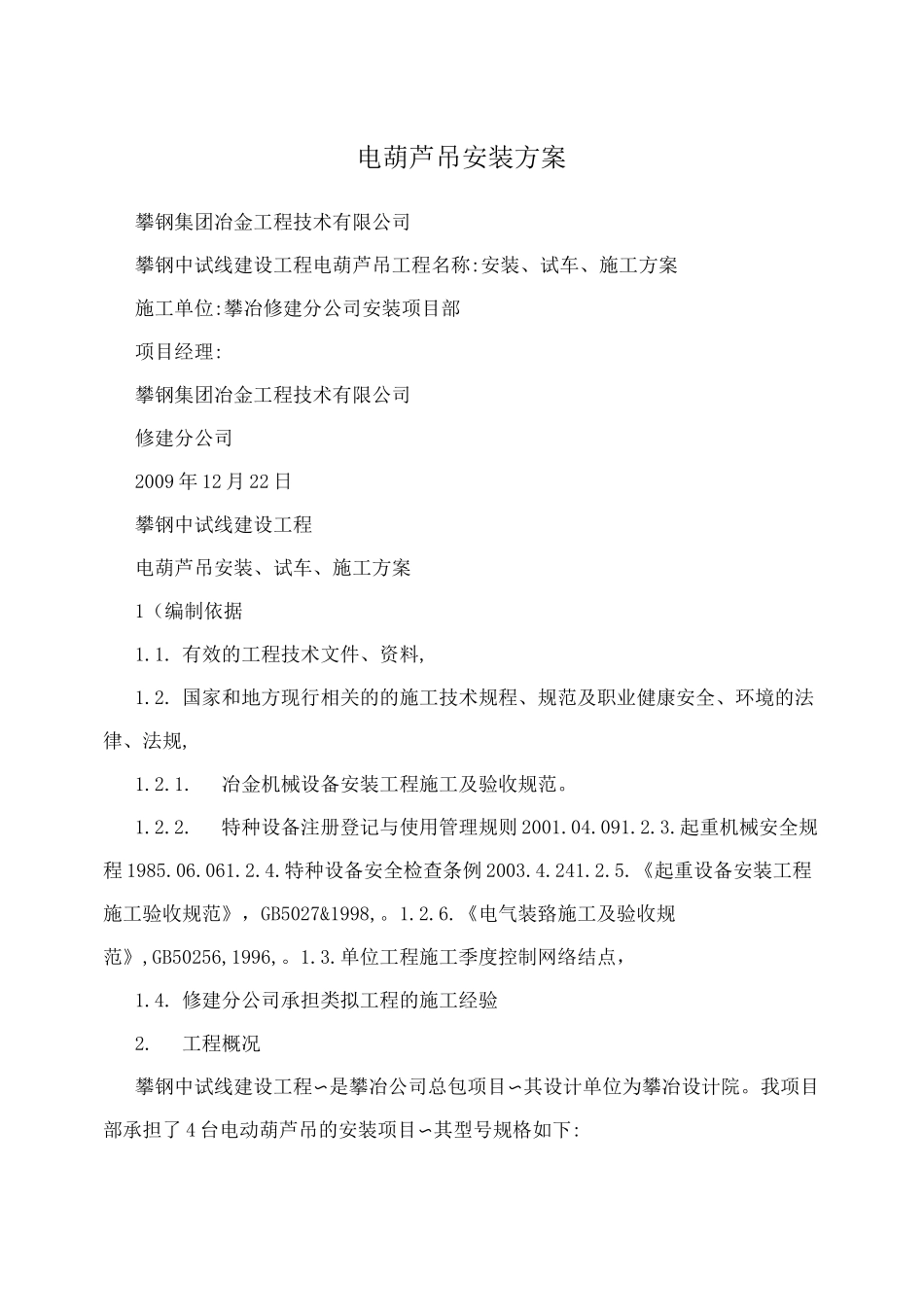

电葫芦吊安装方案攀钢集团冶金工程技术有限公司攀钢中试线建设工程电葫芦吊工程名称:安装、试车、施工方案施工单位:攀冶修建分公司安装项目部项目经理:攀钢集团冶金工程技术有限公司修建分公司2009 年 12 月 22 日攀钢中试线建设工程电葫芦吊安装、试车、施工方案1(编制依据1.1. 有效的工程技术文件、资料,1.2. 国家和地方现行相关的的施工技术规程、规范及职业健康安全、环境的法律、法规,1.2.1.冶金机械设备安装工程施工及验收规范。1.2.2.特种设备注册登记与使用管理规则 2001.04.091.2.3.起重机械安全规程 1985.06.061.2.4.特种设备安全检查条例 2003.4.241.2.5.《起重设备安装工程施工验收规范》,GB5027&1998,。1.2.6.《电气装臵施工及验收规范》,GB50256,1996,。1.3.单位工程施工季度控制网络结点,1.4. 修建分公司承担类拟工程的施工经验2.工程概况攀钢中试线建设工程〜是攀冶公司总包项目〜其设计单位为攀冶设计院。我项目部承担了 4 台电动葫芦吊的安装项目〜其型号规格如下:10t 电动葫芦:1 台压球室5t 电动葫芦:2 台混料室5t 电动葫芦:1 台筛分室2.1. 施工作业特点,本方案主要涉及特种设备的组装、安装、调试等内容。技术要求高〜安装时高空多层作业多、工期紧张、准备时间短、安全管理难度大等特点。3.施工工艺3.1. 各项作业的施工工艺、作业方法及工艺参数,3.1.1. 施工前的准备3.1.1. 开箱检查装箱清单〜落实装箱内容、数量是否相符〜检查运输过程中是否造成损坏、丢失〜落实各台电葫芦的安装位臵。3.1.2.检查卷筒减速机、卷筒电机等部位螺栓联接情况〜检查防雨措施情况〜防止电气淋湿〜检查卷筒外壳焊接情况〜确认无外观缺陷。3.1.3. 认真阅读使用说明书及随机文件〜了解本产品的结构性1能。3.1.4. 清洗小车车轮踏面油污〜检查、处理铰接的灵活性〜对车轮、铰接加干油〜走行、卷筒减速机加相应牌号机械油。3.1.5.检查电机绝缘情况〜检查控制箱内电线联接情况〜根据目前最新安全要求〜控制电源电压采用 36 伏〜因此〜检查控制箱内是否有 36 伏变压器〜如果没有设臵不得安装 3.1.6.检查操作手柄电缆是否配细钢绳〜如果没有不得安装〜3.1.7.检查电气设施接地装臵〜没有接地装臵不得安装。3.1.8.对检查合格的备品用汽车运输至安装现场〜运输过程应保证备品完好。3.2. 施工方法3.2.1. 测量电葫芦吊梁下翼宽度〜一般采用工字钢制作〜检查工字钢梁的水平度〜其偏差不得大于 5mm/m〜检查工字钢梁联接、...
