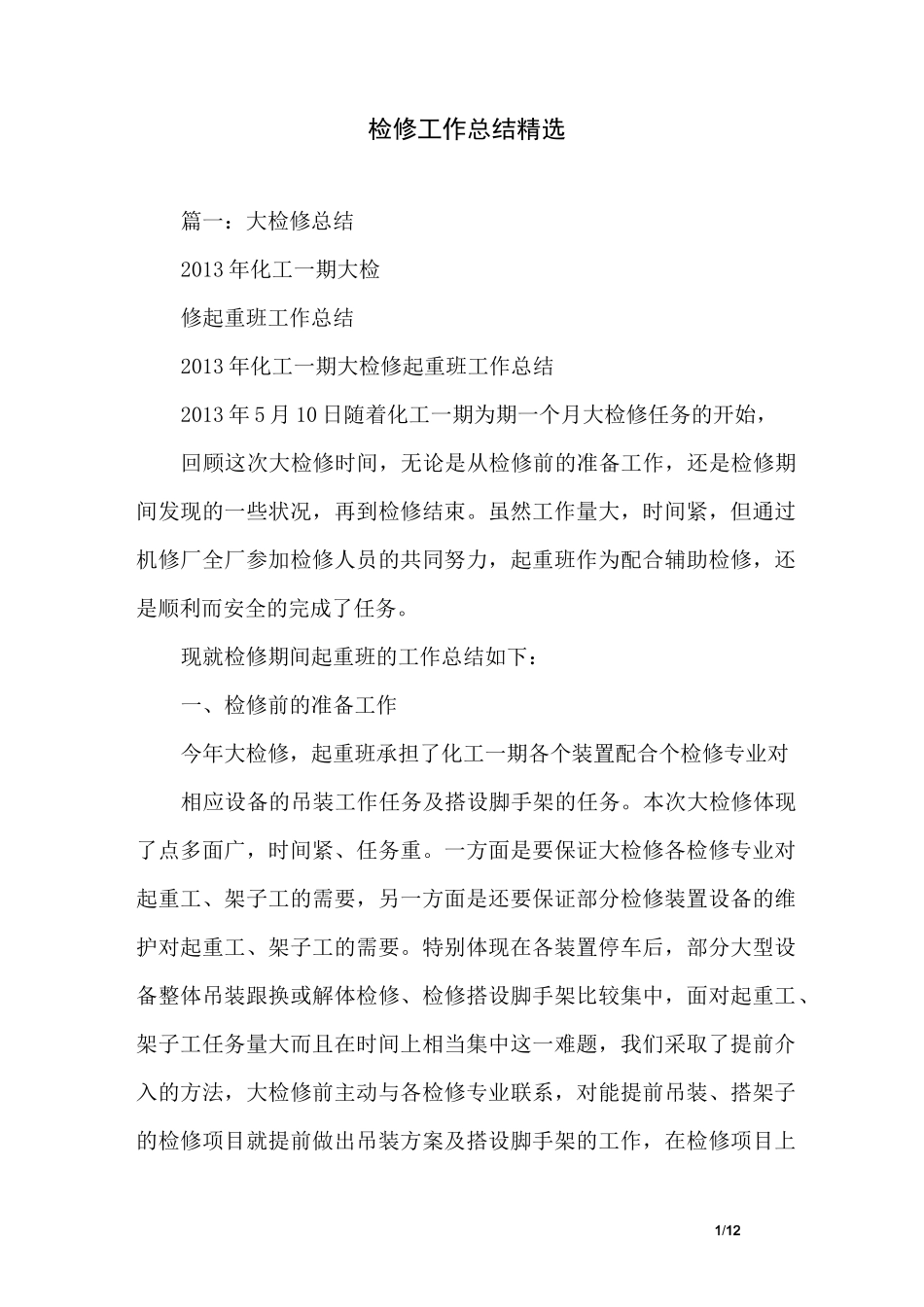

1/12检修工作总结精选篇一:大检修总结2013 年化工一期大检修起重班工作总结2013 年化工一期大检修起重班工作总结2013 年 5 月 10 日随着化工一期为期一个月大检修任务的开始,回顾这次大检修时间,无论是从检修前的准备工作,还是检修期间发现的一些状况,再到检修结束
虽然工作量大,时间紧,但通过机修厂全厂参加检修人员的共同努力,起重班作为配合辅助检修,还是顺利而安全的完成了任务
现就检修期间起重班的工作总结如下:一、检修前的准备工作今年大检修,起重班承担了化工一期各个装置配合个检修专业对相应设备的吊装工作任务及搭设脚手架的任务
本次大检修体现了点多面广,时间紧、任务重
一方面是要保证大检修各检修专业对起重工、架子工的需要,另一方面是还要保证部分检修装置设备的维护对起重工、架子工的需要
特别体现在各装置停车后,部分大型设备整体吊装跟换或解体检修、检修搭设脚手架比较集中,面对起重工、架子工任务量大而且在时间上相当集中这一难题,我们采取了提前介入的方法,大检修前主动与各检修专业联系,对能提前吊装、搭架子的检修项目就提前做出吊装方案及搭设脚手架的工作,在检修项目上2/12要明确主要负责人,将检修项目逐级落实
各级管理人员根据检修项目的具体情况,合理安排施工力量
对部分工作量较大的检修项目进行加班加点
并且要求工艺车间尽早与机修厂进行工艺处理对接,把每个项目都让检修负责人详细了解,防止出现安全事故及检修工器具的准备问题
防止不能按时到达检修现场,耽误检修时间
为了更好地完成大检修、提前对所用的起重工具、架子搭设材料进行了筛选检查、维修,消除有问题的手拉葫芦、钢丝绳、卸扣、架杆、架板、卡扣,对新进的架杆进行了除锈刷漆,做记号
并根据所需要的长度进行切割架杆,为大检修的顺利完成从材料上做了充分的准备

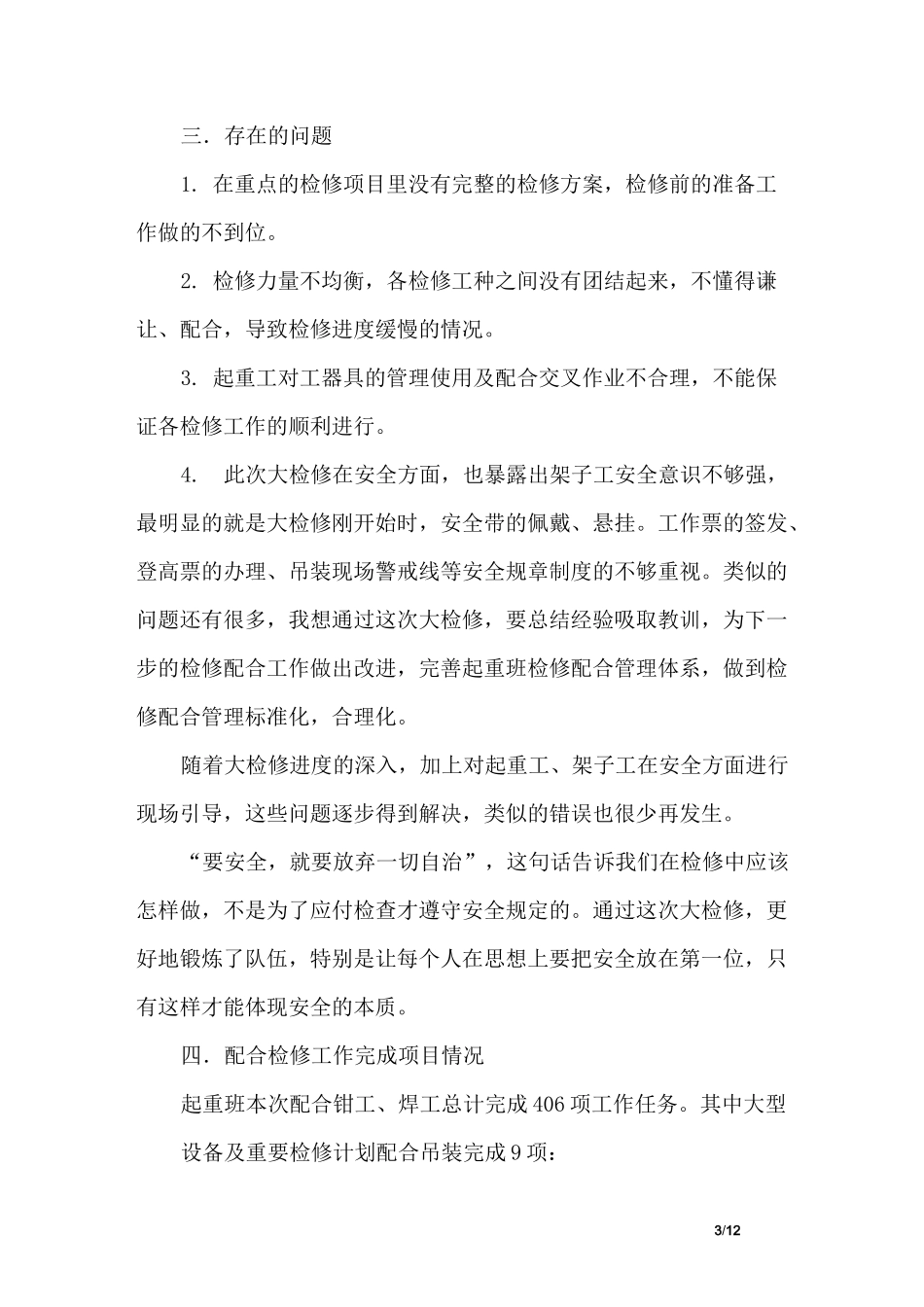

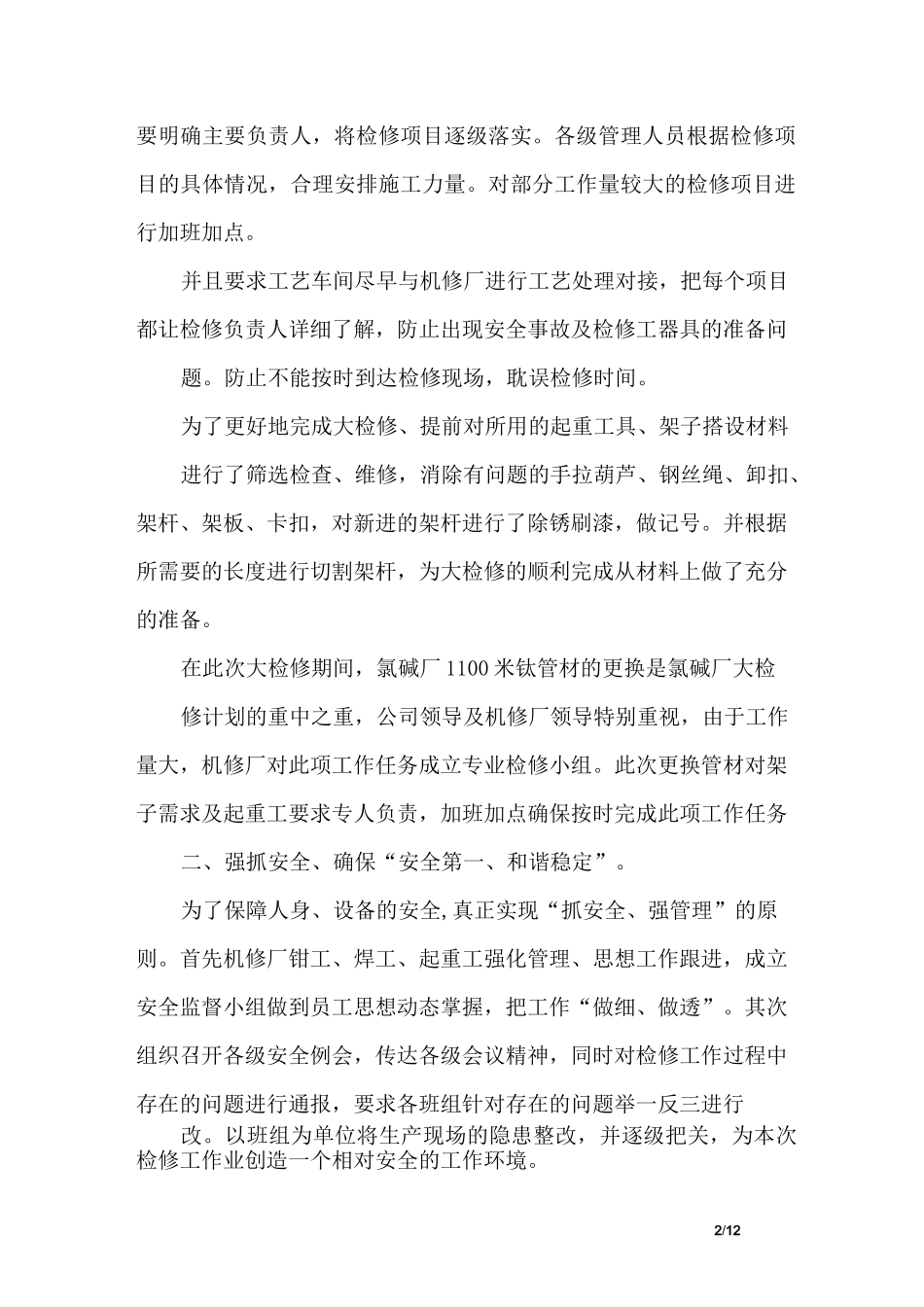

在此次大检修期间,氯碱厂 1100 米钛管材的更换是氯碱厂大检修计划的重中之重
