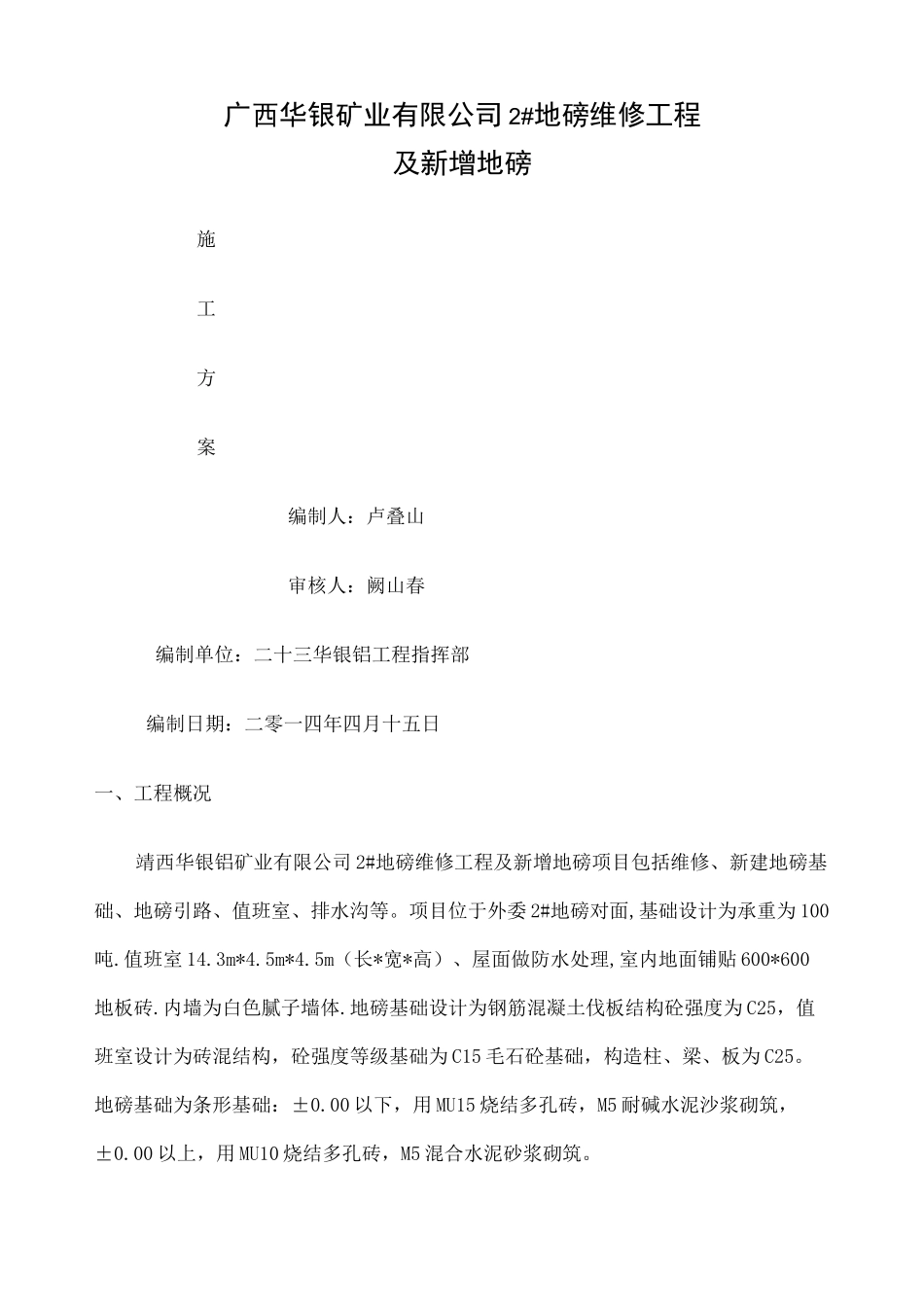

广西华银矿业有限公司 2#地磅维修工程及新增地磅施工方案编制人:卢叠山审核人:阙山春编制单位:二十三华银铝工程指挥部编制日期:二零一四年四月十五日一、工程概况靖西华银铝矿业有限公司 2#地磅维修工程及新增地磅项目包括维修、新建地磅基础、地磅引路、值班室、排水沟等
项目位于外委 2#地磅对面,基础设计为承重为 100吨
值班室 14
5m(长*宽*高)、屋面做防水处理,室内地面铺贴 600*600地板砖
内墙为白色腻子墙体
地磅基础设计为钢筋混凝土伐板结构砼强度为 C25,值班室设计为砖混结构,砼强度等级基础为 C15 毛石砼基础,构造柱、梁、板为 C25
地磅基础为条形基础:±0
00 以下,用 MU15 烧结多孔砖,M5 耐碱水泥沙浆砌筑,±0
00 以上,用 MU10 烧结多孔砖,M5 混合水泥砂浆砌筑

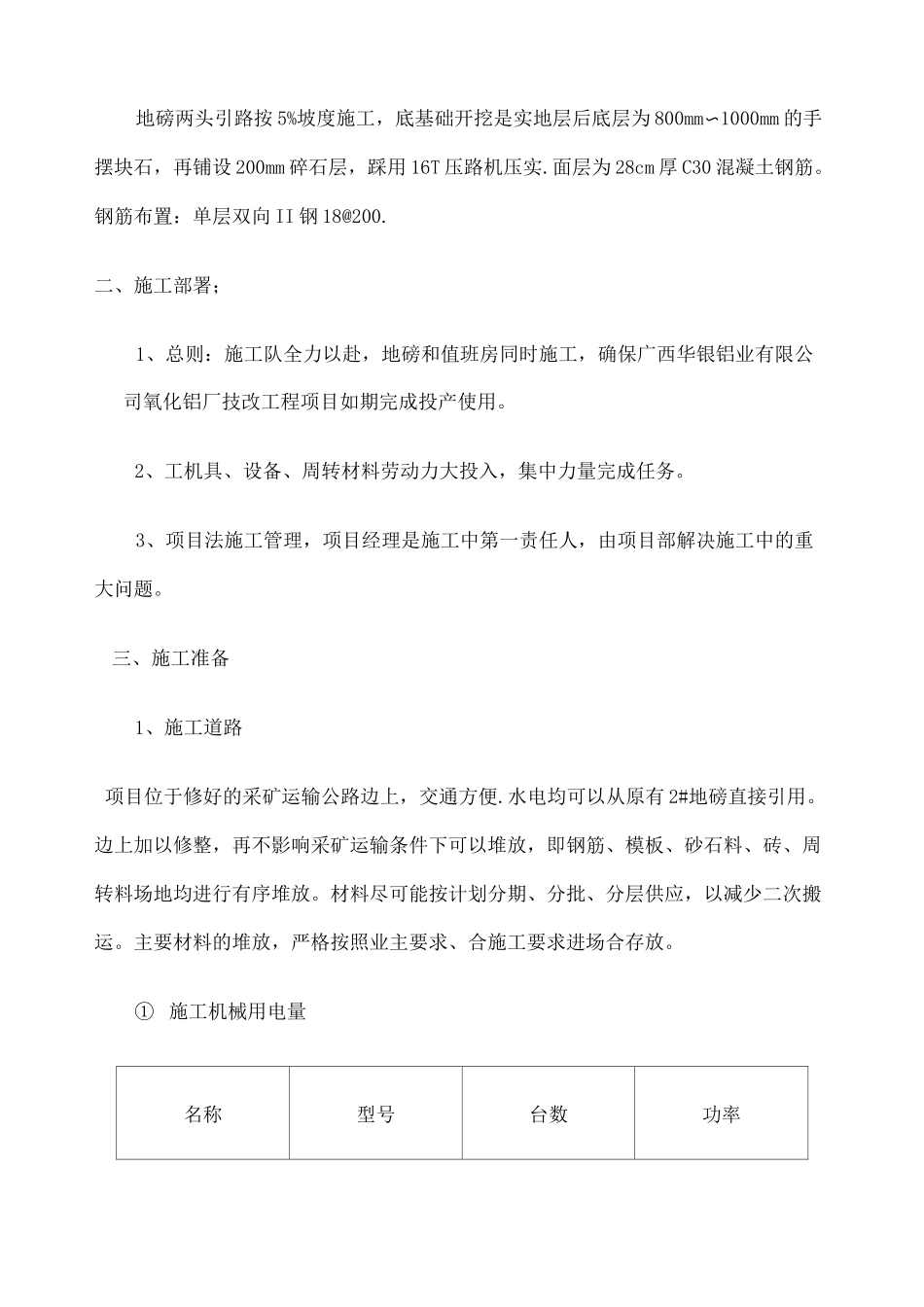

地磅两头引路按 5%坡度施工,底基础开挖是实地层后底层为 800mm〜1000mm 的手摆块石,再铺设 200mm 碎石层,踩用 16T 压路机压实
面层为 28cm 厚 C30 混凝土钢筋
钢筋布置:单层双向 II 钢 18@200
二、施工部署;1、总则:施工队全力以赴,地磅和值班房同时施工,确保广西华银铝业有限公司氧化铝厂技改工程项目如期完成投产使用
2、工机具、设备、周转材料劳动力大投入,集中力量完成任务
3、项目法施工管理,项目经理是施工中第一责任人,由项目部解决施工中的重大问题
三、施工准备1、施工道路项目位于修好的采矿运输公路边上,交通方便
水电均可以从原有 2#地磅直接引用
边上加以修整,再不影响采矿运输条件下可以堆放,即钢筋、模板、砂石料、砖、周转料场地均进行有序堆放
材料尽可能按计划分期、分批、分层供应,以减少二次搬运
主要材料的堆放,严格按照业主要求、合施工要求进场合存放
① 施工机械用电量名称型号台数功率搅拌机HJ200-B钢
