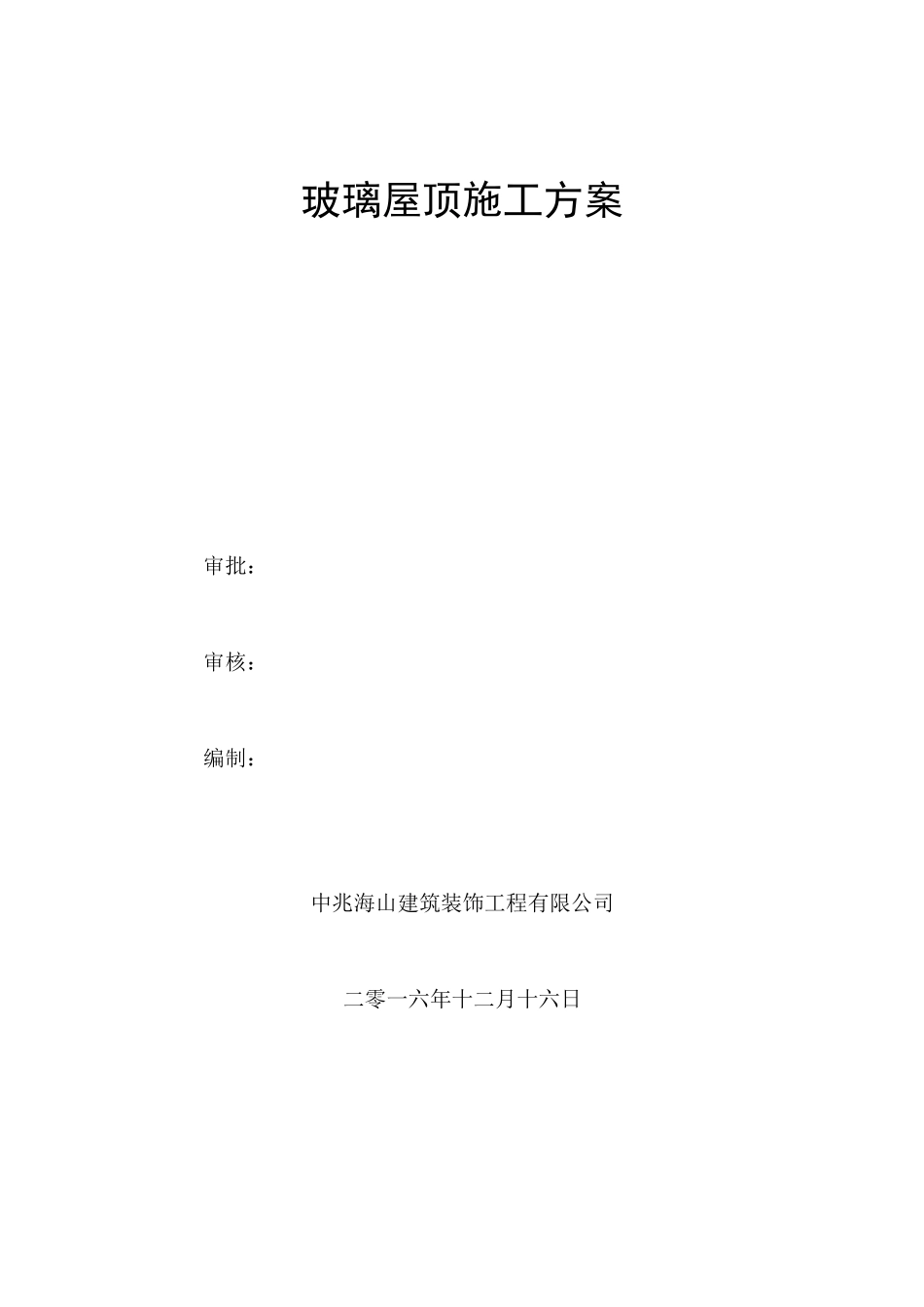

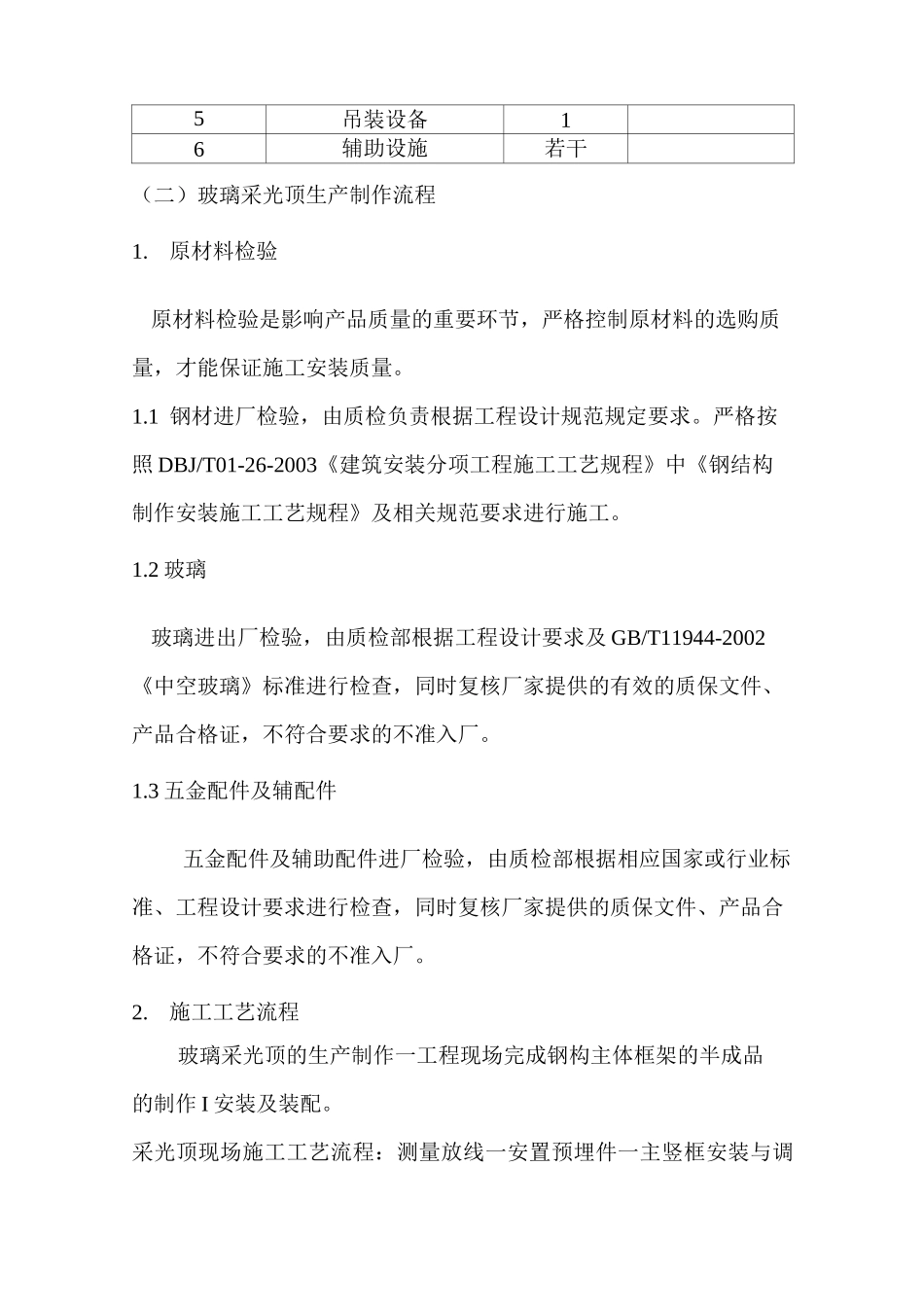

玻璃屋顶施工方案审批:审核:编制:中兆海山建筑装饰工程有限公司二零一六年十二月十六日钢结构玻璃采光顶一、工程简况:工程名称:玻璃结构屋顶施工单位:中兆海山建筑装饰工程有限公司工程建设规模:1350 平方 M二、玻璃采光顶制作及现场施工说明(一)玻璃采光顶的制作准备a、施工方在玻璃采光顶制作前,应会同总包方对照玻璃采光顶设计图对施工现场进行考察和核实,并按要求绘制玻璃采光顶基本节点图和安装节点图,如需要则按实际情况提交二次设计方案,报经设计单位同意签字后,方可制作施工。b、材料采购与检验应按规定进行。采光顶所采用的钢材、玻璃、密封胶及其他原辅材料应符合有关国家或行业标准的要求,供货厂家应提供合格、有效的出厂合格证及性能检测报告。进场所有原辅材料、半成品须经质检部检验合格报监理验收后方准投入使用。c、制作及施工前,按本工程的有关要求、国家及行业标准和工艺文件规范对岗位职工进行培训和考核,合格后上岗。建立工程施工组织机构,明确各级质量责任,并宣贯执行。2.主要设备序号名称数量用途1焊接设备42切割设备43喷漆设备24运输设备15吊装设备16辅助设施若干(二)玻璃采光顶生产制作流程1.原材料检验原材料检验是影响产品质量的重要环节,严格控制原材料的选购质量,才能保证施工安装质量。1.1 钢材进厂检验,由质检负责根据工程设计规范规定要求。严格按照 DBJ/T01-26-2003《建筑安装分项工程施工工艺规程》中《钢结构制作安装施工工艺规程》及相关规范要求进行施工。1.2 玻璃玻璃进出厂检验,由质检部根据工程设计要求及 GB/T11944-2002《中空玻璃》标准进行检查,同时复核厂家提供的有效的质保文件、产品合格证,不符合要求的不准入厂。1.3 五金配件及辅配件五金配件及辅助配件进厂检验,由质检部根据相应国家或行业标准、工程设计要求进行检查,同时复核厂家提供的质保文件、产品合格证,不符合要求的不准入厂。2.施工工艺流程玻璃采光顶的生产制作一工程现场完成钢构主体框架的半成品的制作 I 安装及装配。采光顶现场施工工艺流程:测量放线一安置预埋件一主竖框安装与调整―检验―主横框安装与调整―检验―钢构表面喷漆处理―检验-防雷系统安装-检验-玻璃安装与调整-检验-打密封胶-检验 f 竣工验收。质量检验执行三检制:自检、互检、专检。根据行业标准DBJ/T01-26-2003《建筑安装分项工程施工工艺规程》,JGJ/T139-2001《玻璃幕墙工程质量检验标准》进行质量验收,杜绝不合格品...
