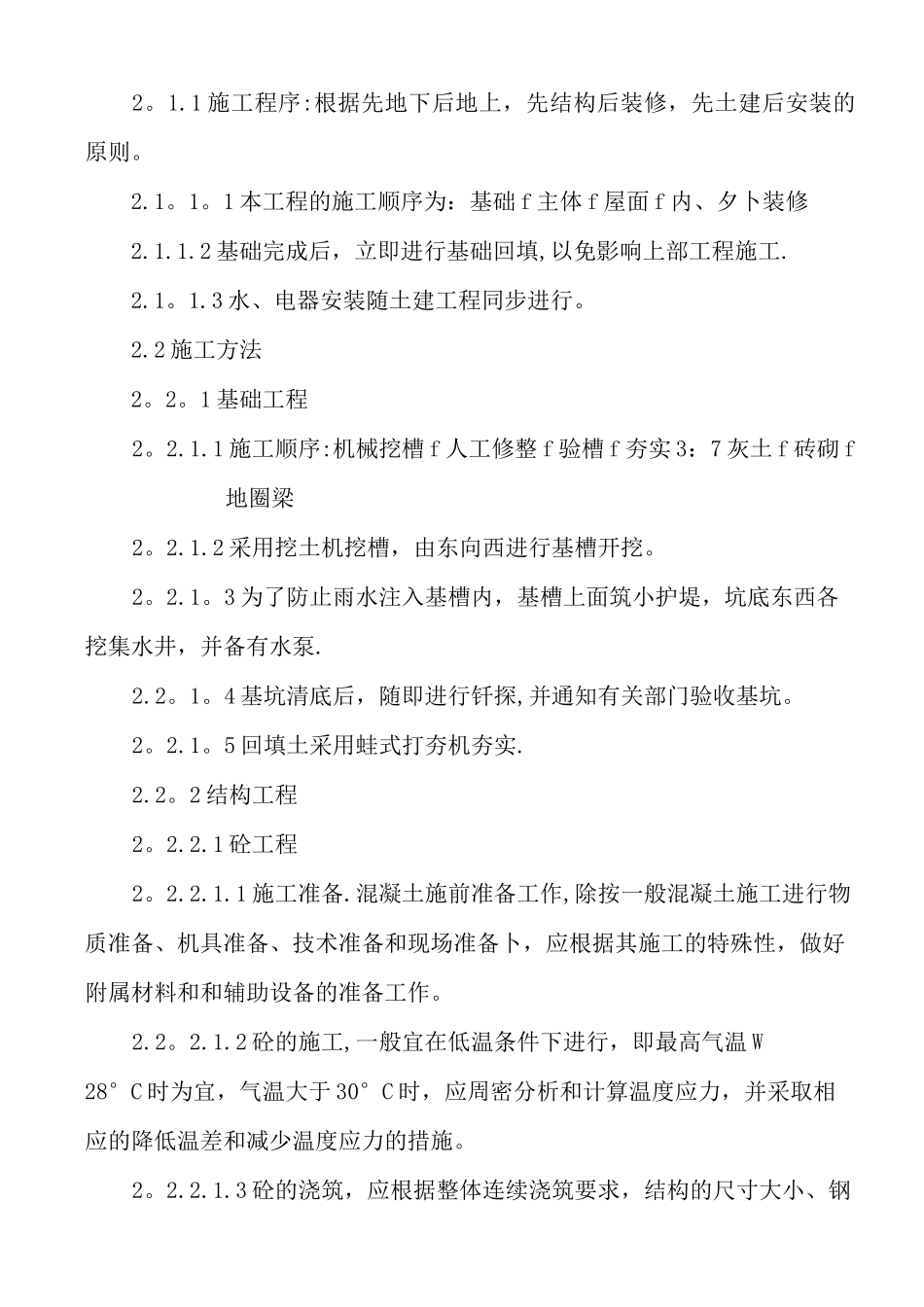

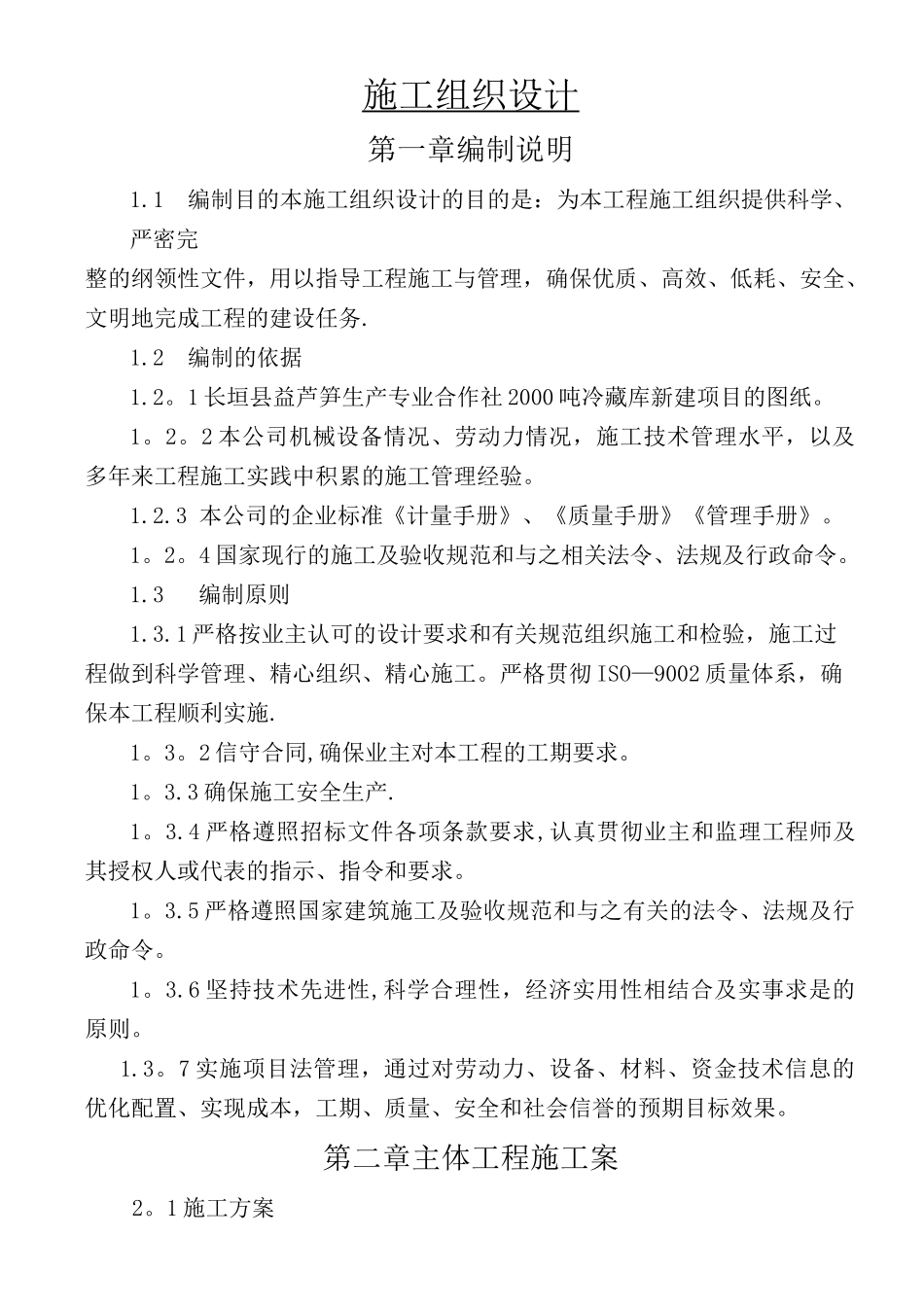

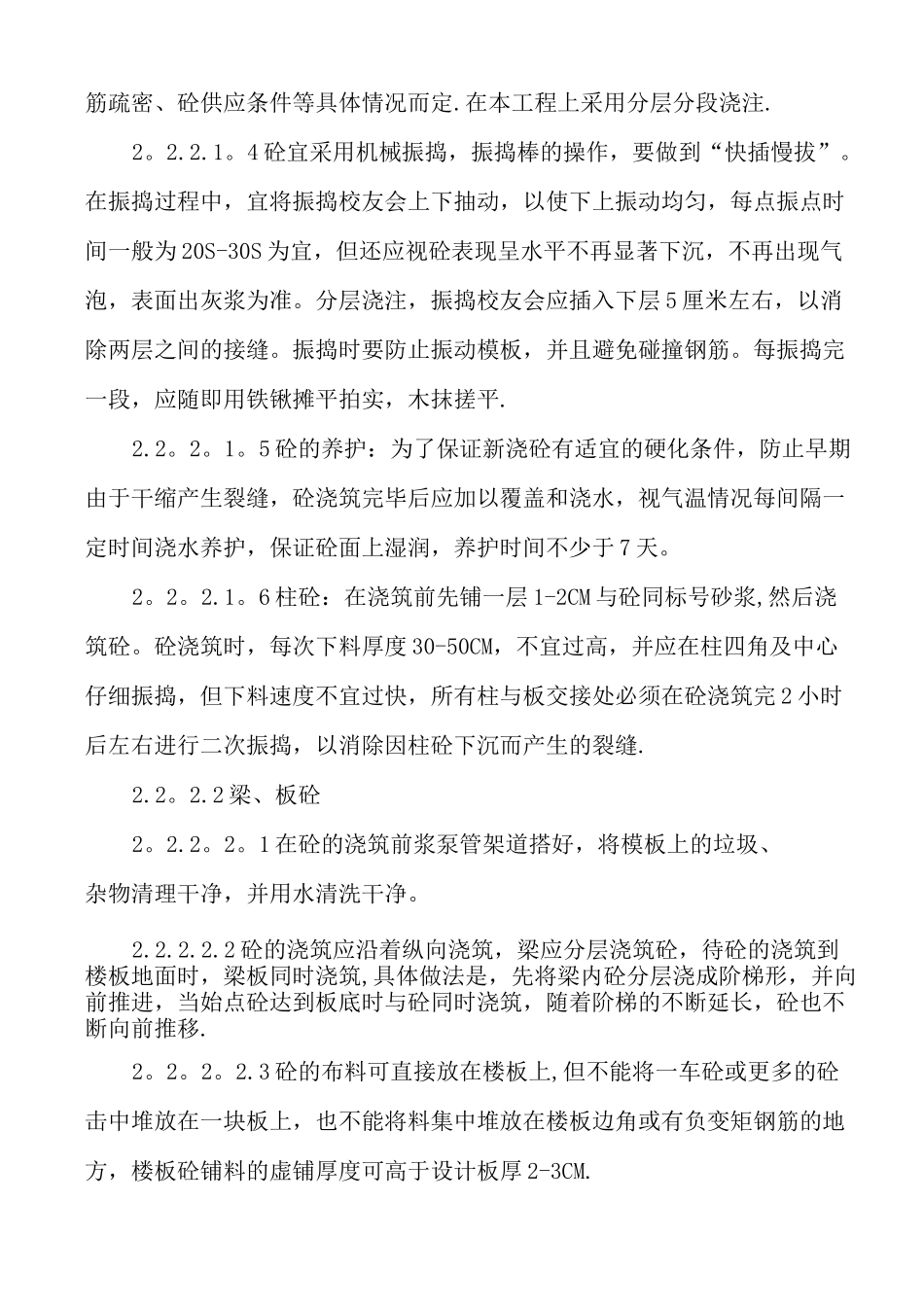

施工组织设计 第一章编制说明1.1编制目的本施工组织设计的目的是:为本工程施工组织提供科学、严密完整的纲领性文件,用以指导工程施工与管理,确保优质、高效、低耗、安全、文明地完成工程的建设任务.1.2编制的依据1.2。1 长垣县益芦笋生产专业合作社 2000 吨冷藏库新建项目的图纸。1。2。2 本公司机械设备情况、劳动力情况,施工技术管理水平,以及多年来工程施工实践中积累的施工管理经验。1.2.3 本公司的企业标准《计量手册》、《质量手册》《管理手册》。1。2。4 国家现行的施工及验收规范和与之相关法令、法规及行政命令。1.3编制原则1.3.1 严格按业主认可的设计要求和有关规范组织施工和检验,施工过程做到科学管理、精心组织、精心施工。严格贯彻 ISO—9002 质量体系,确保本工程顺利实施.1。3。2 信守合同,确保业主对本工程的工期要求。1。3.3 确保施工安全生产.1。3.4 严格遵照招标文件各项条款要求,认真贯彻业主和监理工程师及其授权人或代表的指示、指令和要求。1。3.5 严格遵照国家建筑施工及验收规范和与之有关的法令、法规及行政命令。1。3.6 坚持技术先进性,科学合理性,经济实用性相结合及实事求是的原则。1.3。7 实施项目法管理,通过对劳动力、设备、材料、资金技术信息的优化配置、实现成本,工期、质量、安全和社会信誉的预期目标效果。第二章主体工程施工案2。1 施工方案2。1.1 施工程序:根据先地下后地上,先结构后装修,先土建后安装的原则。2.1。1。1 本工程的施工顺序为:基础 f 主体 f 屋面 f 内、夕卜装修2.1.1.2 基础完成后,立即进行基础回填,以免影响上部工程施工.2.1。1.3 水、电器安装随土建工程同步进行。2.2 施工方法2。2。1 基础工程2。2.1.1 施工顺序:机械挖槽 f 人工修整 f 验槽 f 夯实 3:7 灰土 f 砖砌 f地圈梁2。2.1.2 采用挖土机挖槽,由东向西进行基槽开挖。2。2.1。3 为了防止雨水注入基槽内,基槽上面筑小护堤,坑底东西各挖集水井,并备有水泵.2.2。1。4 基坑清底后,随即进行钎探,并通知有关部门验收基坑。2。2.1。5 回填土采用蛙式打夯机夯实.2.2。2 结构工程2。2.2.1 砼工程2。2.2.1.1 施工准备.混凝土施前准备工作,除按一般混凝土施工进行物质准备、机具准备、技术准备和现场准备卜,应根据其施工的特殊性,做好附属材料和和辅助设备的准备工作。2.2。2.1.2 砼的施工,一般宜在低温条件下进行,即最高气温 W28°C 时为宜,气温大于 30°C ...
