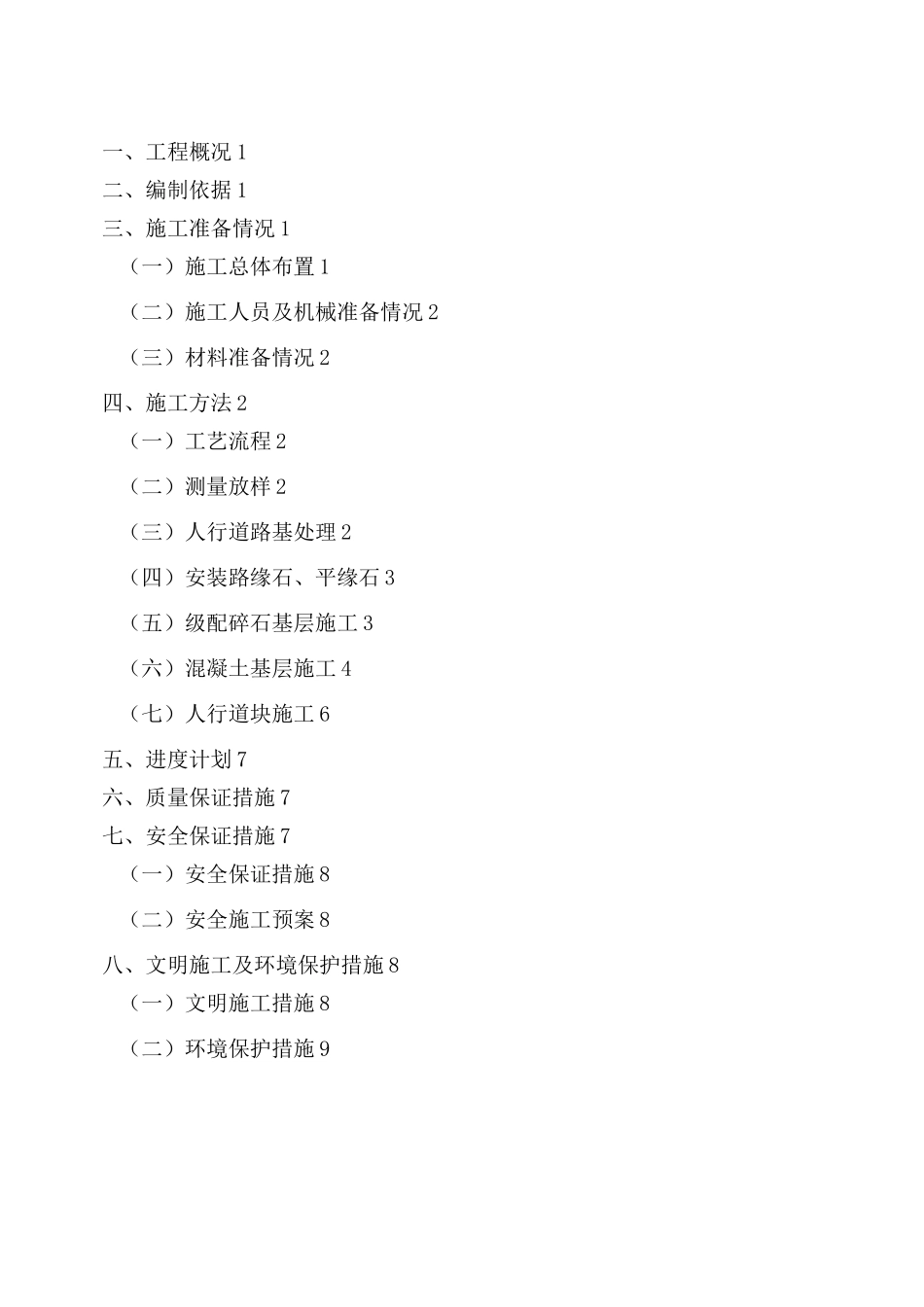

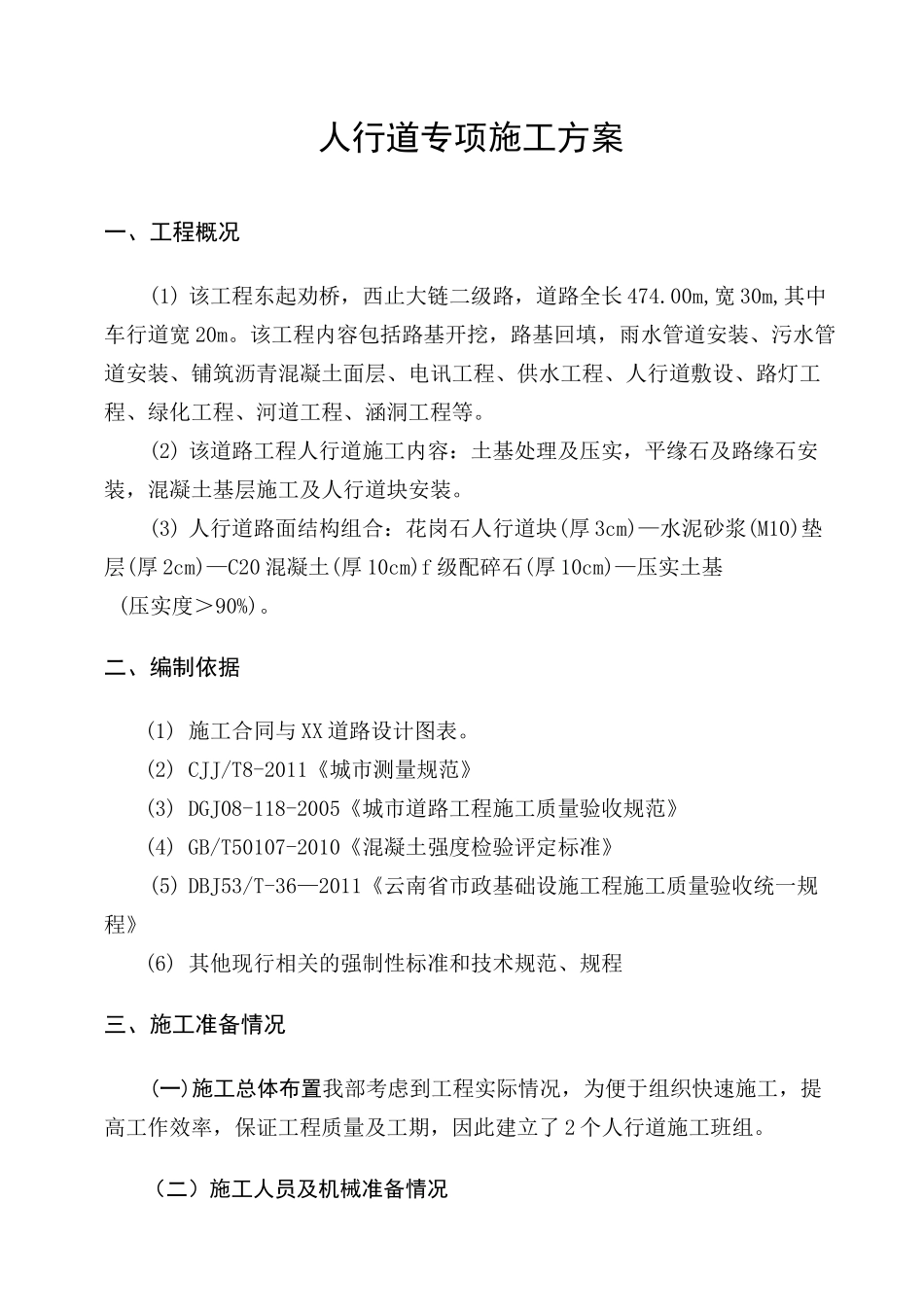

一、工程概况 1二、编制依据 1三、施工准备情况 1(一)施工总体布置 1(二)施工人员及机械准备情况 2(三)材料准备情况 2四、施工方法 2(一)工艺流程 2(二)测量放样 2(三)人行道路基处理 2(四)安装路缘石、平缘石 3(五)级配碎石基层施工 3(六)混凝土基层施工 4(七)人行道块施工 6五、进度计划 7六、质量保证措施 7七、安全保证措施 7(一)安全保证措施 8(二)安全施工预案 8八、文明施工及环境保护措施 8(一)文明施工措施 8(二)环境保护措施 9人行道专项施工方案一、工程概况(1) 该工程东起劝桥,西止大链二级路,道路全长 474
00m,宽 30m,其中车行道宽 20m
该工程内容包括路基开挖,路基回填,雨水管道安装、污水管道安装、铺筑沥青混凝土面层、电讯工程、供水工程、人行道敷设、路灯工程、绿化工程、河道工程、涵洞工程等
(2) 该道路工程人行道施工内容:土基处理及压实,平缘石及路缘石安装,混凝土基层施工及人行道块安装
(3) 人行道路面结构组合:花岗石人行道块(厚 3cm)—水泥砂浆(M10)垫层(厚 2cm)—C20 混凝土(厚 10cm)f 级配碎石(厚 10cm)—压实土基(压实度>90%)
二、编制依据(1) 施工合同与 XX 道路设计图表
(2) CJJ/T8-2011《城市测量规范》(3) DGJ08-118-2005《城市道路工程施工质量验收规范》(4) GB/T50107-2010《混凝土强度检验评定标准》(5) DBJ53/T-36—2011《云南省市政基础设施工程施工质量验收统一规程》(6) 其他现行相关的强制性标准和技术规范、规程三、施工准备情况(一)施工总体布置我部考虑到工程实际情况,为便于组织快速施工,提高工作效率,保证工程质量及工期,因此建立了 2 个人行道施工班组
(二)施工人员及机械准备情况(1)根据《实施性
