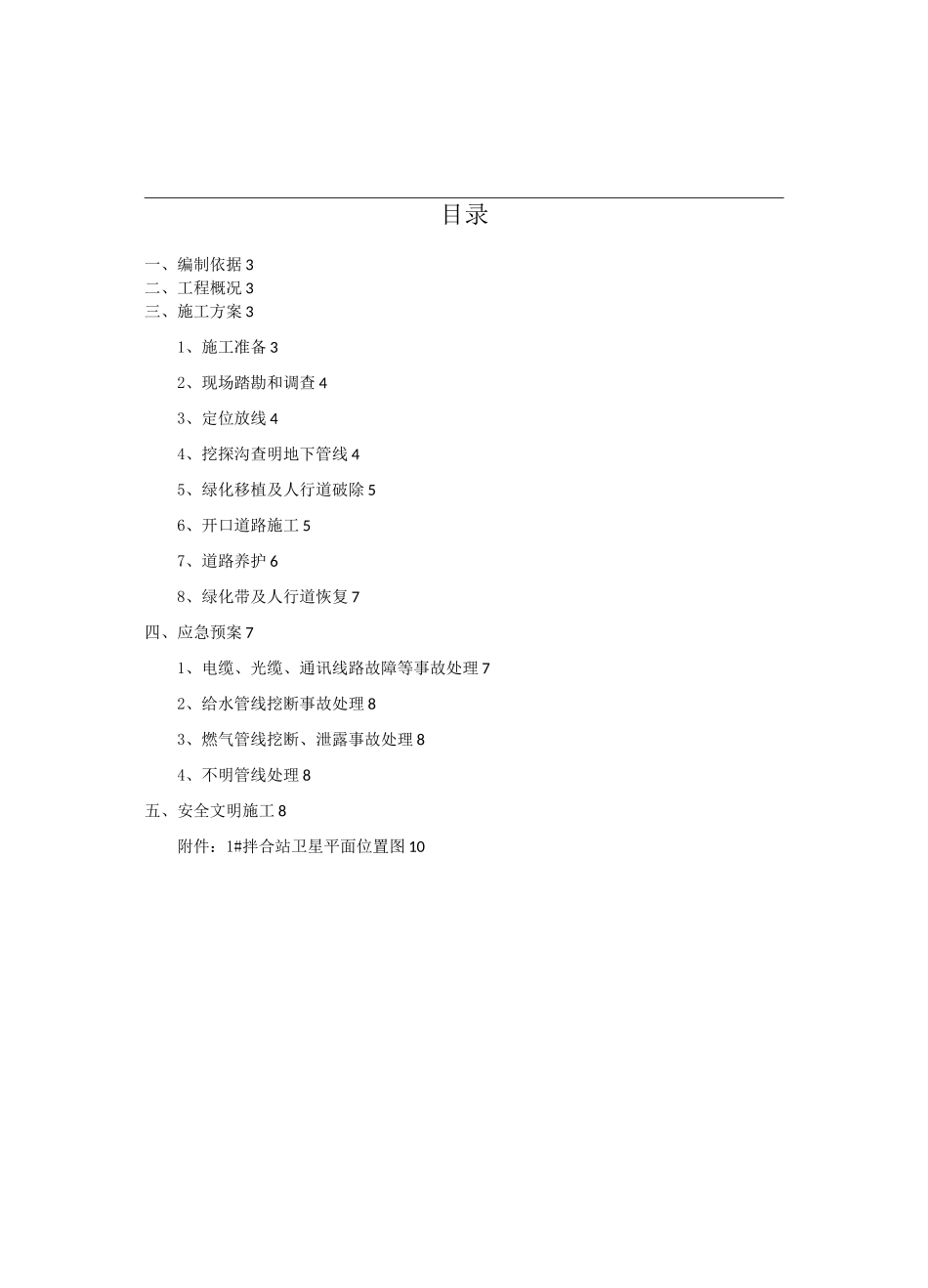

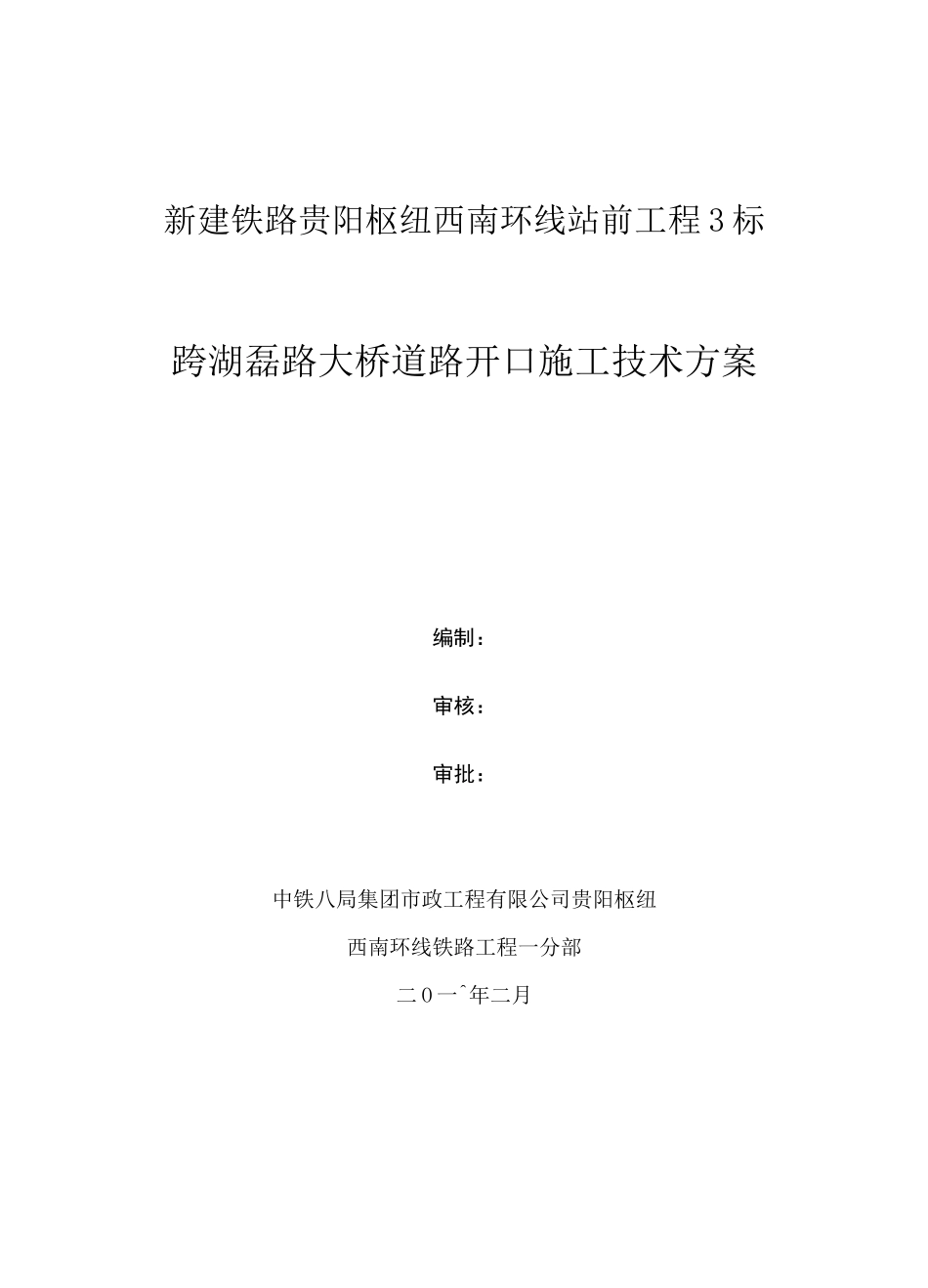

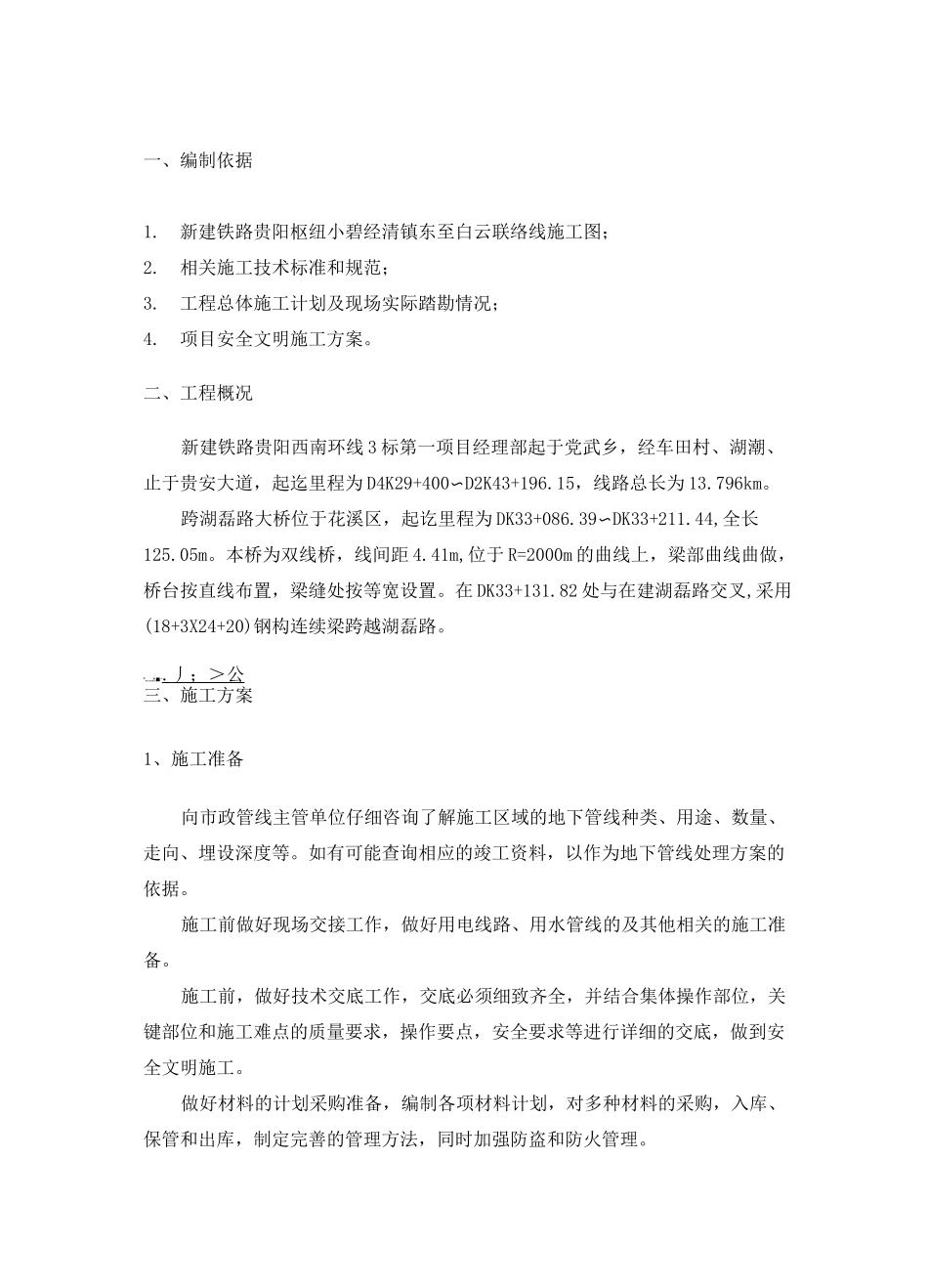

新建铁路贵阳枢纽西南环线站前工程 3 标跨湖磊路大桥道路开口施工技术方案编制:审核:审批:中铁八局集团市政工程有限公司贵阳枢纽西南环线铁路工程一分部二 O 一^年二月目录一、编制依据 3二、工程概况 3三、施工方案 31、施工准备 32、现场踏勘和调查 43、定位放线 44、挖探沟查明地下管线 45、绿化移植及人行道破除 56、开口道路施工 57、道路养护 68、绿化带及人行道恢复 7四、应急预案 71、电缆、光缆、通讯线路故障等事故处理 72、给水管线挖断事故处理 83、燃气管线挖断、泄露事故处理 84、不明管线处理 8五、安全文明施工 8附件:1#拌合站卫星平面位置图 10一、编制依据1
新建铁路贵阳枢纽小碧经清镇东至白云联络线施工图;2
相关施工技术标准和规范;3
工程总体施工计划及现场实际踏勘情况;4
项目安全文明施工方案
二、工程概况新建铁路贵阳西南环线 3 标第一项目经理部起于党武乡,经车田村、湖潮、止于贵安大道,起迄里程为 D4K29+400〜D2K43+196
15,线路总长为 13
跨湖磊路大桥位于花溪区,起讫里程为 DK33+086
39〜DK33+211
44,全长125
本桥为双线桥,线间距 4
41m,位于 R=2000m 的曲线上,梁部曲线曲做,桥台按直线布置,梁缝处按等宽设置
在 DK33+131
82 处与在建湖磊路交叉,采用(18+3X24+20)钢构连续梁跨越湖磊路
丿;>公 三、施工方案1、施工准备向市政管线主管单位仔细咨询了解施工区域的地下管线种类、用途、数量、走向、埋设深度等
如有可能查询相应的竣工资料,以作为地下管线处理方案的依据
施工前做好现场交接工作,做好用电线路、用水管线的及其他相关的施工准备
施工前,做好技术交底工作,交底必须细致齐全,并结合集体操作部位,关键部位和施工难点的质量
