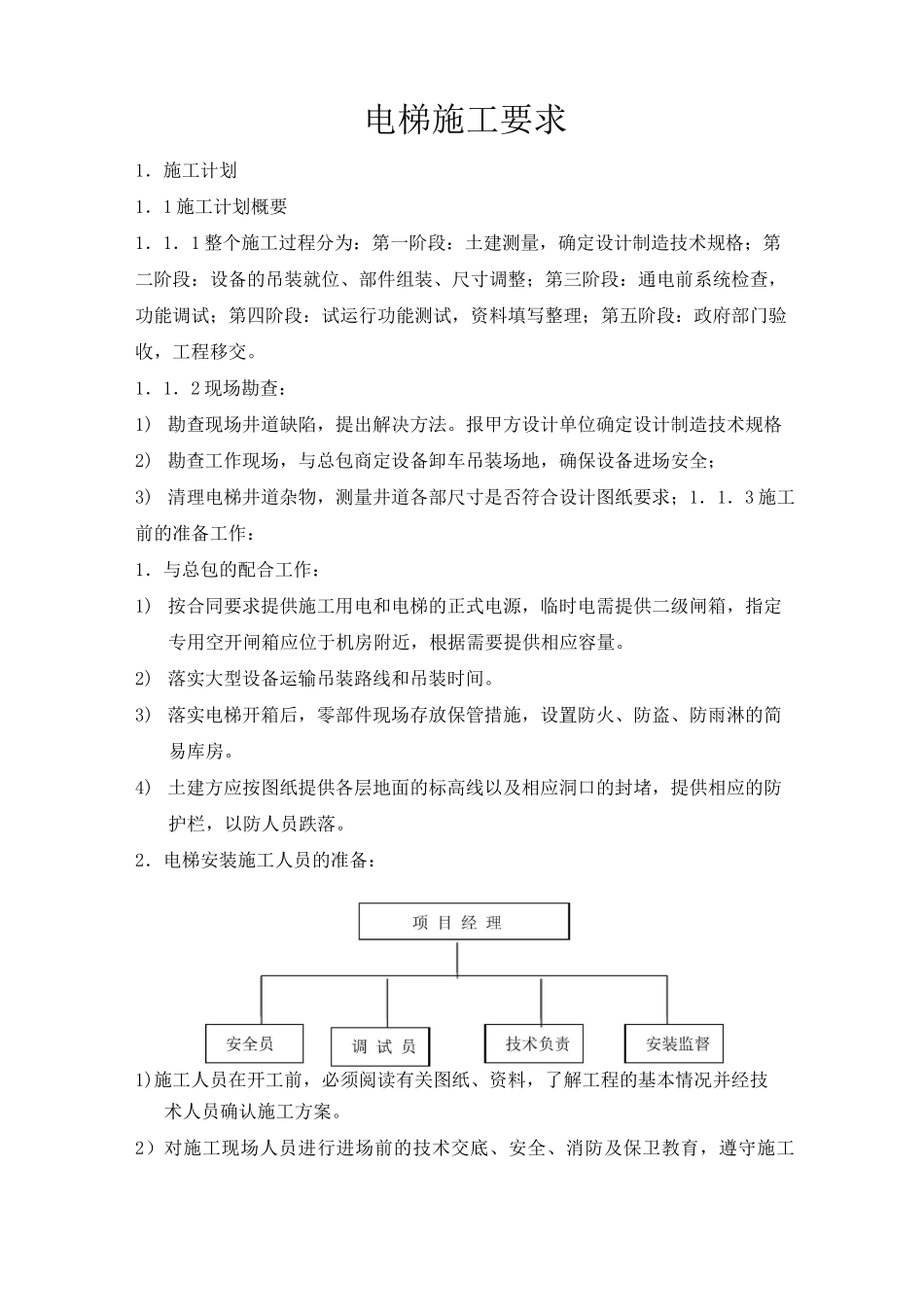

电梯施工要求1.施工计划1.1 施工计划概要1.1.1 整个施工过程分为:第一阶段:土建测量,确定设计制造技术规格;第二阶段:设备的吊装就位、部件组装、尺寸调整;第三阶段:通电前系统检查,功能调试;第四阶段:试运行功能测试,资料填写整理;第五阶段:政府部门验收,工程移交

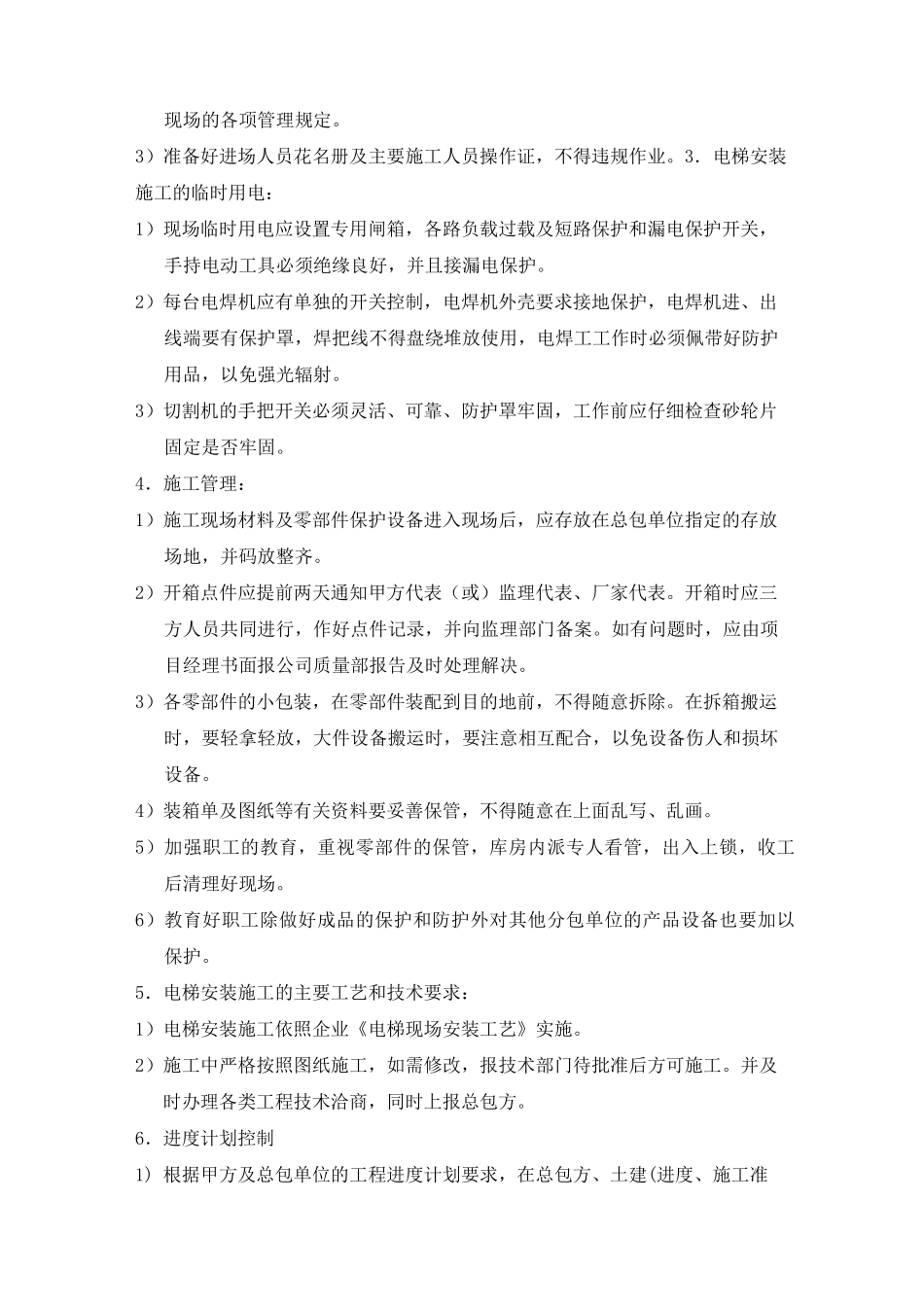

1.1.2 现场勘查:1) 勘查现场井道缺陷,提出解决方法
报甲方设计单位确定设计制造技术规格2) 勘查工作现场,与总包商定设备卸车吊装场地,确保设备进场安全;3) 清理电梯井道杂物,测量井道各部尺寸是否符合设计图纸要求;1.1.3 施工前的准备工作:1.与总包的配合工作:1) 按合同要求提供施工用电和电梯的正式电源,临时电需提供二级闸箱,指定专用空开闸箱应位于机房附近,根据需要提供相应容量
2) 落实大型设备运输吊装路线和吊装时间
3) 落实电梯开箱后,零部件现场存放保管措施,设置防火、防盗、防雨淋的简易库房
4) 土建方应按图纸提供各层地面的标高线以及相应洞口的封堵,提供相应的防护栏,以防人员跌落
2.电梯安装施工人员的准备:1)施工人员在开工前,必须阅读有关图纸、资料,了解工程的基本情况并经技术人员确认施工方案
2)对施工现场人员进行进场前的技术交底、安全、消防及保卫教育,遵守施工现场的各项管理规定
3)准备好进场人员花名册及主要施工人员操作证,不得违规作业
3.电梯安装施工的临时用电:1)现场临时用电应设置专用闸箱,各路负载过载及短路保护和漏电保护开关,手持电动工具必须绝缘良好,并且接漏电保护
2)每台电焊机应有单独的开关控制,电焊机外壳要求接地保护,电焊机进、出线端要有保护罩,焊把线不得盘绕堆放使用,电焊工工作时必须佩带好防护用品,以免强光辐射
3)切割机的手把开关必须灵活、可靠、防护罩牢固,工作前应仔细检查砂轮片固定是否牢固
4.施工管理:1)施工现场材料及零部件保护设备进入现场后,应存放在总包
