钢筋混凝土盖板涵施工方案范文K22+602 钢筋混凝土盖板涵(涵式通道)施工方案一、工程概况本工程为 K22+602 钢筋混凝土盖板涵,跨数跨径 1—6 某 3
5m,总长28m,使用性质为涵式通道,填土高度为 1
4m,与路线成 94o 斜交,采用斜交正做
该涵洞位于丰谷镇致富村
其结构型式为:台基及台墙用 C30 砼浇注,盖板采用 C30 砼浇注
台基 C30 砼共计用量 288
96 立方米,台墙 C30 砼共计用量 168 立方米,盖板 C30 砼共计用量 83
16 立方米,C30 砼帽石共计用量 45
64 立方米
挖方量 598
45 立方米

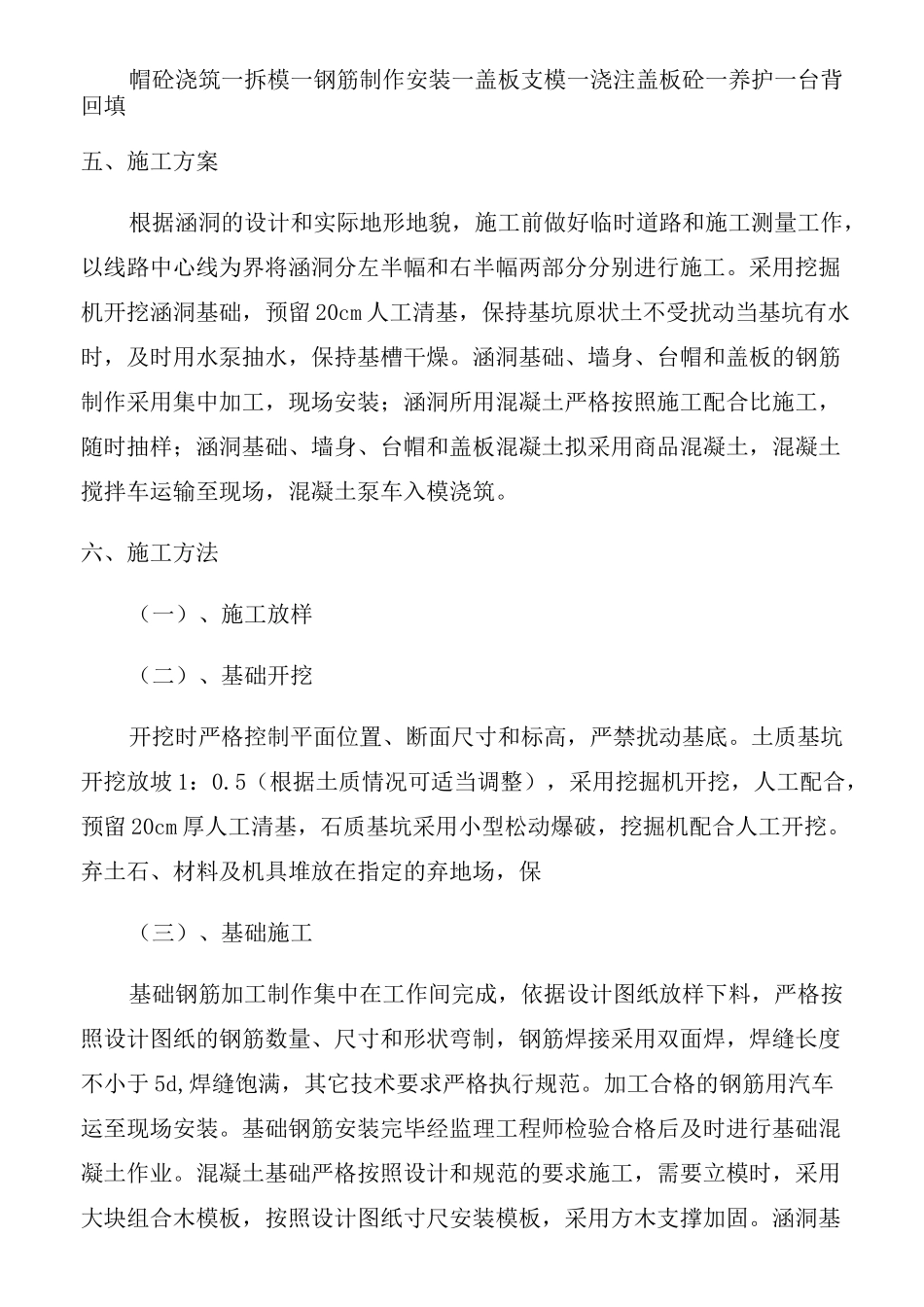

二、编制依据1、绵阳绕城高速公路南环线施工图2、《公路桥涵施工技术规范》3、《公路路基施工技术规范》4、《公路工程质量检验评定标准 JTGF80/1—2004》5、本工程施工现场实际情况及我公司以往施工经验三、工期安排四、施工工艺流程:施工准备一基础放样一核对尺寸一基坑开挖一复核基底深度及净空尺寸f 动力触探 f 补强处理(如需要时)f 基础钢筋制作、安装 f 台基支模 f 浇注台基砼 f 拆模 f 墙身钢筋制作、安装 f 台墙支模 f 浇注台墙砼 f 养护 f 台帽钢筋制作、安装 f 台帽支模 f 浇注台帽砼浇筑一拆模一钢筋制作安装一盖板支模一浇注盖板砼一养护一台背回填五、施工方案根据涵洞的设计和实际地形地貌,施工前做好临时道路和施工测量工作,以线路中心线为界将涵洞分左半幅和右半幅两部分分别进行施工

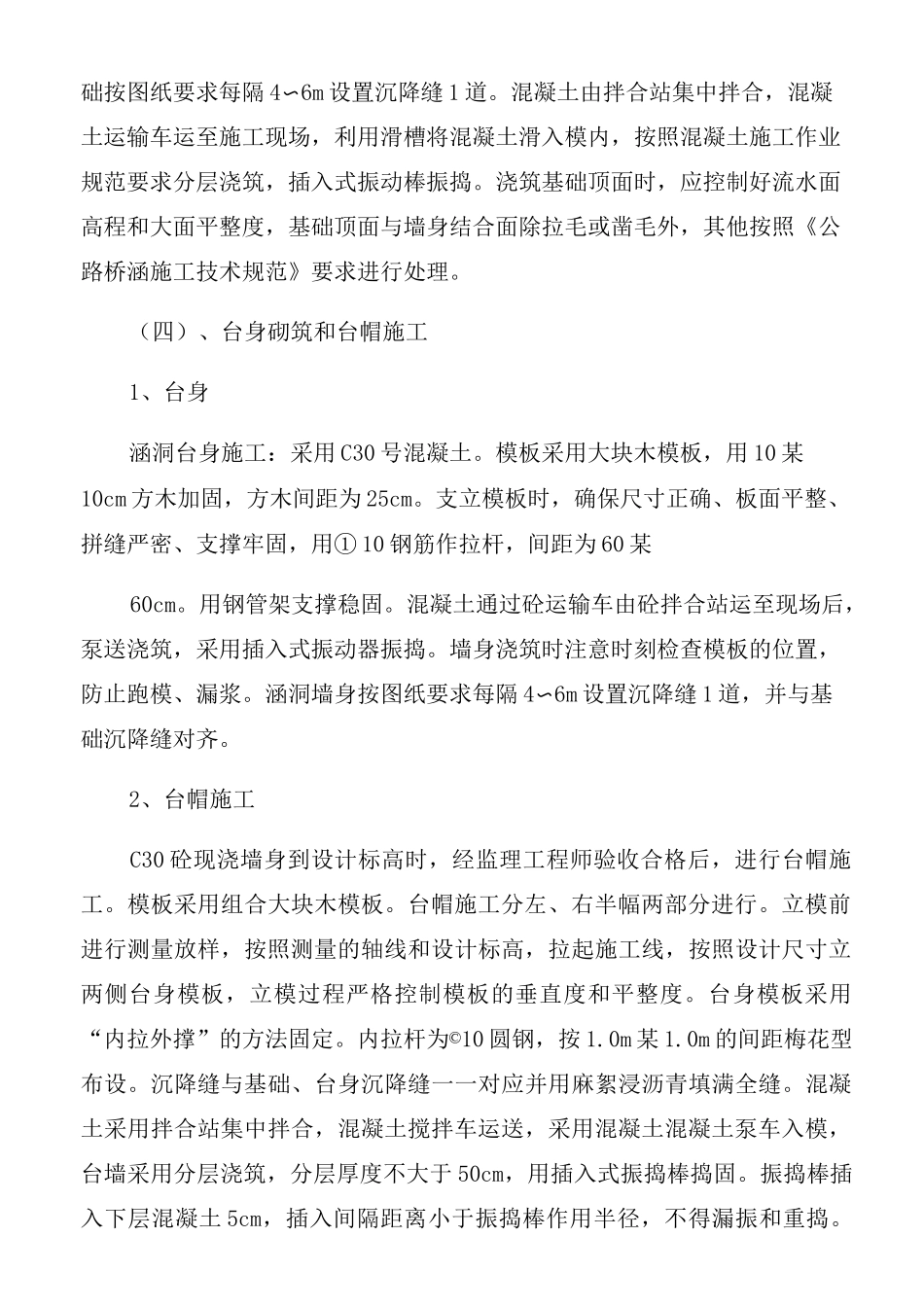

采用挖掘机开挖涵洞基础,预留 20cm 人工清基,保持基坑原状土不受扰动当基坑有水时,及时用水泵抽水,保持基槽干燥
涵洞基础、墙身、台帽和盖板的钢筋制作采用集中加工,现场安装;涵洞所用混凝土严格按照施工配合比施工,随时抽样;涵洞基础、墙身、台帽和盖板混凝土拟采用商品混凝土,混凝土搅拌车运输至现场,混凝土泵车入模浇筑
