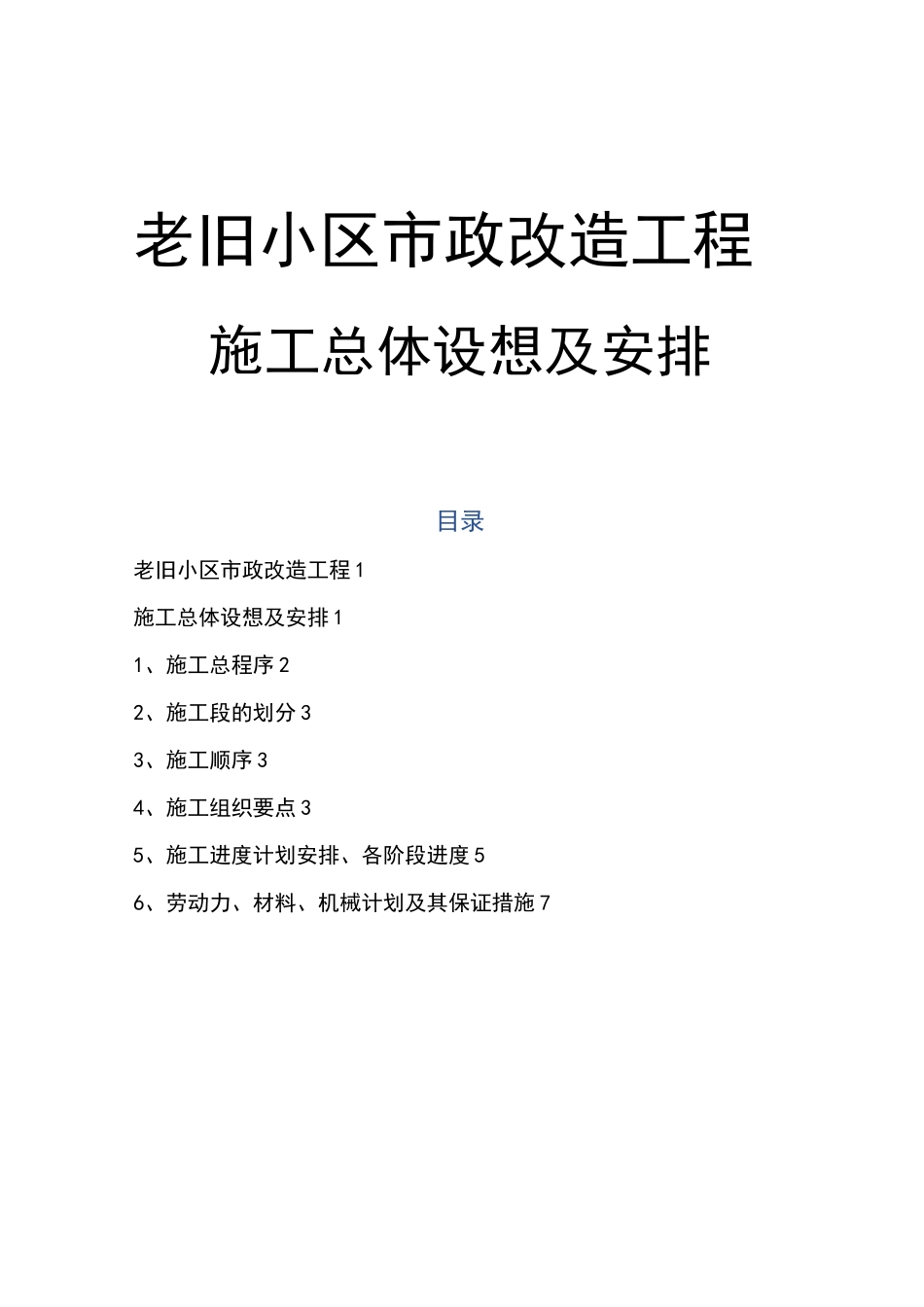

老旧小区市政改造工程施工总体设想及安排目录老旧小区市政改造工程 1施工总体设想及安排 11、施工总程序 22、施工段的划分 33、施工顺序 34、施工组织要点 35、施工进度计划安排、各阶段进度 56、劳动力、材料、机械计划及其保证措施 71、施工总程序2、施工段的划分本工程由于施工面积大,施工时将整个区划分成三个小区进行施工,而在每个小区划分成四个施工段,分别是排水管道施工段、污水管道施工段、道路施工段、人行道施工段。3、施工顺序1. 首先进行施工准备工作。施工准备阶段的重点是临时工程,按照“一次规划,分步成型”的原则,早做部署,抓紧施工,尽快形成“三通一平”条件,按施工平面布置图尽早完善生产、生活、办公设施,同时做好机械设备、早期材料按时进场的安排,为主体开工创造条件。2. 采用交叉流水作业方式组织施工,进场施工后,先进行各个区的排水管基槽开挖施工,抓紧时间进行排水管的基础垫层、平基、安管接口、管座、检查井的施工;尽快完成排水工程后,进行闭水试验和管槽回填工作。路基修整施工,最后进行路面稳定层施工和路面面层施工,穿插进行侧石、人行道的安砌施工3. 排水管槽回填工作完成后,马上进行道路路床碾压、碎石基层、水泥石屑稳定层的压实,集中人力把重点放在砼路面层的施工;道路施工和排水管施工实行流水交叉作业。4. 在道路施工经程中增加人行道路班组分别现进基层压实、路侧石、砼卧底、人行道砖的施工。4、施工组织要点1. 安排充足的施工力量和机械设备,各工序分段交错展开,多点多面同时施工,以确保工期。2. 提前做好工程项目的施工准备,特别是要安排好各种材料的采购与进场计划。3. 落实现场临时排水措施,防止雨天水浸基坑及路基影响工程质量进度。4. 落实雨天施工措施,路面施工时遇到雨天,立即进行用防水胶布架空覆盖,确保工程进度和工程质量。5. 抓好各部位、各分项、各工序施工的协调,合理组织施工,争取最佳的工作生产效率。6. 做好现场交通安排,确保工程顺利进行和周边居民交通畅通。7. 做好地表水排除、路基疏干,地面废弃物的清除。5、施工进度计划安排、各阶段进度保证措施、施工进度计划计划总工期 100 天,计划于**年 7 月 28 日开工,确保在**年 11 月5 日完成。4.1 施工进度安排原则1. 施工进度安排本着“突出重点、兼顾一般”的原则,以路基回填、排水管、稳定层、砼路面施工为工期控制重点,给予充分的时间让回填路基沉降稳定。其它工程...
