序号设备名称型号数量国别规格产地制造额定功率生产用于施备注年份(KW)能力工部位第一节基本要求1、经会审和批准的设计文件和施工图纸齐备,施工人员熟悉各有关图纸资料,了解整个工程的施工方案、工艺要求、质量标准
2、施工所需的设备、仪器、工具、部件、材料等应提前准备就绪,施工现场有障碍物时应提前清除
第二节施工开展程序本工程为防腐工程,主要采用人工、机械施工、人工配合的施工方法
因为当地天气等特殊情况,考虑到工期和进度,我们将针对实际施工面积合理调配机具
在甲方规定工作日内彻底施工完毕
第三节施工工艺流程确保工程施工保质、有序的进行,工程按期竣工,对作业流程要严格控制
并制定相应的质量保证措施和安全措施
在施工过程中,施工方法的选择很重要
首先必须严格按图施工,同时还必须以现场实际情况作为作业指导
对施工班组、人员进行科学合理的任务分配,详细的技术交底
层层落实责任,各班组严格控制施工质量和工程进度,上道工序没达到要求的情况下不得进行下道工序的施工
第四节施工机械设备情况说明4
1、拟投入主要施工设备表空气压缩机中国2009表面除锈空气净化装置中国2009表面除锈油水分离器中国2009表面除锈喷砂装置中国表面除锈空气压缩机中国7
5喷漆无气喷涂机QPT6528C中国1
1喷漆涂料搅拌机中国0
5调漆砂轮机中国0
5表面除锈4
2、拟配备试验和检测仪器设备表序号仪器设型号数量国别制造已使用用途备注备名称规格型号年份台时数1粗糙度测试仪北京20095表面粗糙度测试2粗糙度比较样块 X中国2粗糙度对比3无损磁性测厚仪上海4漆膜测厚第五节除锈方案5
1 喷砂除锈各种喷砂设施、材料准备就续后,启动空气压缩机用干燥洁净白布,测试喷嘴及压缩空气气流,确认无油污、无水份后开始喷砂除锈

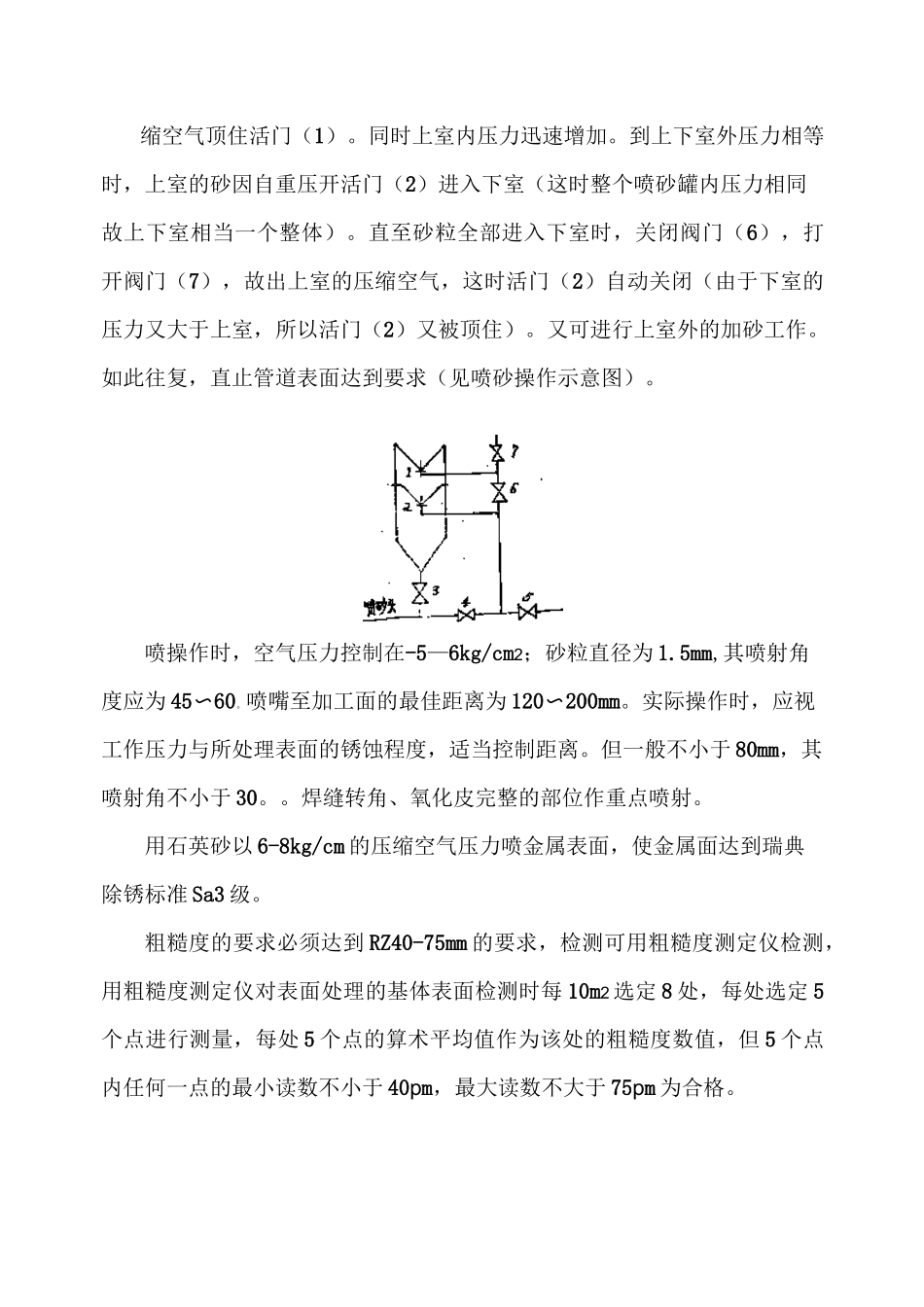

2 喷砂操作工艺在开车前先装满下室的砂,然后开压缩机,打开阀站(5)利用压缩空气顶住活门(2),这时即可打
