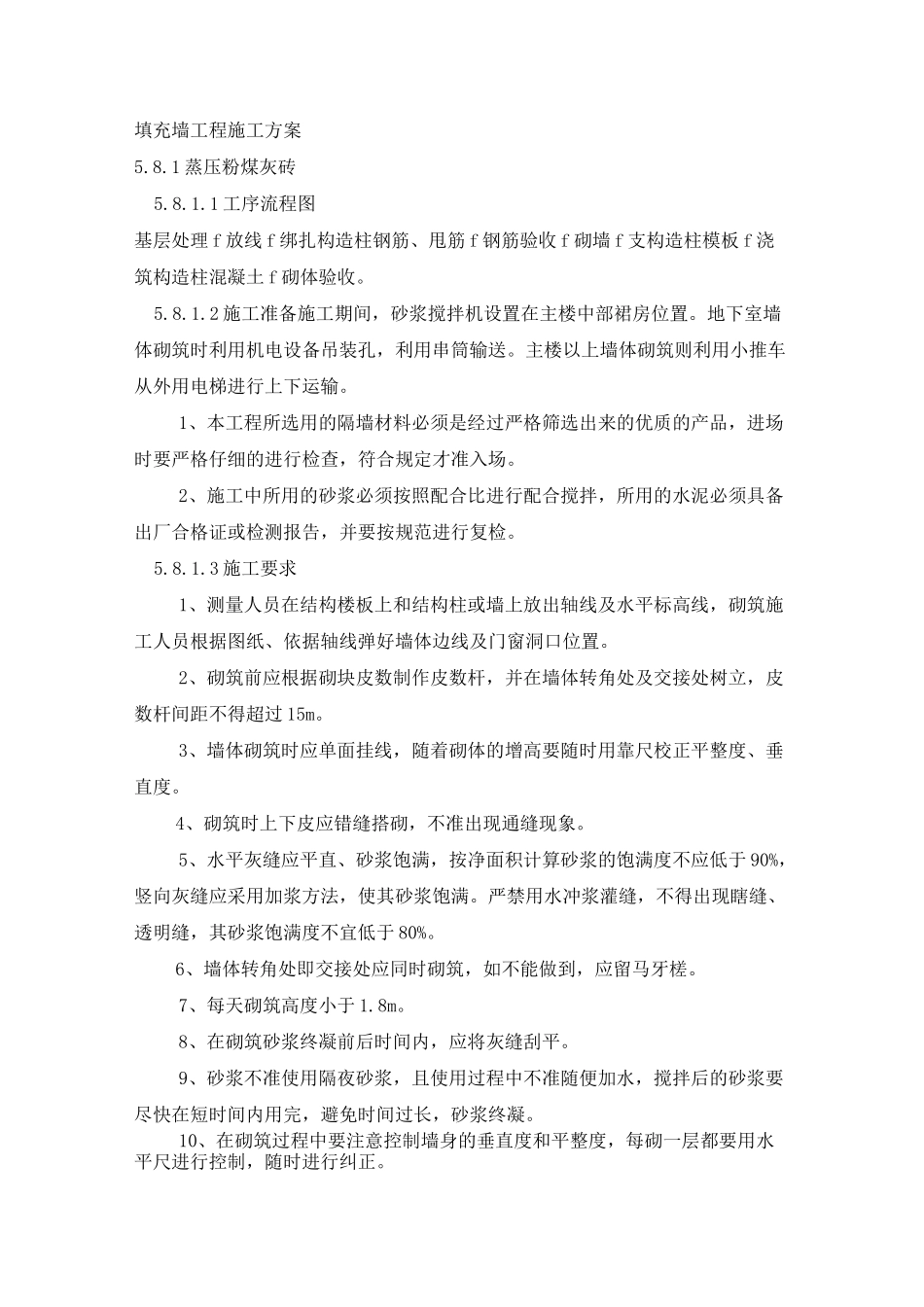

填充墙工程施工方案5
1 蒸压粉煤灰砖5
1 工序流程图基层处理 f 放线 f 绑扎构造柱钢筋、甩筋 f 钢筋验收 f 砌墙 f 支构造柱模板 f 浇筑构造柱混凝土 f 砌体验收
2 施工准备施工期间,砂浆搅拌机设置在主楼中部裙房位置
地下室墙体砌筑时利用机电设备吊装孔,利用串筒输送
主楼以上墙体砌筑则利用小推车从外用电梯进行上下运输
1、本工程所选用的隔墙材料必须是经过严格筛选出来的优质的产品,进场时要严格仔细的进行检查,符合规定才准入场
2、施工中所用的砂浆必须按照配合比进行配合搅拌,所用的水泥必须具备出厂合格证或检测报告,并要按规范进行复检
3 施工要求1、测量人员在结构楼板上和结构柱或墙上放出轴线及水平标高线,砌筑施工人员根据图纸、依据轴线弹好墙体边线及门窗洞口位置
2、砌筑前应根据砌块皮数制作皮数杆,并在墙体转角处及交接处树立,皮数杆间距不得超过 15m
3、墙体砌筑时应单面挂线,随着砌体的增高要随时用靠尺校正平整度、垂直度
4、砌筑时上下皮应错缝搭砌,不准出现通缝现象
5、水平灰缝应平直、砂浆饱满,按净面积计算砂浆的饱满度不应低于 90%,竖向灰缝应采用加浆方法,使其砂浆饱满
严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不宜低于 80%
6、墙体转角处即交接处应同时砌筑,如不能做到,应留马牙槎
7、每天砌筑高度小于 1
8、在砌筑砂浆终凝前后时间内,应将灰缝刮平
9、砂浆不准使用隔夜砂浆,且使用过程中不准随便加水,搅拌后的砂浆要尽快在短时间内用完,避免时间过长,砂浆终凝
10、在砌筑过程中要注意控制墙身的垂直度和平整度,每砌一层都要用水平尺进行控制,随时进行纠正

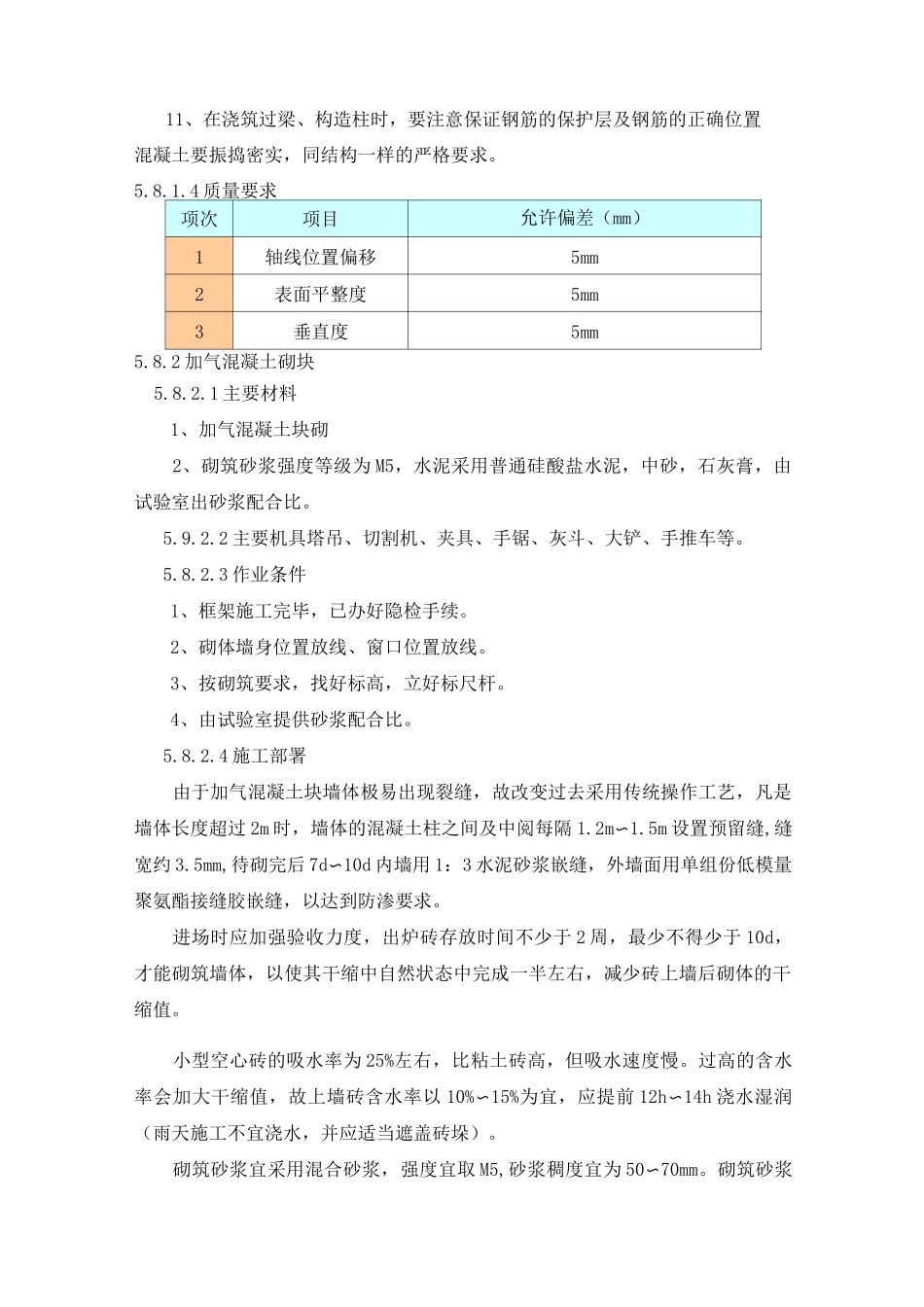

11、在浇筑过梁、构造柱时,要注意保证钢筋的保护层及钢筋的正确位置混凝土要振捣密实,同结构一样的严格要求
4 质量要求项次项目允许偏差(mm
