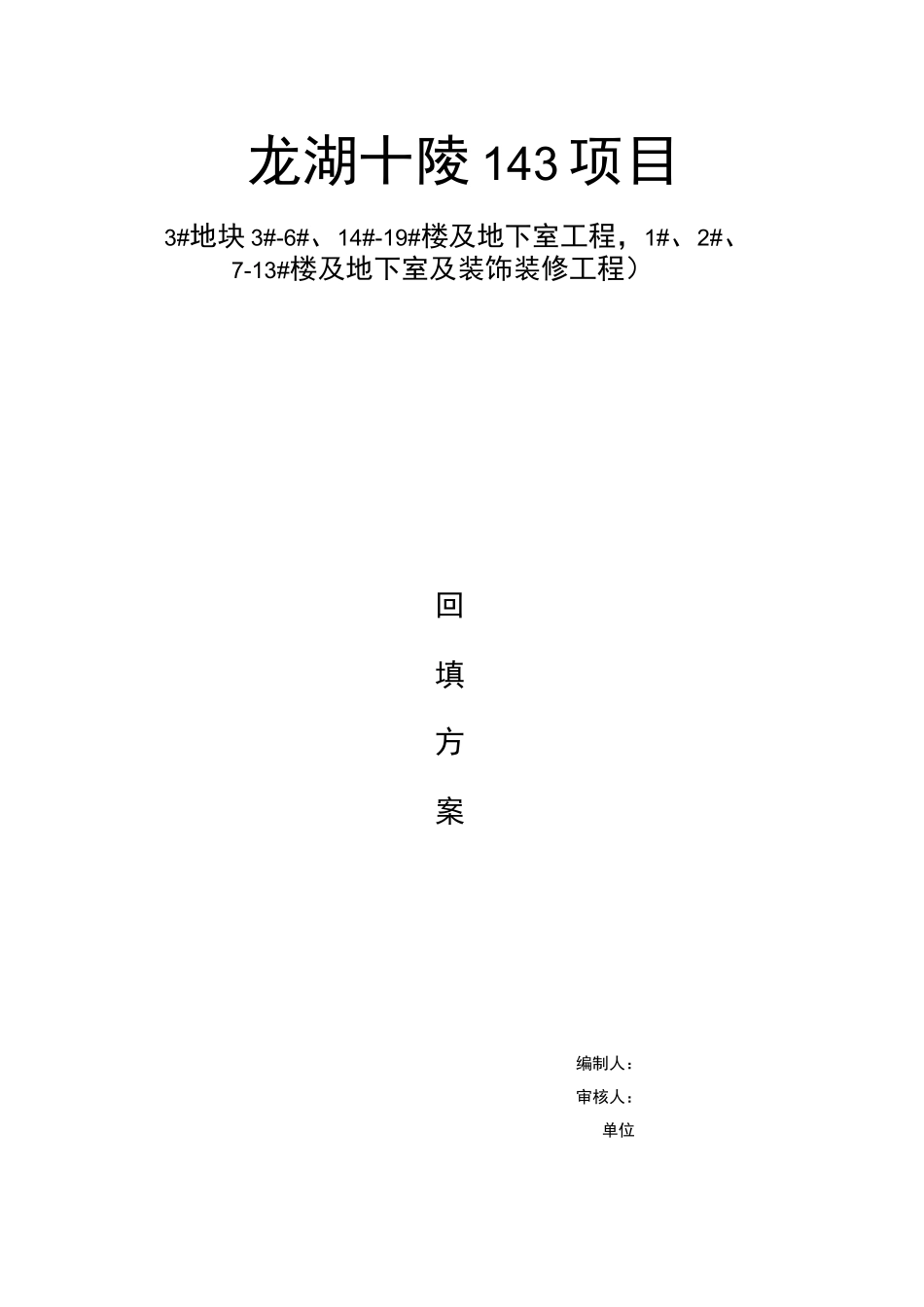

龙湖十陵 143 项目3#地块 3#-6#、14#-19#楼及地下室工程,1#、2#、7-13#楼及地下室及装饰装修工程)回填方案编制人:审核人:单位土方回填方案四川景泽建筑工程有限公司一、编制依据 1土方回填方案四川景泽建筑工程有限公司土方回填方案2四川景泽建筑工程有限公司土方回填方案四川景泽建筑工程有限公司(10)回填土每层捣实后,室外每层按每 20 米间距进行环刀取样一组,测出其密度
(11)找平和验收:当回填土方与地下室顶板持平时,应拉线或用靠尺检查标高和平整度
高的地方用铁锹铲平,低的地方填补土料,然后请质量检查人员验收
质量保证措施1
主控项目基底的土质必须符合设计要求,基底无淤泥,清洁无杂物
回填土压实系数应符合设计要求
回填土的压实系数大于 0
一般项目(1)基底处理必须符合清洁无杂物的要求
(2)回填必须按规定分层振捣实
(3)控制回填土标高和平整度
由于基坑深且狭小,上部作业下部禁止站人,设置标杆难以识别,所以采用吊线的方法,在线绳上做好标记,然后根据翻斗车每车土料方量控制标高
(4)本工程主要于夜间施工,所以要合理安排施工顺序,夜间主要进行土料的进场与回填,白天进行回填土的振实
施工现场设有足够的照明、通风设施,防止铺填超厚,并保证通风畅通
(5)虚铺厚度符合规定,表面无松散
安全文明施工1
安全文明施工措施(1)施工现场入口处及现场所有危险作业区域要挂安全生产宣传画、标语、安全危险标识,提醒工人注意安全
(2)施工前需进行各工种的安全交底,交底内容要有针对性,不可泛泛而谈,针对重点问题提出重点可靠的防护措施,并明确责任人是谁
(3)任何人进入现场区域必须戴好安全帽,不准穿拖鞋,高跟鞋或赤脚
(4)加强现场临电管理,经常检查配电设备的安全可靠性,如有损坏,及时更换,除电工之外的任何工种不准私自接改电线,需用时应申请电工完成接线工作
(5)现场基坑
