地坪拆除施工方案一、编制依据1、甲方提供的本建筑物原施工图、竣工图
2、《建筑拆除工程安全技术规范》、《建筑机械使用安全技术规程》、《建筑物、构筑物拆除技术规程》
3、其他相关规范及行业标准

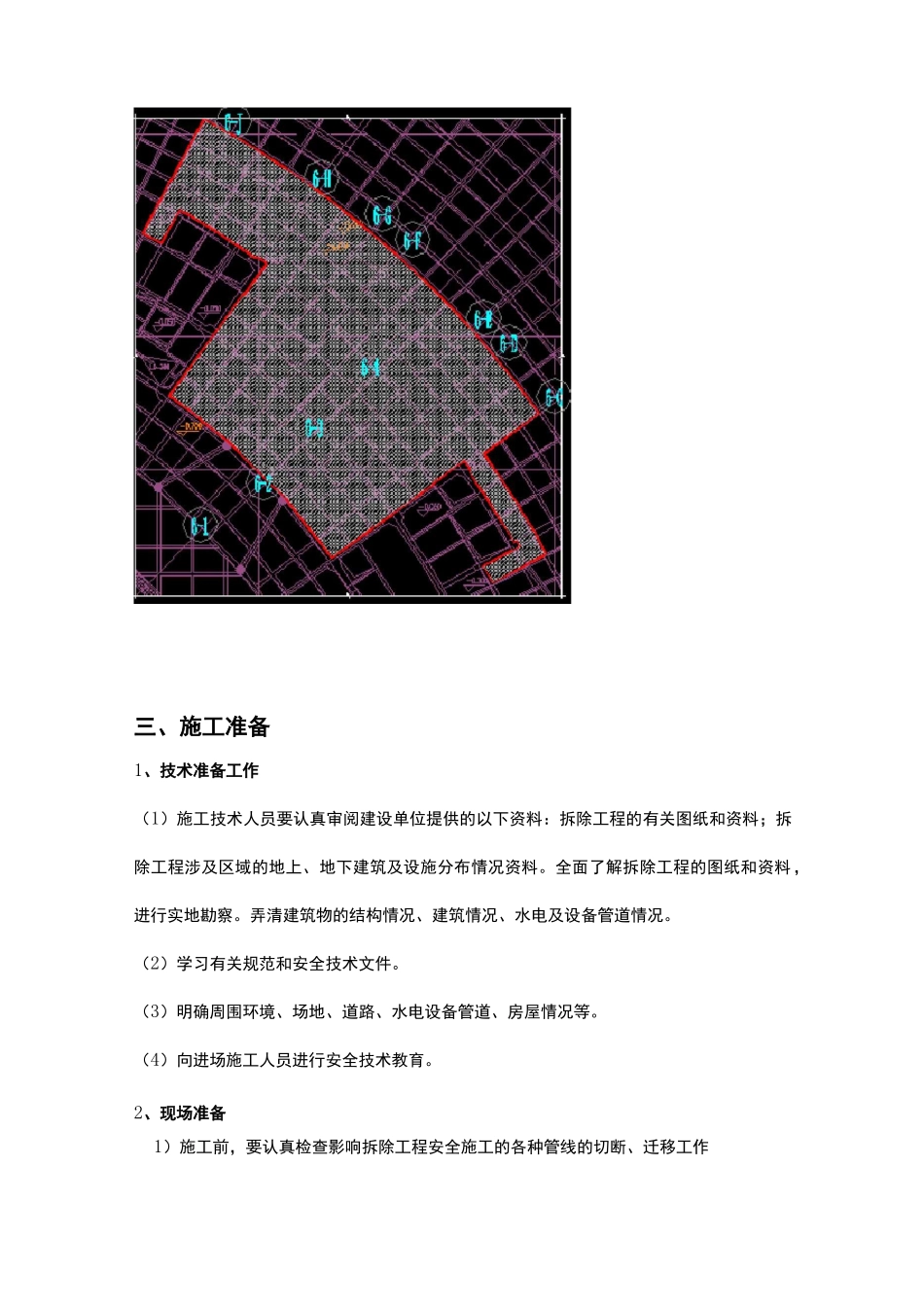

二、工程概况1、工程名称:武汉新世界百货改造项目土建改造工程2、建筑单位:新世界发展(武汉)有限公司4、拆除范围:百货正大门一层地坪(见下图阴影范围)5、拆除工作主要内容:地坪基本结构:地下室顶板-防水层-防水保护层-碎石层-混凝土-砂浆-地砖
依据设计变更要求,我方拟定将地坪原有结构从上拆至防水保护层表面,再新回填轻质泡沫混凝土
施工总流程:无损切割—板块破碎—碎块清理—垃圾外运三、施工准备1、技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料
全面了解拆除工程的图纸和资料,进行实地勘察
弄清建筑物的结构情况、建筑情况、水电及设备管道情况
(2)学习有关规范和安全技术文件
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等
(4)向进场施工人员进行安全技术教育
2、现场准备1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护
(2)疏通运输道路,接通施工中临时用水、电源
(3)切断被拆建筑物的水、电、煤气管道等
(4)向周围群众出示安全告示,在拆除危险区域设置警戒标志
3、机械、材料的准备拆除的机器工具,起重运输机械等
四、地坪拆除工程拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行
1、拆除流程施工定位 f 无损切割 f 板块破碎 f 碎块清理 f 建筑垃圾外运
2、拆除详细安排(1)施工前的准备工作:1、进行详细的书面技术交底,提供原建筑物的图纸及地质资料
