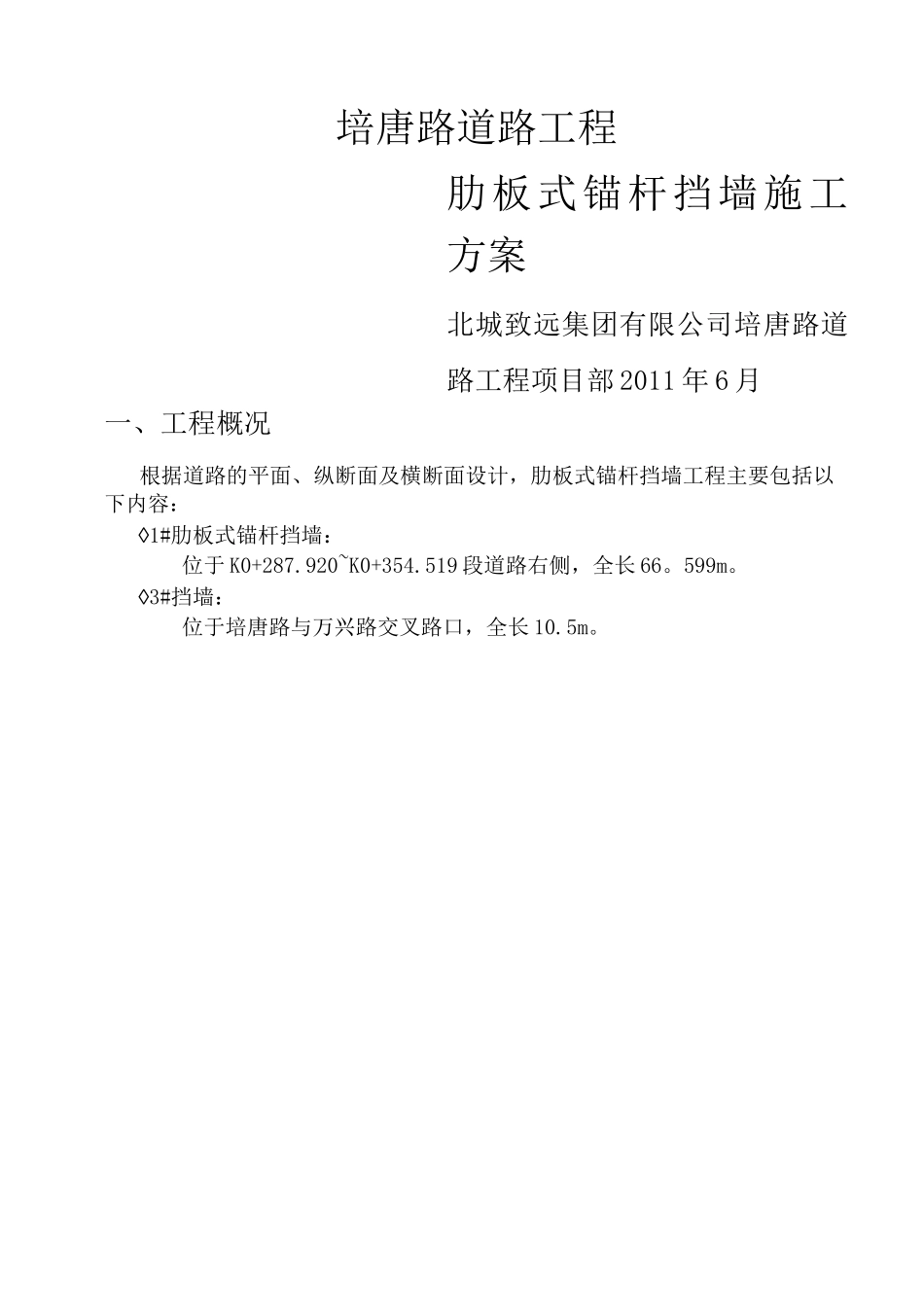

培唐路道路工程肋板式锚杆挡墙施工方案北城致远集团有限公司培唐路道路工程项目部 2011 年 6 月一、工程概况根据道路的平面、纵断面及横断面设计,肋板式锚杆挡墙工程主要包括以下内容:◊1#肋板式锚杆挡墙:位于 K0+287
920~K0+354
519 段道路右侧,全长 66
◊3#挡墙:位于培唐路与万兴路交叉路口,全长 10
1◊4#挡墙位于 K0+643
096〜K0+696
167 段道路右侧,全长 53

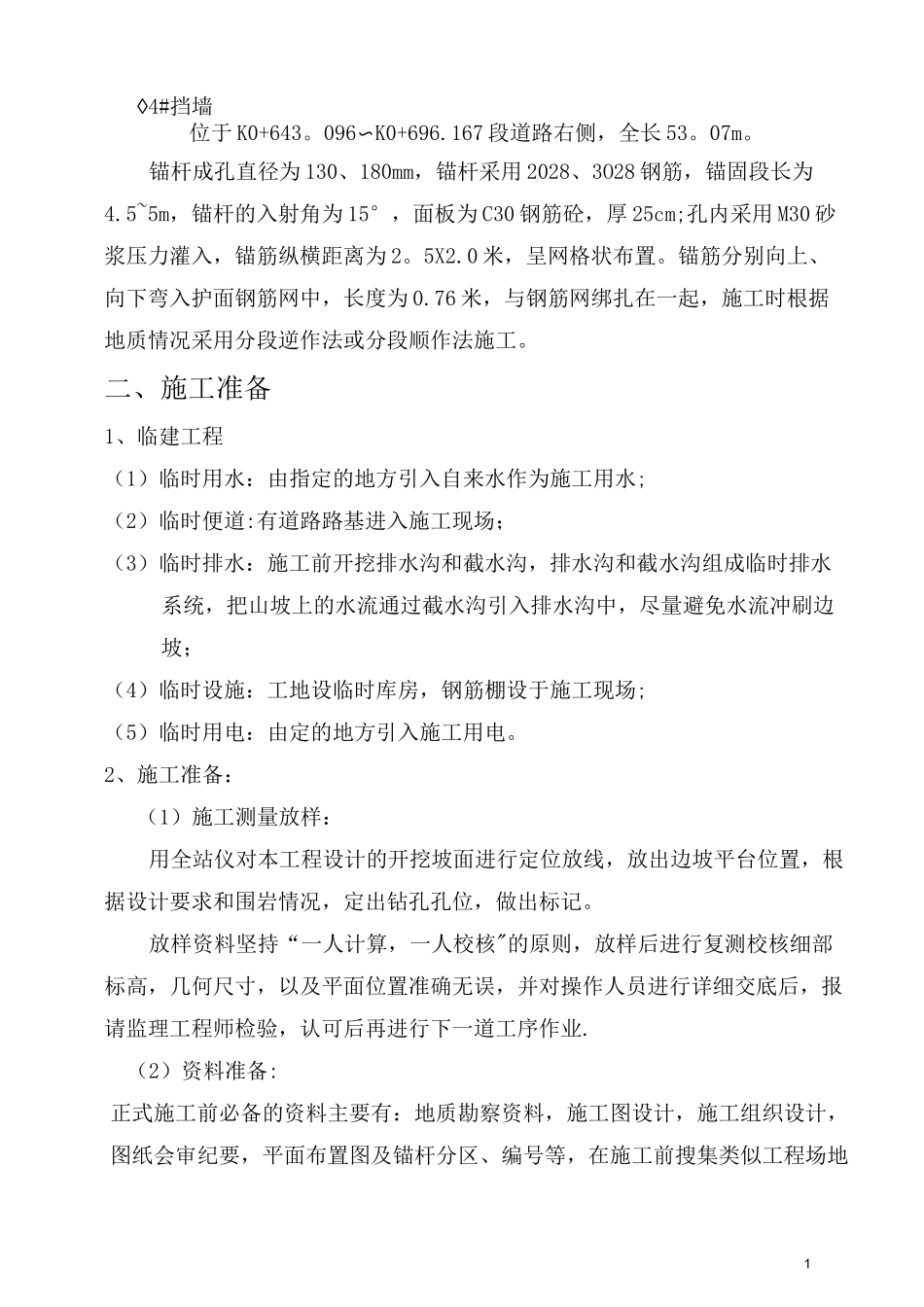

锚杆成孔直径为 130、180mm,锚杆采用 2028、3O28 钢筋,锚固段长为4
5~5m,锚杆的入射角为 15°,面板为 C30 钢筋砼,厚 25cm;孔内采用 M30 砂浆压力灌入,锚筋纵横距离为 2
0 米,呈网格状布置
锚筋分别向上、向下弯入护面钢筋网中,长度为 0
76 米,与钢筋网绑扎在一起,施工时根据地质情况采用分段逆作法或分段顺作法施工
二、施工准备1、临建工程(1)临时用水:由指定的地方引入自来水作为施工用水;(2)临时便道:有道路路基进入施工现场;(3)临时排水:施工前开挖排水沟和截水沟,排水沟和截水沟组成临时排水系统,把山坡上的水流通过截水沟引入排水沟中,尽量避免水流冲刷边坡;(4)临时设施:工地设临时库房,钢筋棚设于施工现场;(5)临时用电:由定的地方引入施工用电
2、施工准备:(1)施工测量放样:用全站仪对本工程设计的开挖坡面进行定位放线,放出边坡平台位置,根据设计要求和围岩情况,定出钻孔孔位,做出标记
放样资料坚持“一人计算,一人校核"的原则,放样后进行复测校核细部标高,几何尺寸,以及平面位置准确无误,并对操作人员进行详细交底后,报请监理工程师检验,认可后再进行下一道工序作业

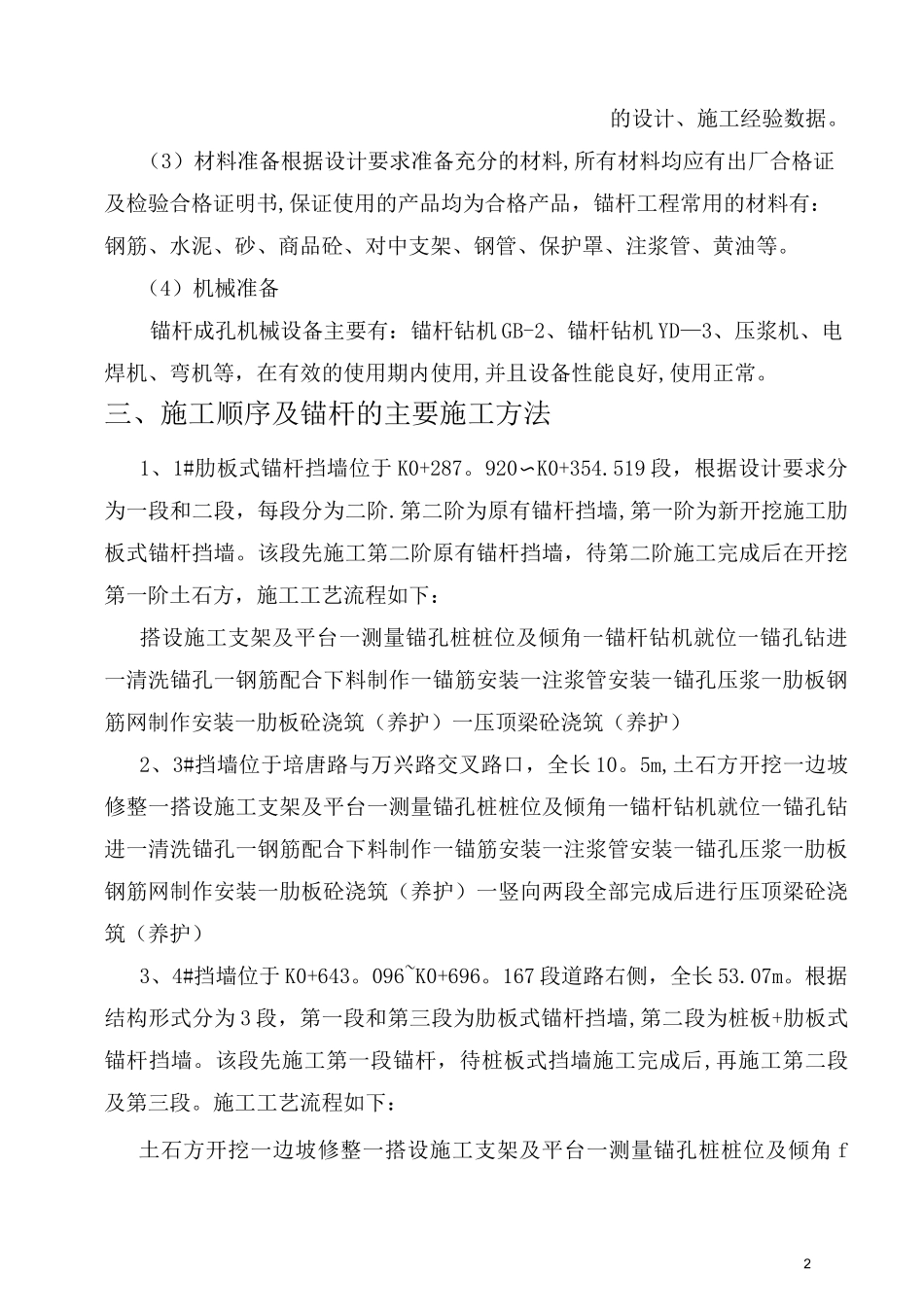

(2)资料准备:正式施工前必备的资料主要有:地质勘察资料,施工图设计,施工组织设计,图纸会审纪要,平面布置图及锚杆分区、编号等,
