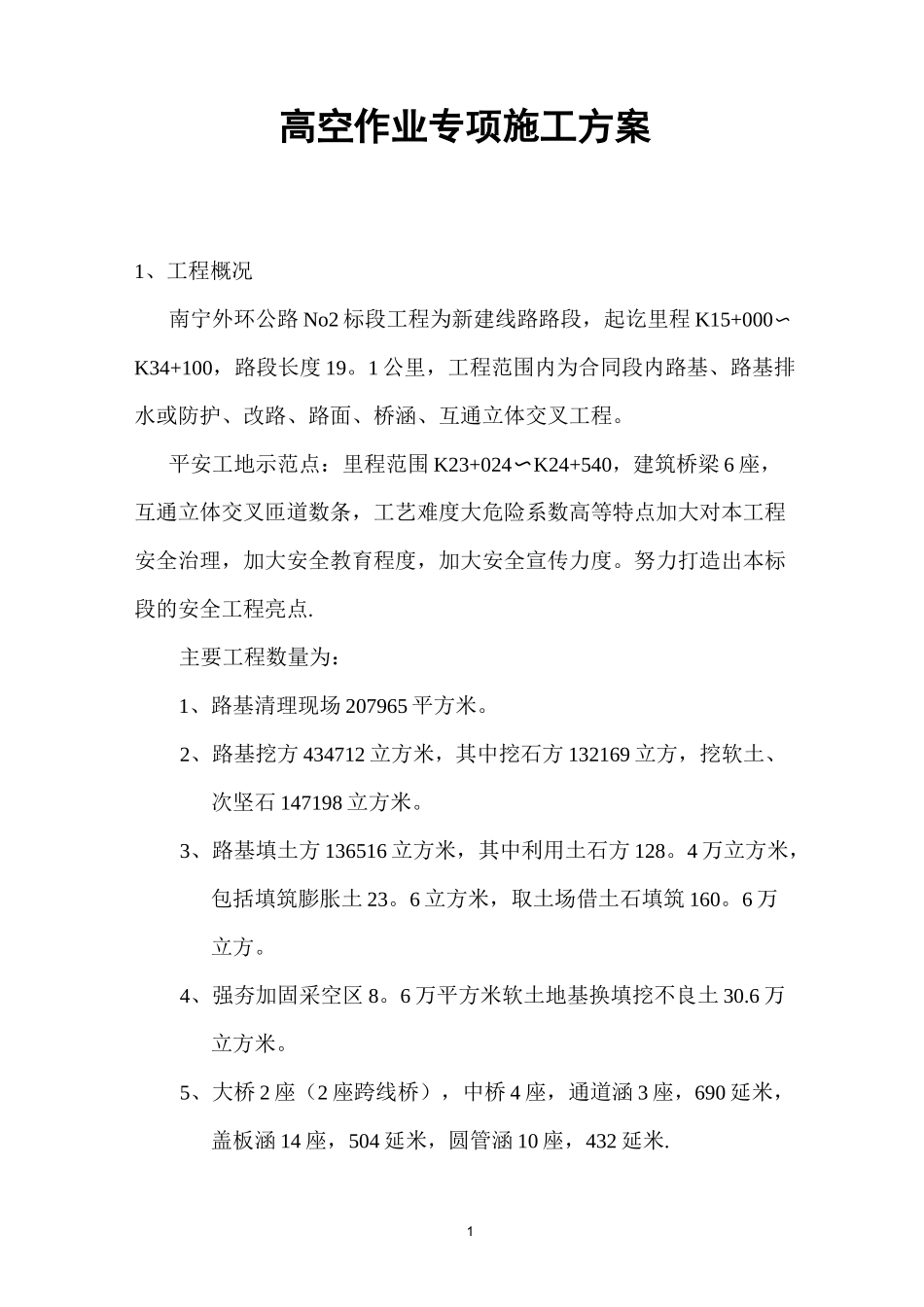

1高空作业专项施工方案1、工程概况南宁外环公路 No2 标段工程为新建线路路段,起讫里程 K15+000〜K34+100,路段长度 19
1 公里,工程范围内为合同段内路基、路基排水或防护、改路、路面、桥涵、互通立体交叉工程
平安工地示范点:里程范围 K23+024〜K24+540,建筑桥梁 6 座,互通立体交叉匝道数条,工艺难度大危险系数高等特点加大对本工程安全治理,加大安全教育程度,加大安全宣传力度
努力打造出本标段的安全工程亮点
主要工程数量为:1、路基清理现场 207965 平方米
2、路基挖方 434712 立方米,其中挖石方 132169 立方,挖软土、次坚石 147198 立方米
3、路基填土方 136516 立方米,其中利用土石方 128
4 万立方米,包括填筑膨胀土 23
6 立方米,取土场借土石填筑 160
4、强夯加固采空区 8
6 万平方米软土地基换填挖不良土 30
6 万立方米
5、大桥 2 座(2 座跨线桥),中桥 4 座,通道涵 3 座,690 延米,盖板涵 14 座,504 延米,圆管涵 10 座,432 延米

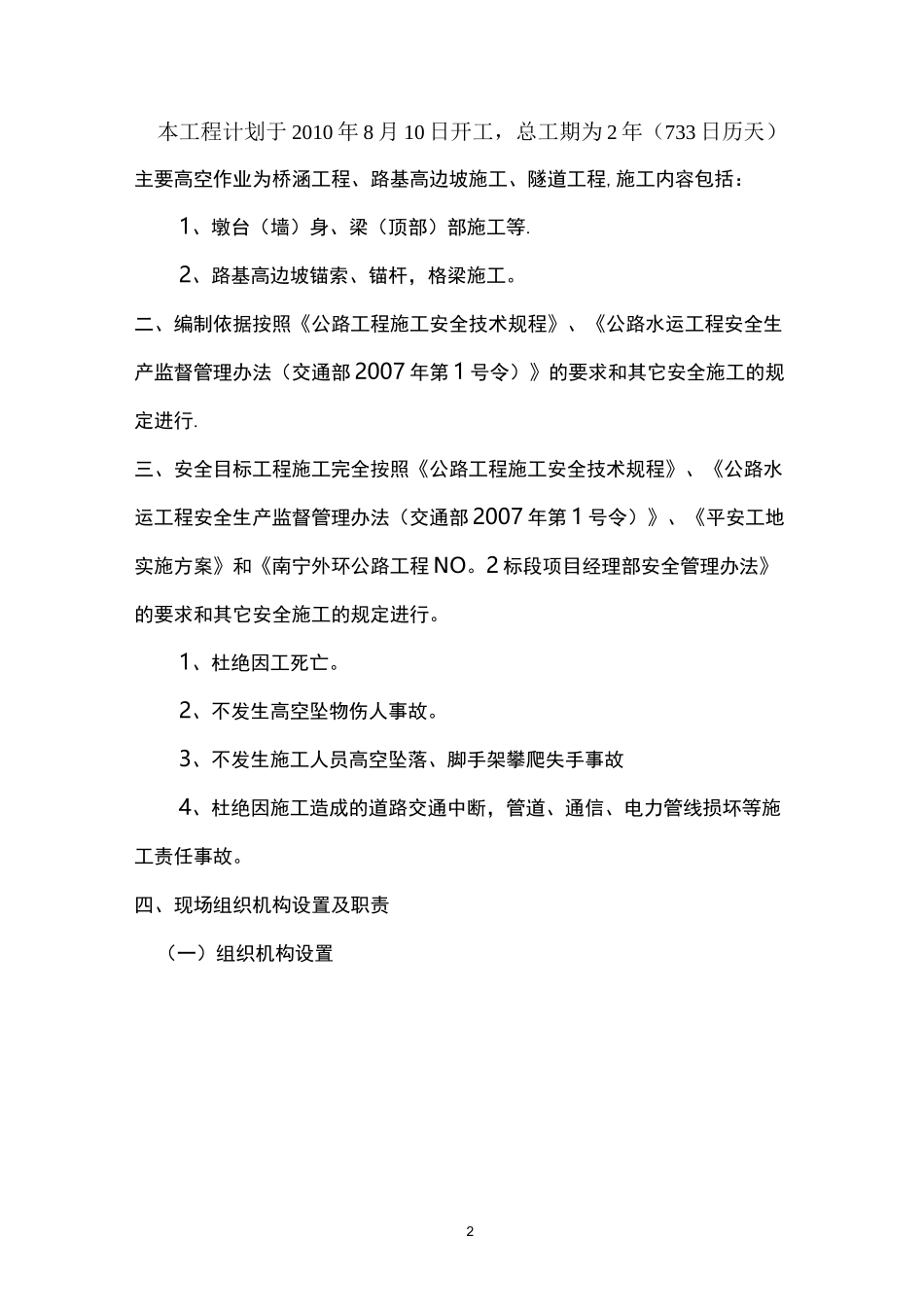

2本工程计划于 2010 年 8 月 10 日开工,总工期为 2 年(733 日历天)主要高空作业为桥涵工程、路基高边坡施工、隧道工程,施工内容包括:1、墩台(墙)身、梁(顶部)部施工等
2、路基高边坡锚索、锚杆,格梁施工

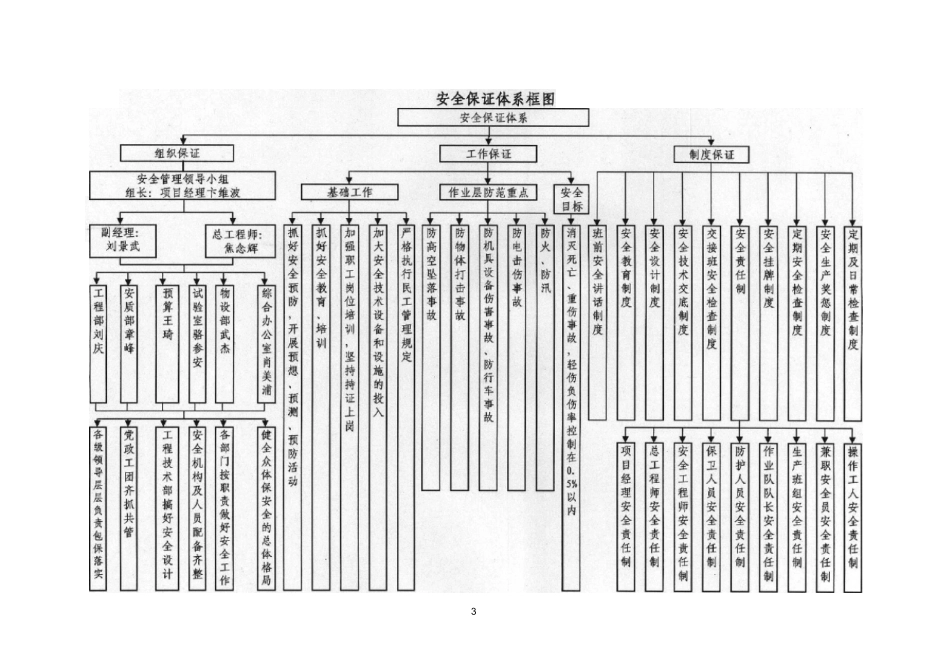

二、编制依据按照《公路工程施工安全技术规程》、《公路水运工程安全生产监督管理办法(交通部 2007 年第 1 号令)》的要求和其它安全施工的规定进行
三、安全目标工程施工完全按照《公路工程施工安全技术规程》、《公路水运工程安全生产监督管理办法(交通部 2007 年第 1 号令)》、《平安工地实施方案》和《南宁外环公路工程 NO
2 标段项目经理部安全管理办法》的要求和其它安全施工的规定进行
1、杜绝因工
