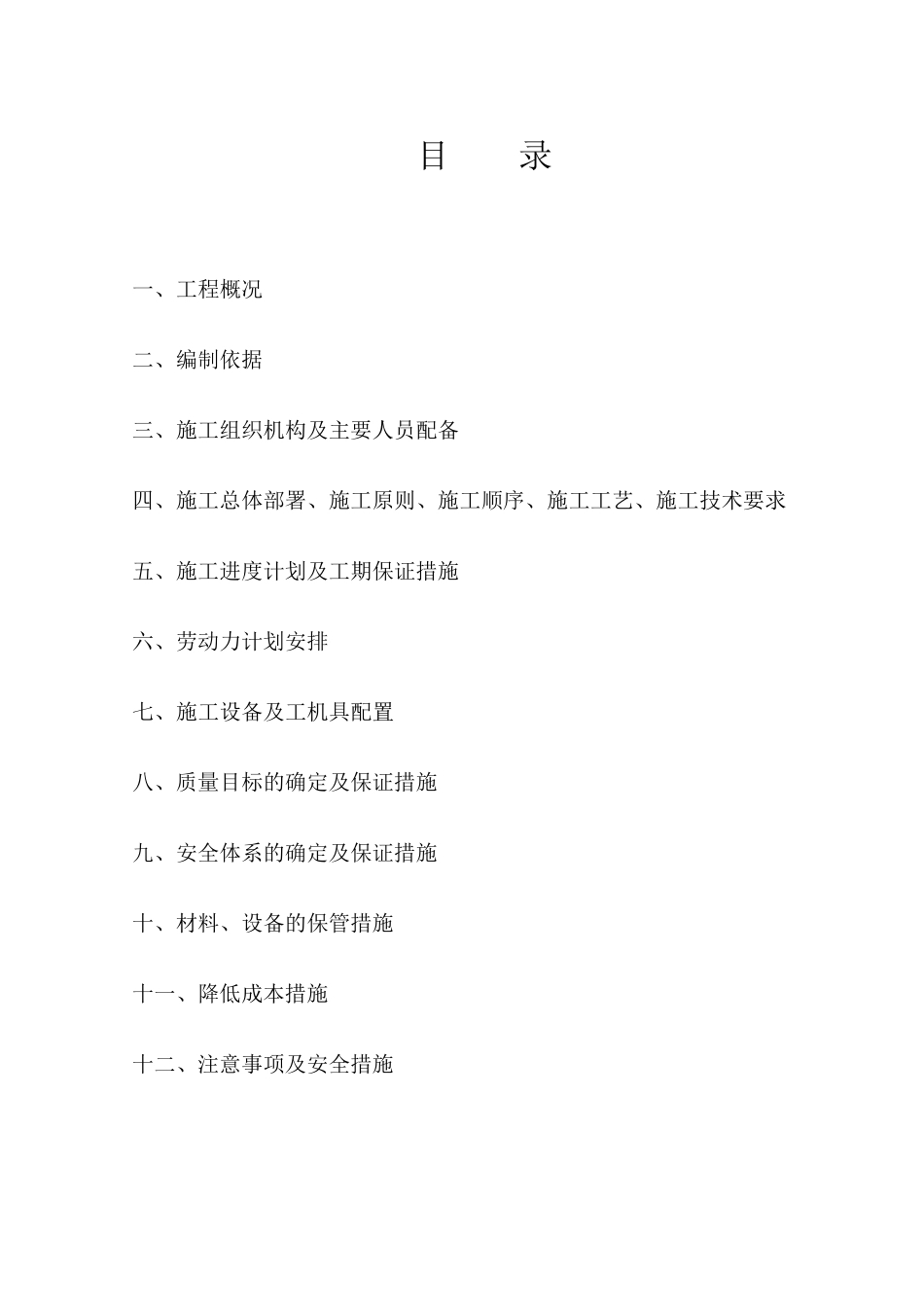

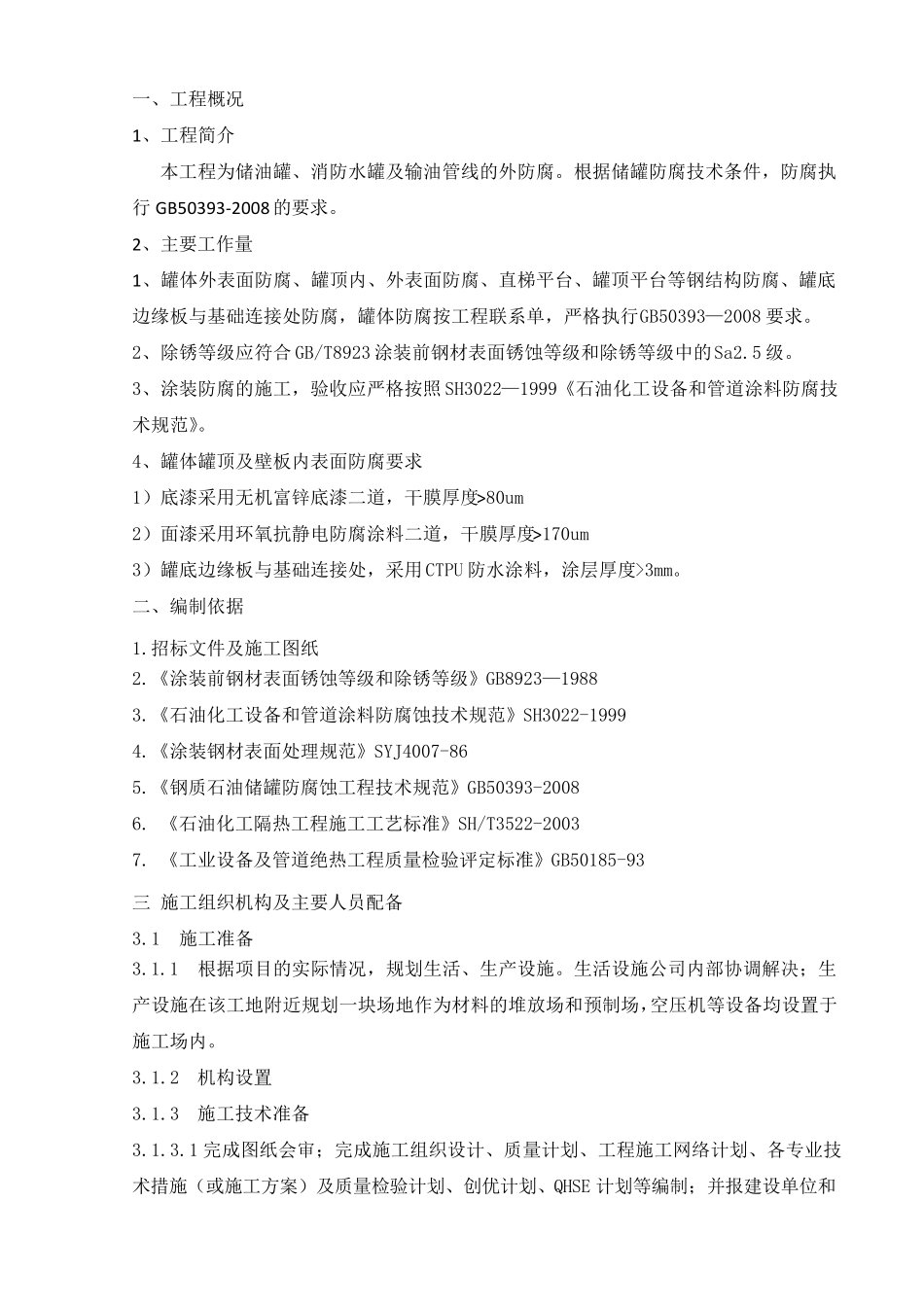

) (文件备案编号:) 施工方案 工程名称: 编制单位: 编 制 人: 审 核 人: 批 准 人: 编制日期: 年 月 日 目 录 一、工程概况 二、编制依据 三、施工组织机构及主要人员配备 四、施工总体部署、施工原则、施工顺序、施工工艺、施工技术要求 五、施工进度计划及工期保证措施 六、劳动力计划安排 七、施工设备及工机具配置 八、质量目标的确定及保证措施 九、安全体系的确定及保证措施 十、材料、设备的保管措施 十一、降低成本措施 十二、注意事项及安全措施 一、工程概况 1、工程简介 本工程为储油罐、消防水罐及输油管线的外防腐
根据储罐防腐技术条件,防腐执行GB50393-2008 的要求
2、主要工作量 1、罐体外表面防腐、罐顶内、外表面防腐、直梯平台、罐顶平台等钢结构防腐、罐底边缘板与基础连接处防腐,罐体防腐按工程联系单,严格执行GB50393—2008 要求
2、除锈等级应符合 GB/T8923 涂装前钢材表面锈蚀等级和除锈等级中的Sa2
3、涂装防腐的施工,验收应严格按照 SH3022—1999《石油化工设备和管道涂料防腐技术规范》
4、罐体罐顶及壁板内表面防腐要求 1)底漆采用无机富锌底漆二道,干膜厚度>80um 2)面漆采用环氧抗静电防腐涂料二道,干膜厚度>170um 3)罐底边缘板与基础连接处,采用CTPU 防水涂料,涂层厚度>3mm
二、编制依据 1
招标文件及施工图纸 2
《涂装前钢材表面锈蚀等级和除锈等级》GB8923—1988 3
《石油化工设备和管道涂料防腐蚀技术规范》SH3022-1999 4
《涂装钢材表面处理规范》SYJ4007-86 5
《钢质石油储罐防腐蚀工程技术规范》GB50393-2008 6
《石油化工隔热工程施工工艺标准》SH/T3522-2003 7
