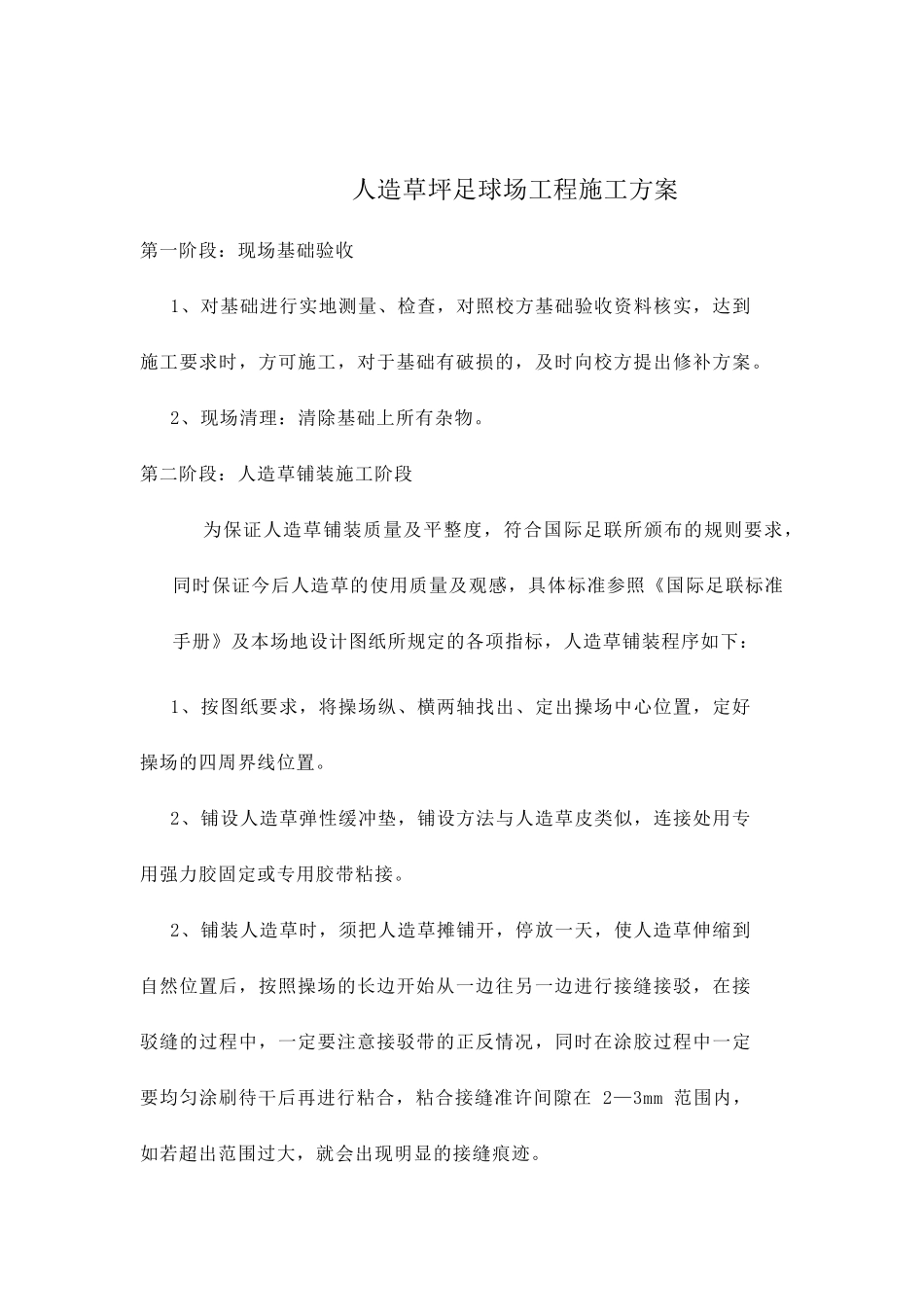

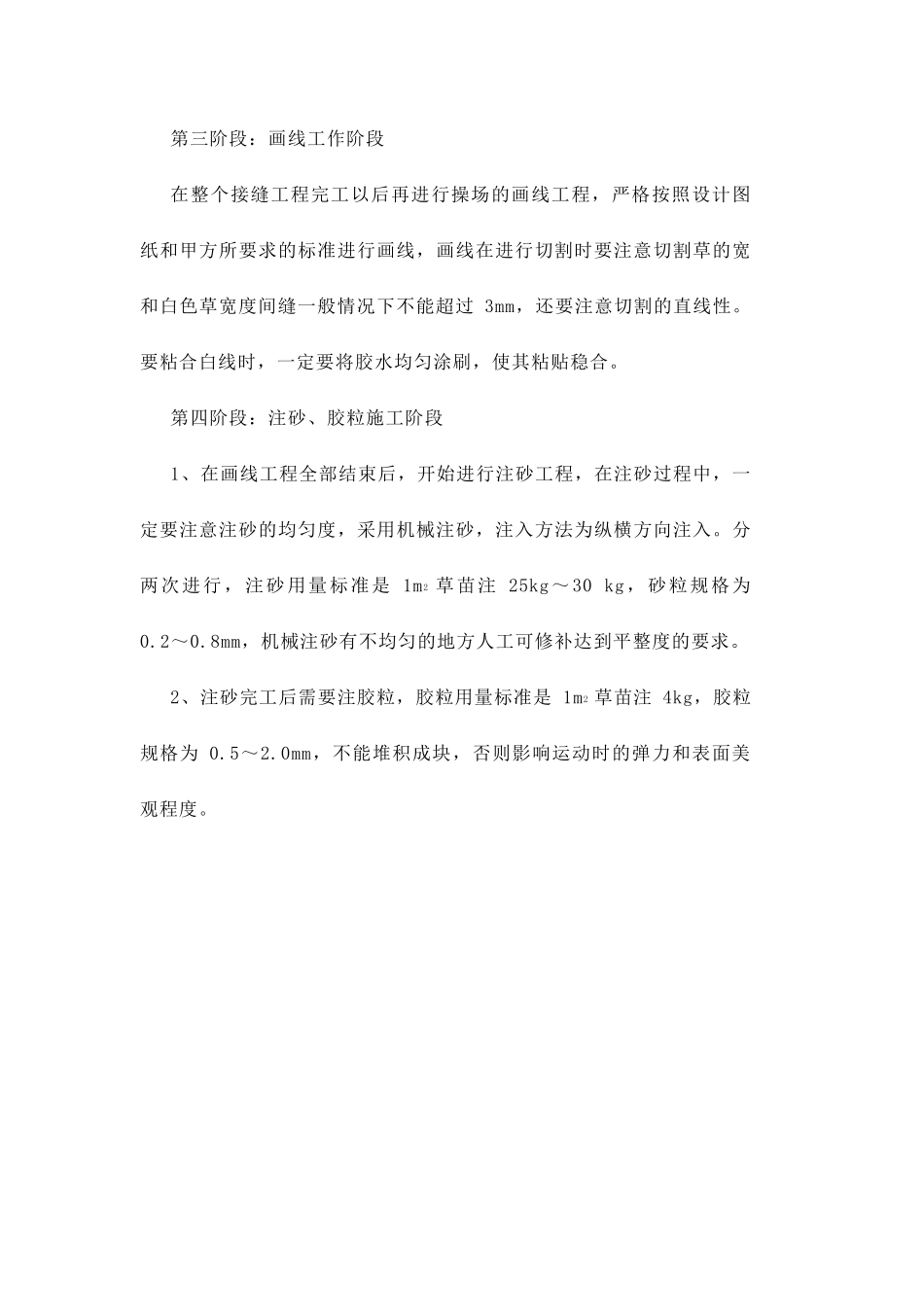

人 造 草 坪 足 球 场 工 程 施 工 方 案 第 一 阶 段 : 现 场 基 础 验 收 1、 对 基 础 进 行 实 地 测 量 、 检 查 , 对 照 校 方 基 础 验 收 资 料 核 实 , 达 到施 工 要 求 时 , 方 可 施 工 , 对 于 基 础 有 破 损 的 , 及 时 向 校 方 提 出 修 补 方 案 。 2、 现 场 清 理 : 清 除 基 础 上 所 有 杂 物 。 第 二 阶 段 : 人 造 草 铺 装 施 工 阶 段 为 保 证 人 造 草 铺 装 质 量 及 平 整 度 , 符 合 国 际 足 联 所 颁 布 的 规 则 要 求 ,同 时 保 证 今 后 人 造 草 的 使 用 质 量 及 观 感 , 具 体 标 准 参 照 《 国 际 足 联 标 准手 册 》 及 本 场 地 设 计 图 纸 所 规 定 的 各 项 指 标 , 人 造 草 铺 装 程 序 如 下 : 1、 按 图 纸 要 求 , 将 操 场 纵 、 横 两 轴 找 出 、 定 出 操 场 中 心 位 置 , 定 好操 场 的 四 周 界 线 位 置 。 2、 铺 设 人 造 草 弹 性缓冲垫, 铺 设 方 法与人 造 草 皮类似, 连接处用 专用 强力胶固定 或专用 胶带粘接。 2、 铺 装 人 造 草 时 , 须把人 造 草 摊铺 开, 停放一 天, 使 人 造 草 伸缩到自然位 置 后 , 按 照 操 场 的 长边开始从一 边往另一 边进 行 接缝接驳, 在接驳缝的 过程 中 , 一 定 要 注意接驳带的 正反情况, 同 时 在涂胶过程 中 一 定要 均匀涂刷待干后 再进 行 粘合 , 粘合 接缝准 许间隙在2—3mm 范围内,如 若超出 范围过大, 就会出 现 明显的 接缝痕迹。 第三阶段:画线工作阶段 在整个接缝工程完工以后再进行操场的画线工程,严格按照设计图纸和甲方所要求的标准进行画线,画线在进行切割时要注意切割草的宽和白色草宽度间缝一般情况下不能超过3mm,还要注意切割的直线性。要粘合白线时,一定要将胶水均匀涂刷,使其粘贴稳合。 第四阶段:注砂、胶粒施工阶段 1、在画线工程全部结束后,开始进行注砂工程,在注砂过程中,一定要注意注砂的均匀度,采用机械注砂,注入方法为纵横方向注入。分两次进行,注砂用量标准是 1m2 草苗注25kg~30 kg,砂粒规格为0.2~0.8mm,机...
