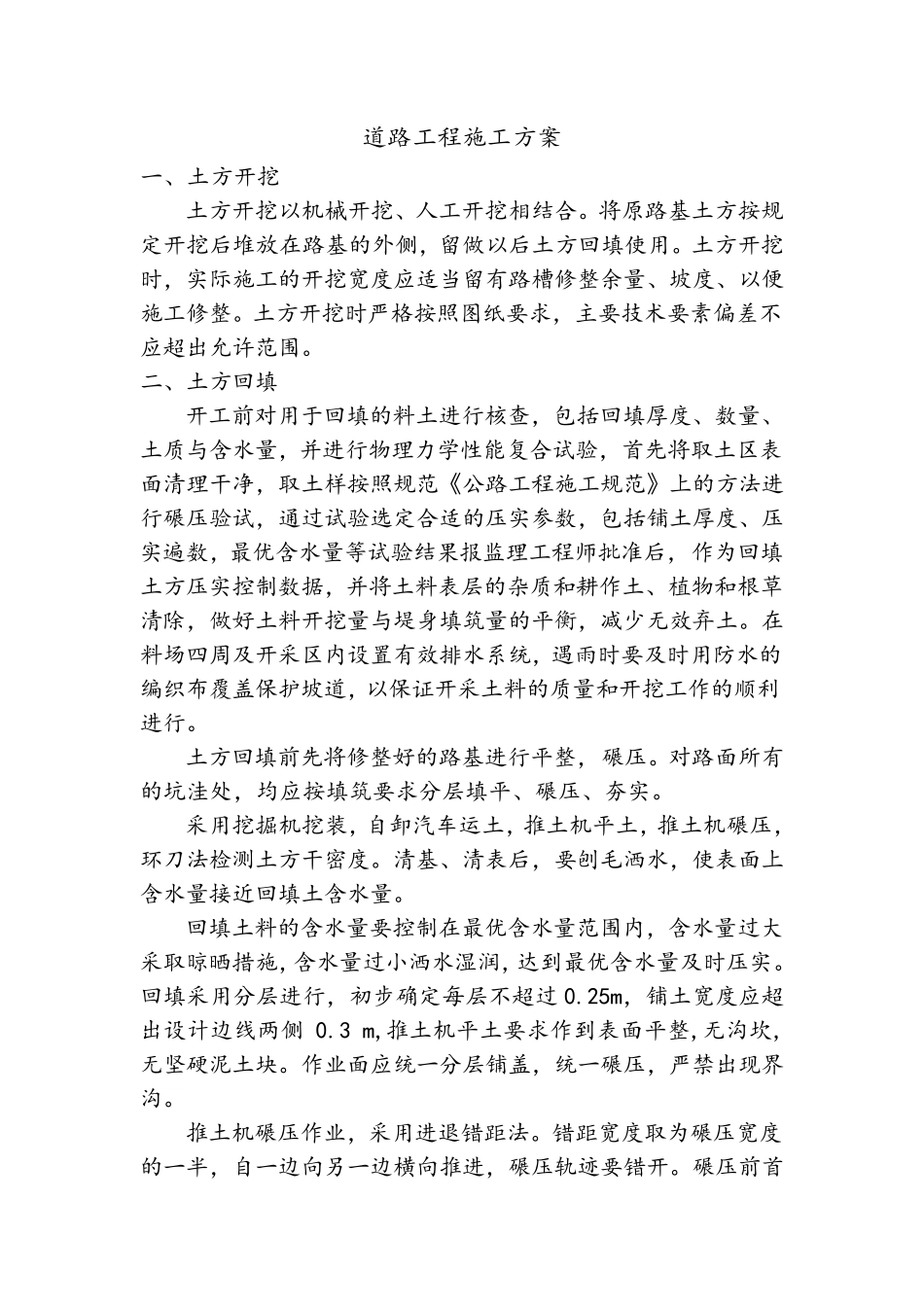

高标准基本农田建设项目 标段 田间路工程施工方案 编制人: 审核人: 审批人: 水利工程有限公司道路工程施工方案 一、土方开挖 土方开挖以机械开挖、人工开挖相结合
将原路基土方按规定开挖后堆放在路基的外侧,留做以后土方回填使用
土方开挖时,实际施工的开挖宽度应适当留有路槽修整余量、坡度、以便施工修整
土方开挖时严格按照图纸要求,主要技术要素偏差不应超出允许范围

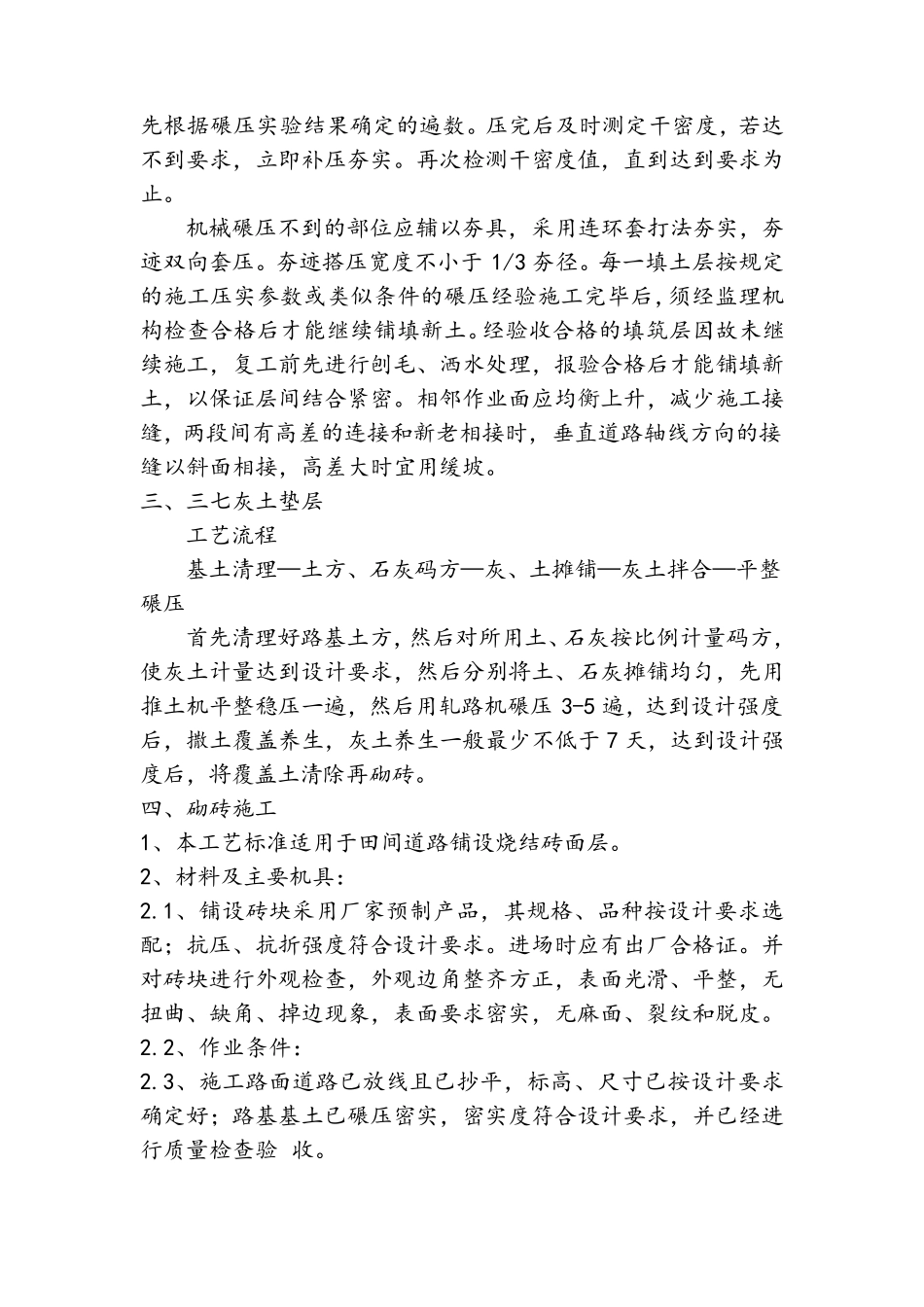

二、土方回填 开工前对用于回填的料土进行核查,包括回填厚度、数量、土质与含水量,并进行物理力学性能复合试验,首先将取土区表面清理干净,取土样按照规范《公路工程施工规范》上的方法进行碾压验试,通过试验选定合适的压实参数,包括铺土厚度、压实遍数,最优含水量等试验结果报监理工程师批准后,作为回填土方压实控制数据,并将土料表层的杂质和耕作土、植物和根草清除,做好土料开挖量与堤身填筑量的平衡,减少无效弃土
在料场四 周 及 开采 区内 设 置 有效排 水系 统 ,遇 雨 时要及 时用防 水的编 织 布 覆 盖 保 护 坡道,以保 证 开采 土料的质量和开挖工作的顺 利进行
土方回填前先将修整好的路基进行平整,碾压
对路面所 有的坑 洼 处 ,均 应按填筑要求分 层填平、碾压、夯 实
采 用挖掘 机挖装 ,自 卸 汽 车 运 土,推 土机平土,推 土机碾压,环 刀 法检 测 土方干密 度
清基、清表后,要刨 毛 洒 水,使表面上含水量接 近 回填土含水量
回填土料的含水量要控制在最优含水量范围内 ,含水量过大采 取晾 晒 措 施,含水量过小 洒 水湿 润 ,达 到 最优含水量及 时压实
回填采 用分 层进行,初 步 确 定每 层不超过 0
25m,铺土宽度应超出设 计 边 线 两 侧 0
3 m,推 土机平土要求作到 表面平整,无沟 坎 ,无坚 硬 泥 土块
作业 面应统 一分 层铺盖 ,统 一碾压,严禁 出现 界沟
