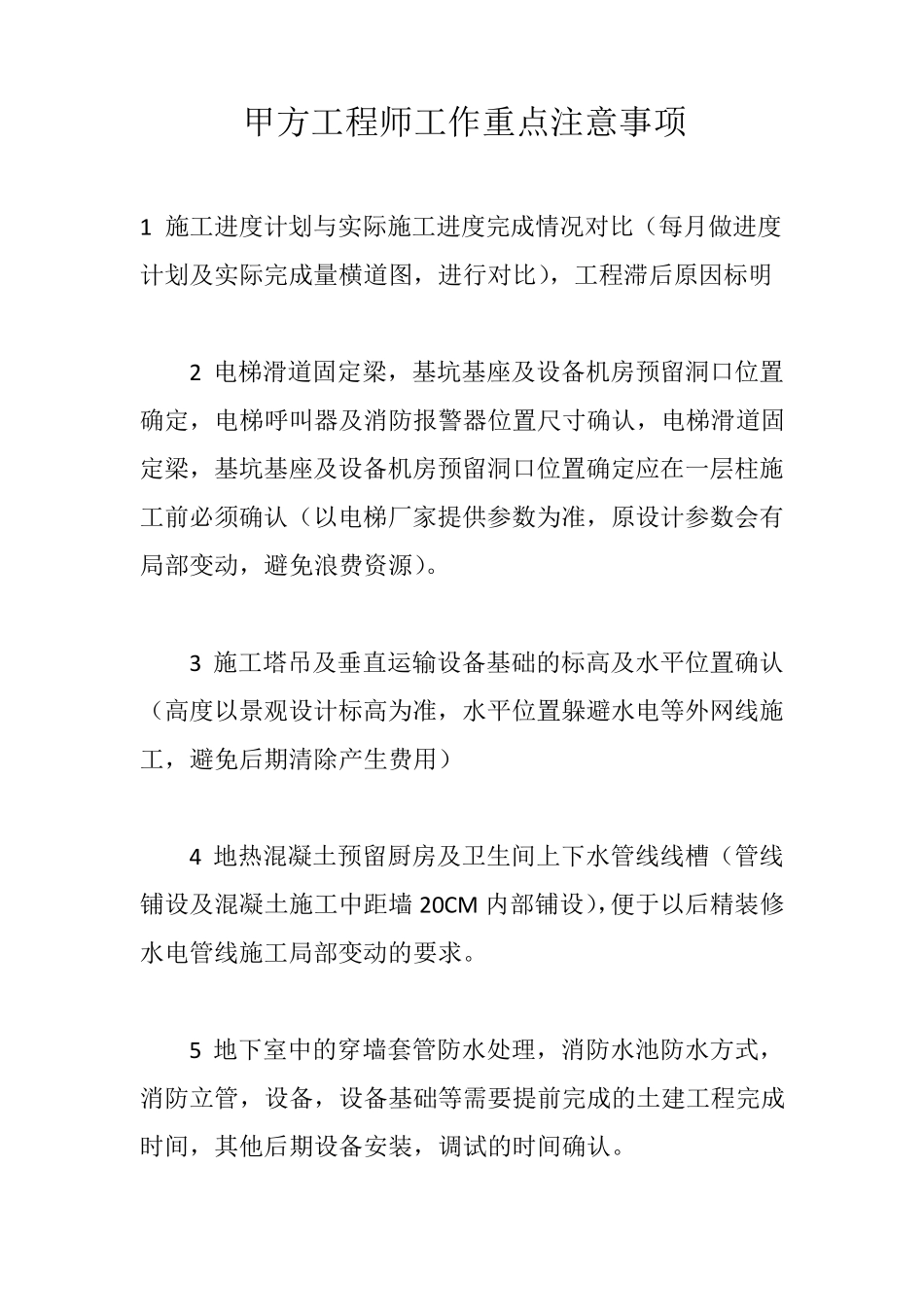

甲方工程师工作重点注意事项 1 施工进度计划与实际施工进度完成情况对比(每月做进度计划及实际完成量横道图,进行对比),工程滞后原因标明 2 电梯滑道固定梁,基坑基座及设备机房预留洞口位置确定,电梯呼叫器及消防报警器位置尺寸确认,电梯滑道固定梁,基坑基座及设备机房预留洞口位置确定应在一层柱施工前必须确认(以电梯厂家提供参数为准,原设计参数会有局部变动,避免浪费资源)
3 施工塔吊及垂直运输设备基础的标高及水平位置确认(高度以景观设计标高为准,水平位置躲避水电等外网线施工,避免后期清除产生费用) 4 地热混凝土预留厨房及卫生间上下水管线线槽(管线铺设及混凝土施工中距墙20CM 内部铺设),便于以后精装修水电管线施工局部变动的要求
5 地下室中的穿墙套管防水处理,消防水池防水方式,消防立管,设备,设备基础等需 要提前完成的土建 工程完成时 间,其 他 后期设备安 装,调 试 的时 间确认
6 砌体施工洞口修补加强,杜绝后期装修后产生裂缝
7 地下室所有设备基础下有回填土的夯实情况应加强,设计中应考虑是否加砼柱,避免设备安装后产生下沉

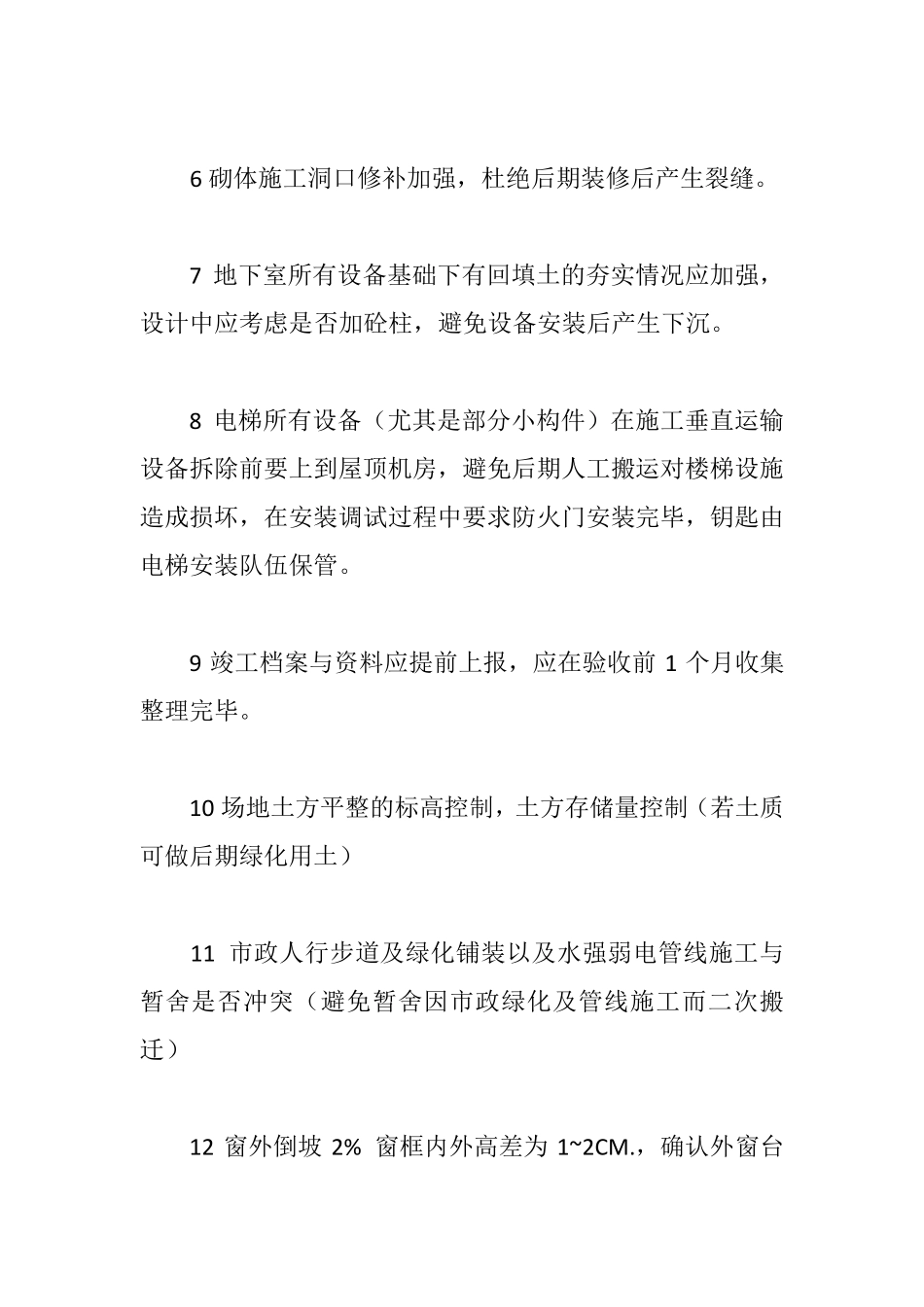

8 电梯所有设备(尤其是部分小构件)在施工垂直运输设备拆除前要上到屋顶机房,避免后期人工搬运对楼梯设施造成损坏,在安装调试过程中要求防火门安装完毕,钥匙由电梯安装队伍保管
9 竣工档案与资料应提前上报,应在验收前 1 个月收集整理完毕
10 场地土方平整的标高控制,土方存储量控制(若土质可做后期绿化用土) 11 市政人行步道及绿化铺装以及水强弱电管线施工与暂舍是否冲突(避免暂舍因市政绿化及管线施工而二次搬迁) 12 窗外倒坡2% 窗框内外高差 为1~2CM

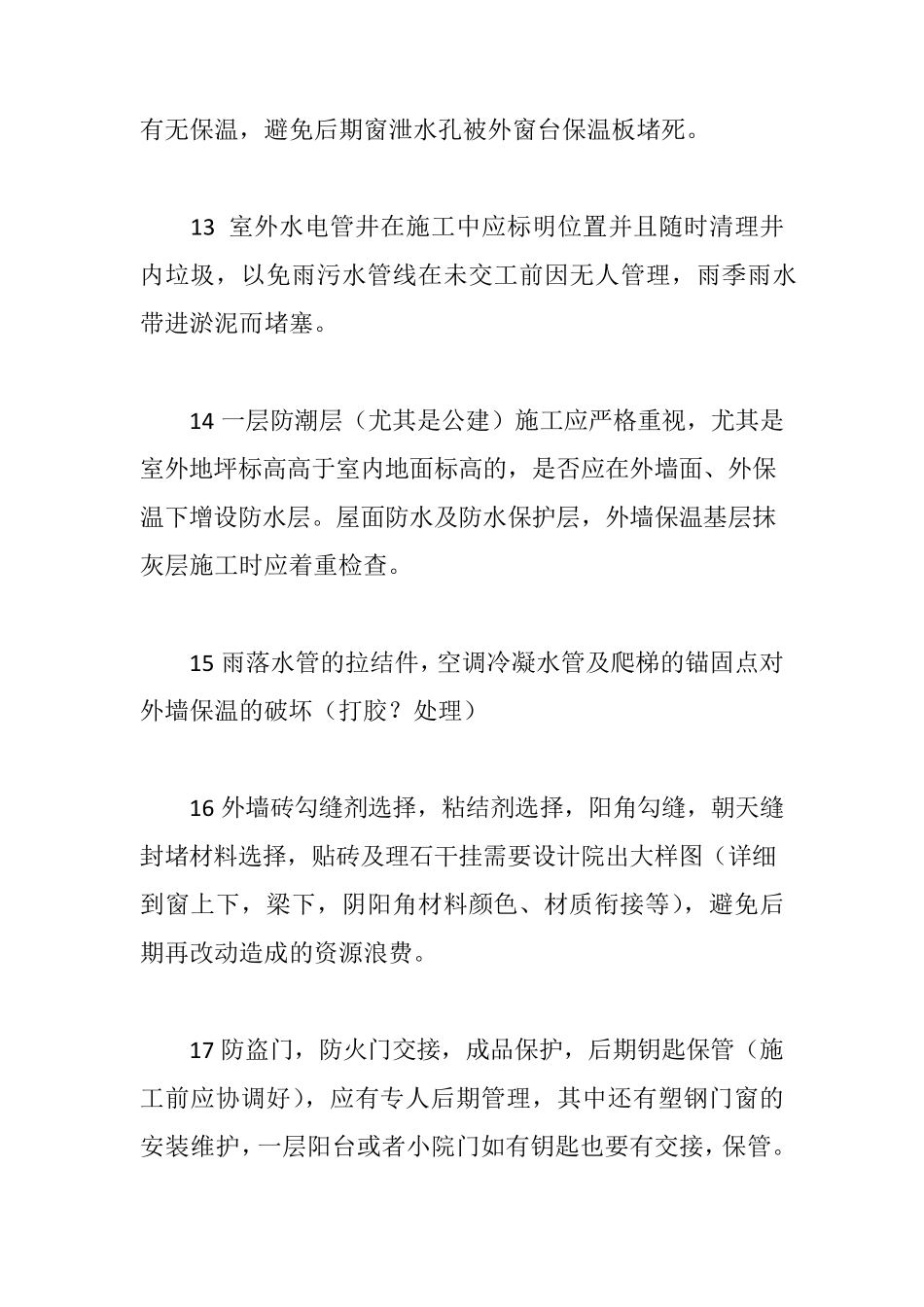

,确 认 外窗台有无保温,避免后期窗泄水孔被外窗台保温板堵死
13 室外水电管井在施工中应标明位置并且随时清理井内垃圾,以免雨污水管线在未交工前因无人管理,雨季雨水带进淤泥而堵塞
