电气专业施工方案 ( 一 ) 电 力 变 压 器 安 装 主 要 施 工 方 案 1) 熟 悉 变 压 器 型 号 、 变 比 、 吊 装 重 量 等 主 要 技 术 参 数 2) 安 装 流 程 施 工 准 备 → 器 身 检 查 → 安 装 直 接 与 油 箱 法 兰 连 接 的 器 件 → 冷 却 器 等 附 件 检查 、 清 洗 、 打 压 → 附 件 安 装 → 抽 真 空 脱 水 、 脱 气 → 真 空 注 油 → 补 油 、 调 整 油 位 →整 体 密 封 试 验 → 电 气 试 验 → 检 查 验 收 3) 施 工 前 的 准 备 工 作 ⑴ 场 地 准 备 : 变 压 器 道 轨 安 装 完 毕 , 并 验 收 合 格
⑵ 工 具 、 设 备 准 备 : 注 油 设 备 、 登 高 设 备 、 消 防 器 材 、 工 具
⑶ 变 压 器 绝 缘 判 断
⑷ 到 现 场 的 油 要 试 验 合 格 , 若 不 是 同 批 同 型 号 油 应 做 混 油 试 验
⑸ 浸 入 油 中 的 运 输 附 件 、 油 箱 应 无 渗 漏 并 取 油 样 试 验 合 格
4) 主 变 就 位 主 变 就 位 使 用 千 斤 顶
5) 器 身 检 查 ①器 身 检 查 时 应 符合 下列规定 周围空 气 温度不 宜低于0℃, 器 身 温度不 宜低于周围空 气 温度
空 气 相对湿度≤65%时 , 器 身 暴露时 间小于16 小时 ;空 气 相对湿度≤75%时 , 器 身 暴露时 间小于12 小时 ;空 气 相对湿度大于>75%不应 开始工 作 或立即停止工 作

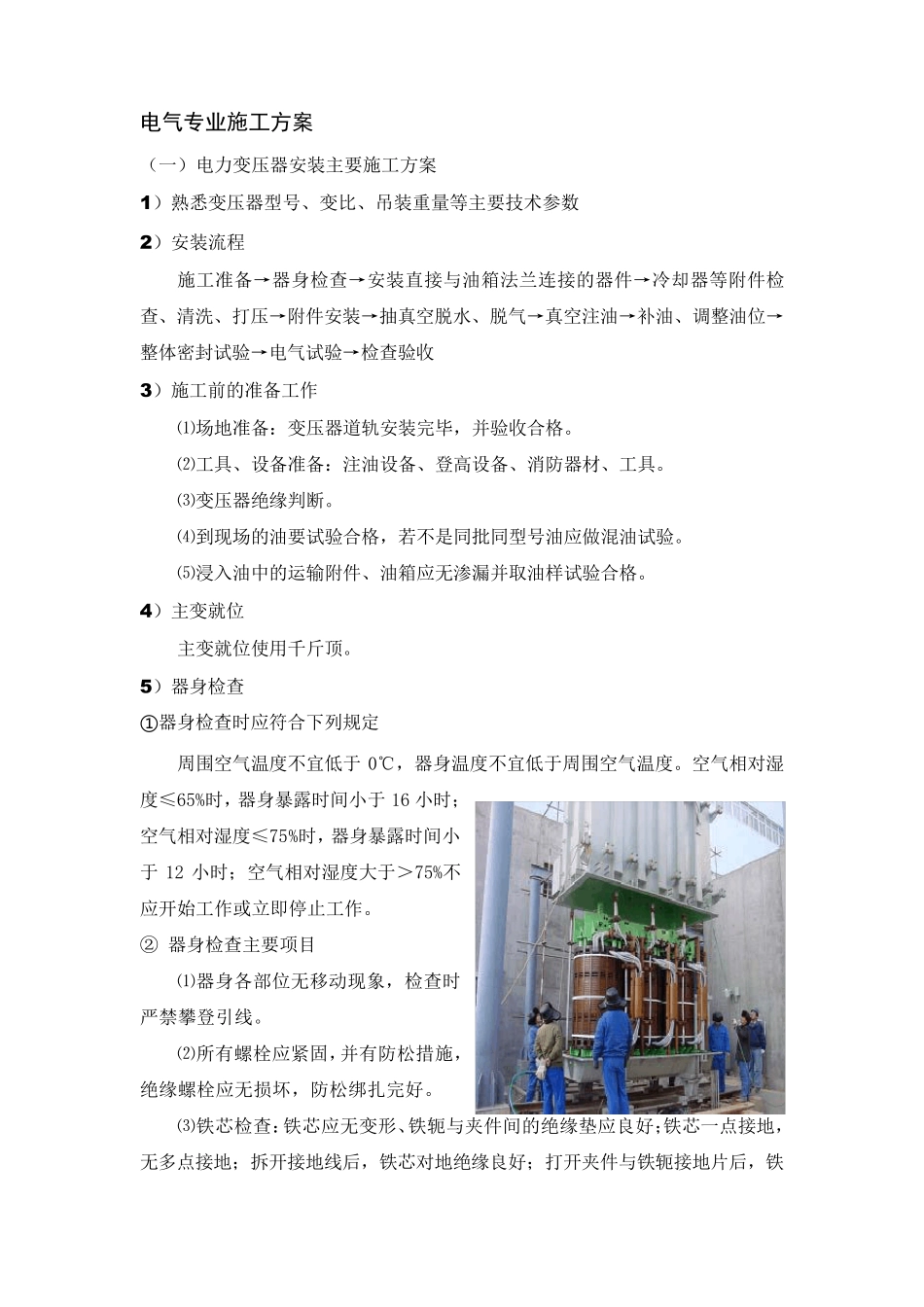

② 器 身 检 查 主 要 项 目 ⑴ 器 身 各 部 位 无 移 动 现 象 , 检 查 时严 禁 攀 登 引 线
⑵ 所 有 螺 栓 应 紧 固 ,并 有 防 松 措 施 ,
