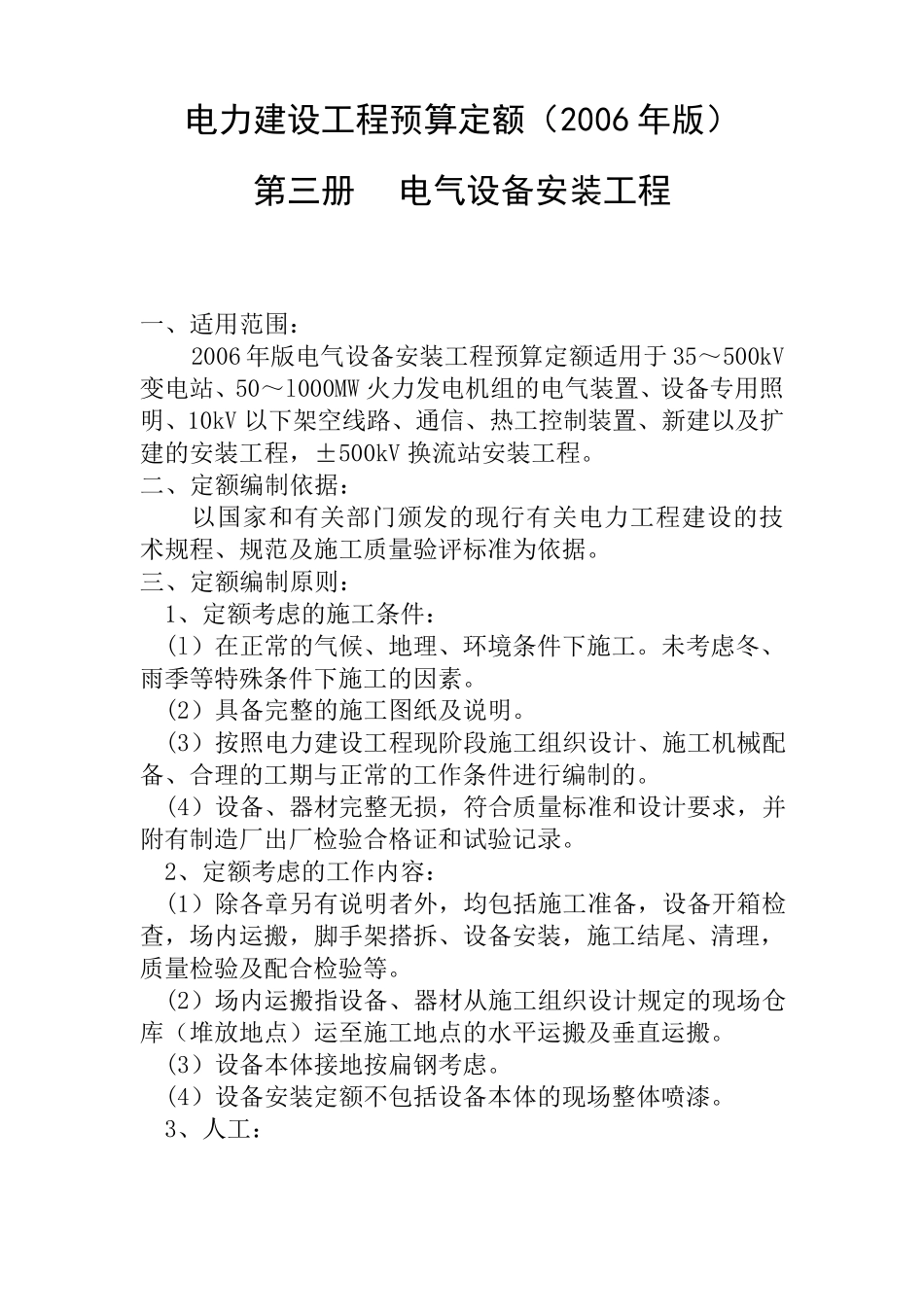

电力建设工程预算定额(2006 年版) 第三册 电气设备安装工程 一、适用范围: 2006 年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW 火力发电机组的电气装置、设备专用照明、10kV 以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV 换流站安装工程。 二、定额编制依据: 以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。 三、定额编制原则: 1、定额考虑的施工条件: (l)在正常的气候、地理、环境条件下施工。未考虑冬、雨季等特殊条件下施工的因素。 (2)具备完整的施工图纸及说明。 (3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。 (4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。 2、定额考虑的工作内容: (1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。 (2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。 (3)设备本体接地按扁钢考虑。 (4)设备安装定额不包括设备本体的现场整体喷漆。 3、人工: (l) 定 额 中 的 人 工 包 括 基 本 用 工 和 其 他 用 工 , 不 分 列 工 种和 级 别 , 均 以 综 合 工 日 表 示 。 (2) 定 额 中 每 个 工 日 按 8h 工 作 制 计 算 。 (3) 施 工 机 械 的 操 作 人 工 , 在 《 电 力 建 设 工 程 施 工 机 械 台班 费 用 定 额 ( 2006 年 版 ) 》 费 用 组 成 内 容 中 已 包 括 的 施 工 机械 的 操 作 人 工 , 不 再 计 入 安 装 定 额 的 人 工 工 日 消 耗 中 。 (4) 人 工 工 日 单 价 定 额 按 电 力 行 业 定 额 基 准 工 日 单 价31元 / 工 日 。 在 编 制 变 电 工 程 预 算 时 定 额 人 工 费 每 工 日 增 加1元 。 (5) 定 额 内 工 日 均 包 括 安 装 与 单 体 调 试 之 间 的 相 互 配 合 用工 。 4、 材 料 : (l) 定 额 中 的 材 料 用 量 均 已 包 括 场 内 运 搬 损 耗 、 施 工 现 场堆 放 损 耗 ...
