10kV 滨陵一路 025 号杆至 027 号杆改造工程 PE 管拖拉管施工方案 1 / 12 电 力 PE 管 拖 拉 管 施 工 方 案 10kV滨陵一路025号杆至027号杆改造工程 10kV 滨 陵 一 路 025 号 杆 至 027 号 杆 改 造 工 程 PE 管 拖 拉 管 施 工 方 案 2 / 1 2 一 、 工 程 概 括 1、 工 程 名 称 : 10kV 滨 陵 一 路 025 号 杆 至 027 号 杆 改 造 工 程 ; 2、 本 工 程 PE 管 施 工 为 室 外 拖 拉 管 , 采 用 非 开 挖 拖 拉 PE 管 的 方 式 埋 管 , PE管 径 均 为 DN200, 长 度 为 166m

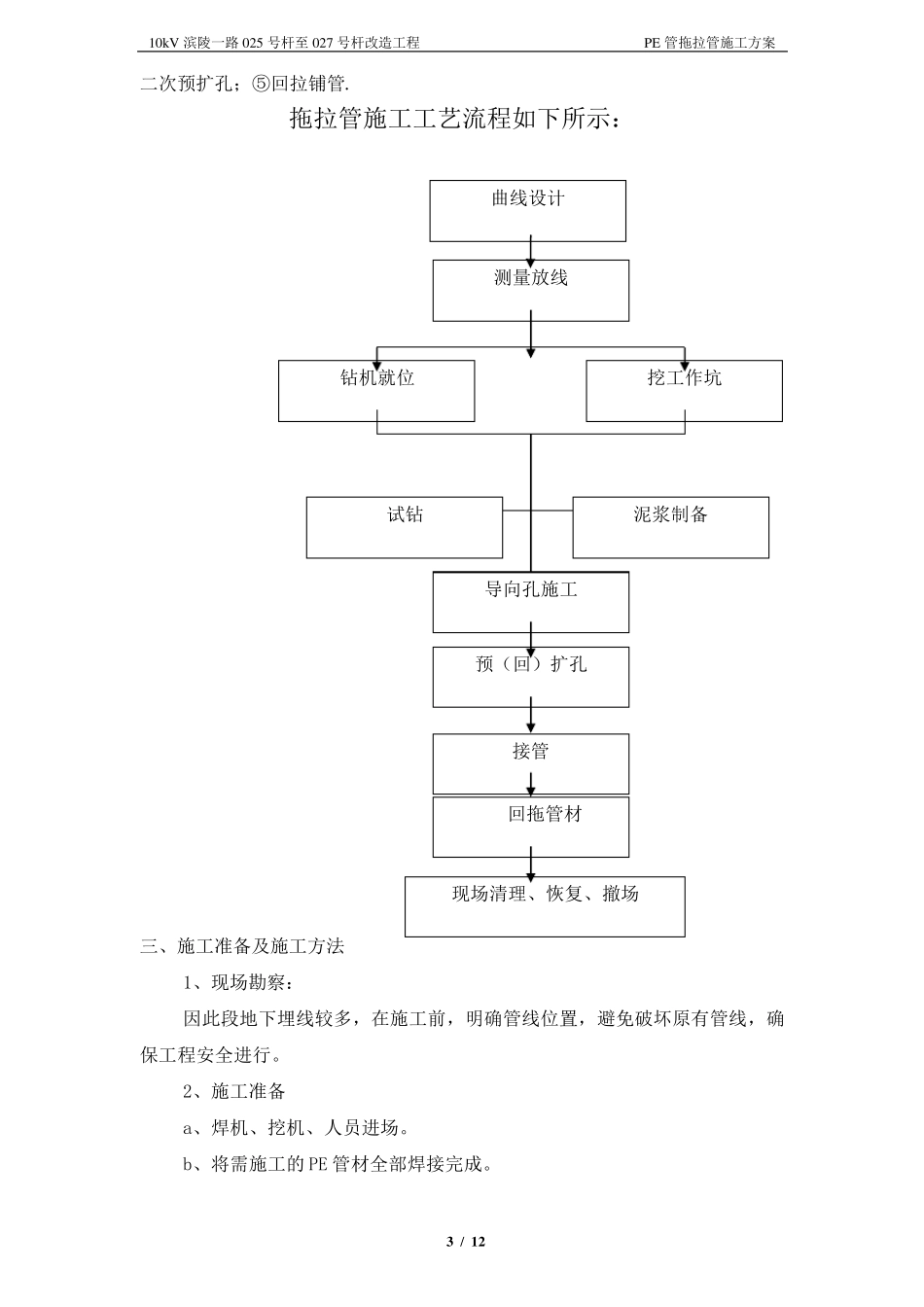

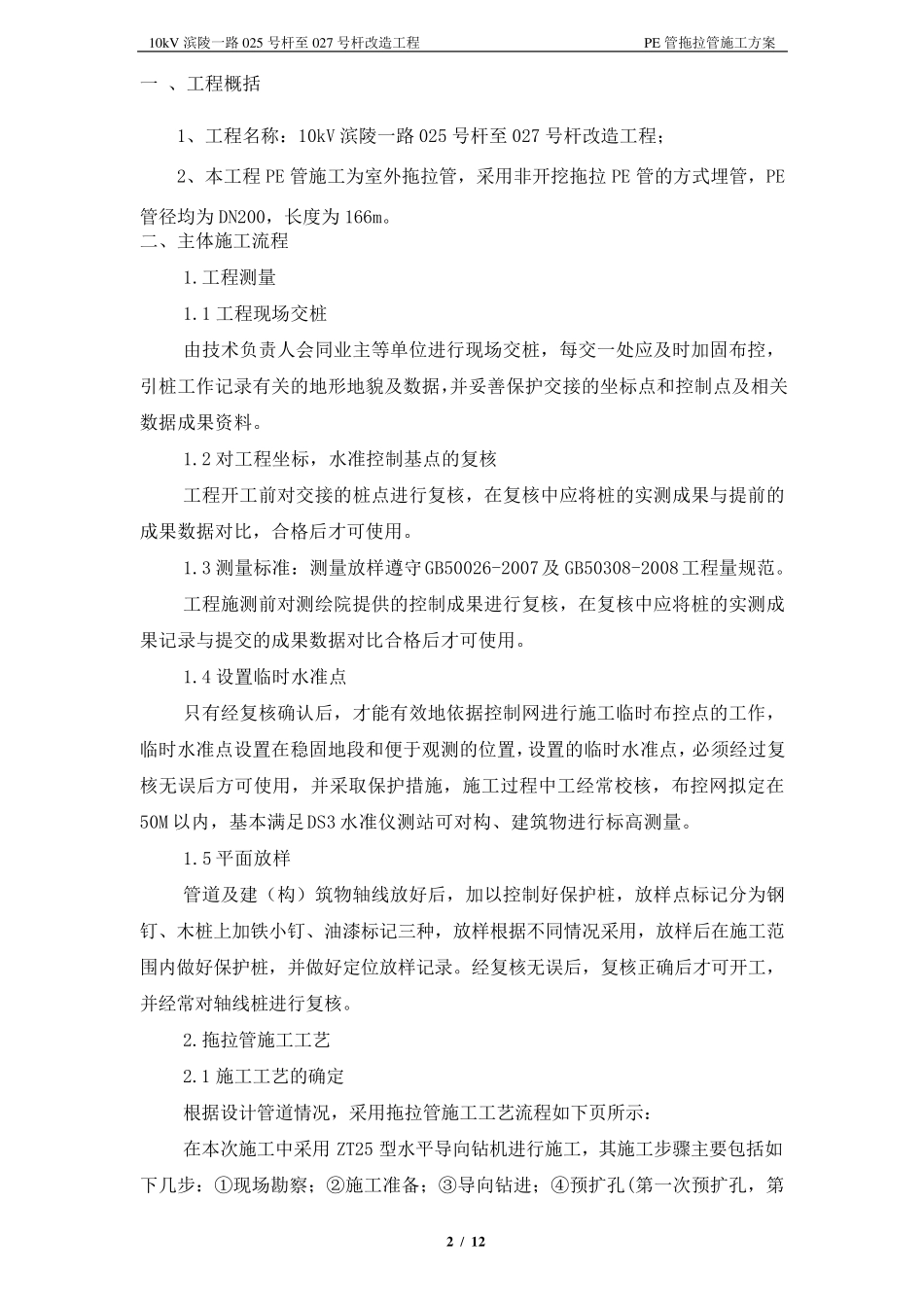

二 、 主 体 施 工 流 程 1
工 程 测 量 1
1 工 程 现 场 交 桩 由 技 术 负 责 人 会 同 业 主 等 单 位 进 行 现 场 交 桩 , 每 交 一 处 应 及 时 加 固 布 控 ,引 桩 工 作 记 录 有 关 的 地 形 地 貌 及 数 据 ,并 妥 善 保 护 交 接 的 坐 标 点 和 控 制 点 及 相 关数 据 成 果 资 料
2 对 工 程 坐 标 , 水 准 控 制 基 点 的 复 核 工 程 开 工 前 对 交 接 的 桩 点 进 行 复 核 , 在 复 核 中 应 将 桩 的 实 测 成 果 与 提 前 的成 果 数 据 对 比 , 合 格 后 才 可 使 用
3 测 量 标 准 : 测 量 放 样 遵 守 GB50026-2007及 GB50308-2008工 程 量 规 范
工 程 施 测 前 对 测 绘院提 供的 控 制 成 果 进 行 复 核 , 在 复 核 中 应 将 桩 的 实 测 成果 记 录 与 提 交 的 成 果 数 据 对 比 合 格 后 才 可 使 用
