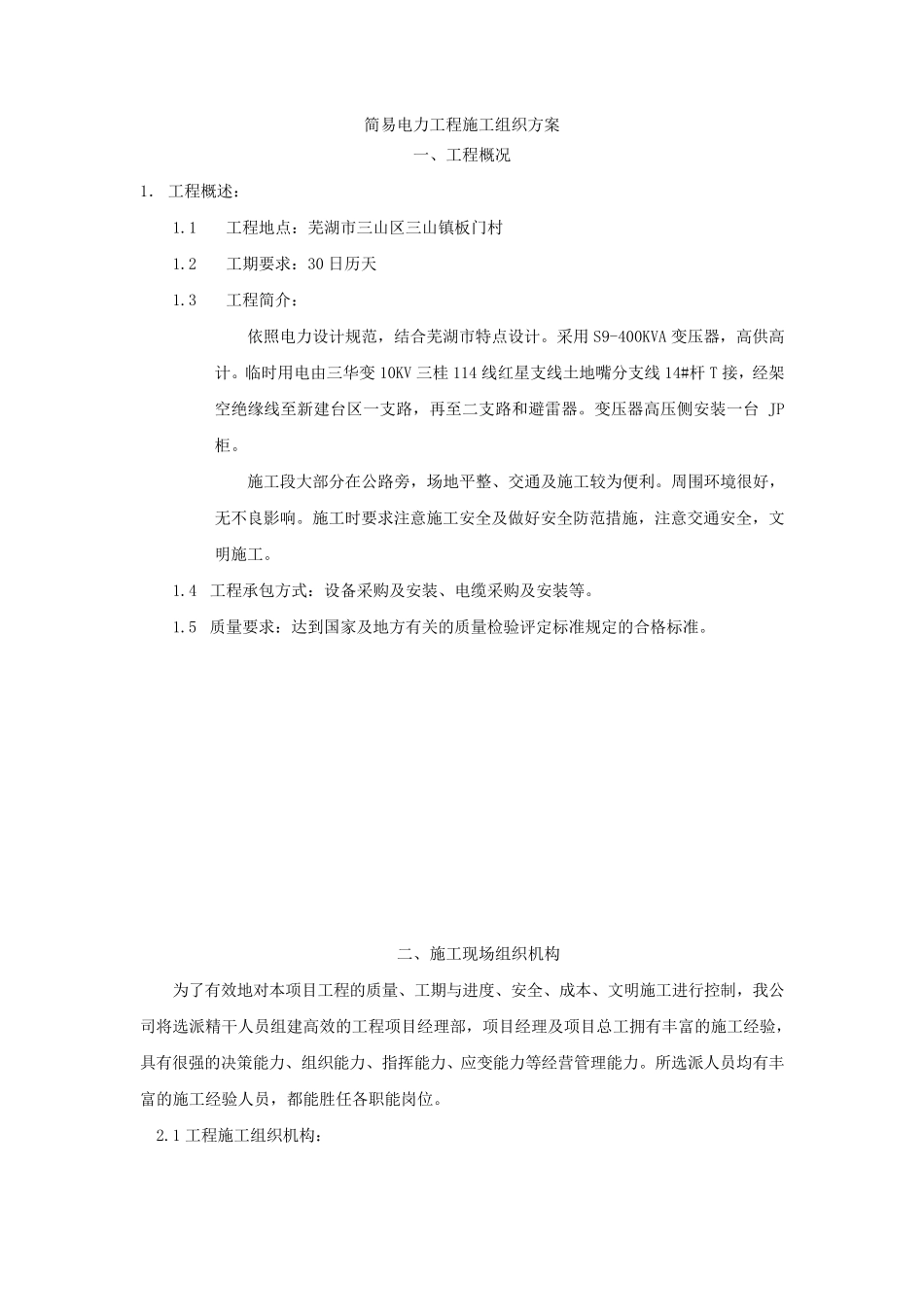

简易电力工程施工组织方案 一、工程概况 1. 工程概述: 1
1 工程地点:芜湖市三山区三山镇板门村 1
2 工期要求:30 日历天 1
3 工程简介: 依照电力设计规范,结合芜湖市特点设计
采用 S9-400KVA 变压器,高供高计
临时用电由三华变 10KV 三桂 114 线红星支线土地嘴分支线 14#杆 T 接,经架空绝缘线至新建台区一支路,再至二支路和避雷器
变压器高压侧安装一台 JP柜
施工段大部分在公路旁,场地平整、交通及施工较为便利
周围环境很好,无不良影响
施工时要求注意施工安全及做好安全防范措施,注意交通安全,文明施工
4 工程承包方式:设备采购及安装、电缆采购及安装等
5 质量要求:达到国家及地方有关的质量检验评定标准规定的合格标准

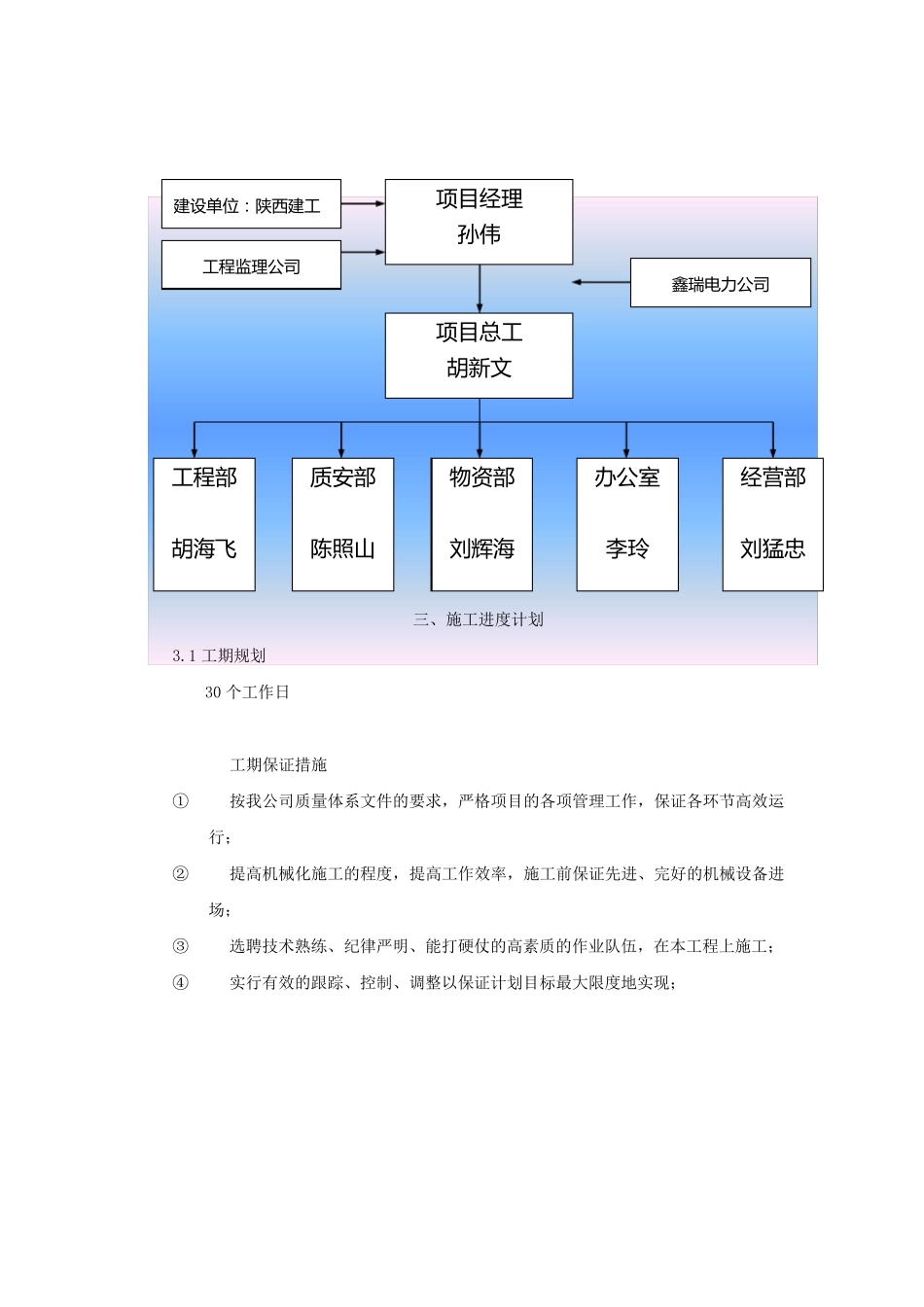

二、施工现场组织机构 为了有效地对本项目工程的质量、工期与进度、安全、成本、文明施工进行控 制 ,我 公司 将 选 派 精 干 人 员 组建高效的工程项目经理 部,项目经理 及项目总 工拥 有丰 富 的施工经验,具 有很强 的决 策 能 力、组织能 力、指 挥 能 力、应 变能 力等经营 管 理 能 力
所 选 派 人 员 均 有丰富 的施工经验人 员 ,都 能 胜 任 各 职 能 岗 位
1 工程施工组织机构: 三、施工进度计划 3
1 工期规划 30 个工作日 工期保证措施 ① 按我公司质量体系文件的要求,严格项目的各项管理工作,保证各环节高效运行; ② 提高机械化施工的程度,提高工作效率,施工前保证先进、完好的机械设备进场; ③ 选聘技术熟练、纪律严明、能打硬仗的高素质的作业队伍,在本工程上施工; ④ 实行有效的跟踪、控制、调整以保证计划目标最大限度地实现; 项 目 经 理 孙 伟 项 目 总工 胡新文 工程部 胡海飞 质安部 陈照山 物资部 刘辉海 办公室 李玲 经 营部 刘猛忠 建设单位:陕
