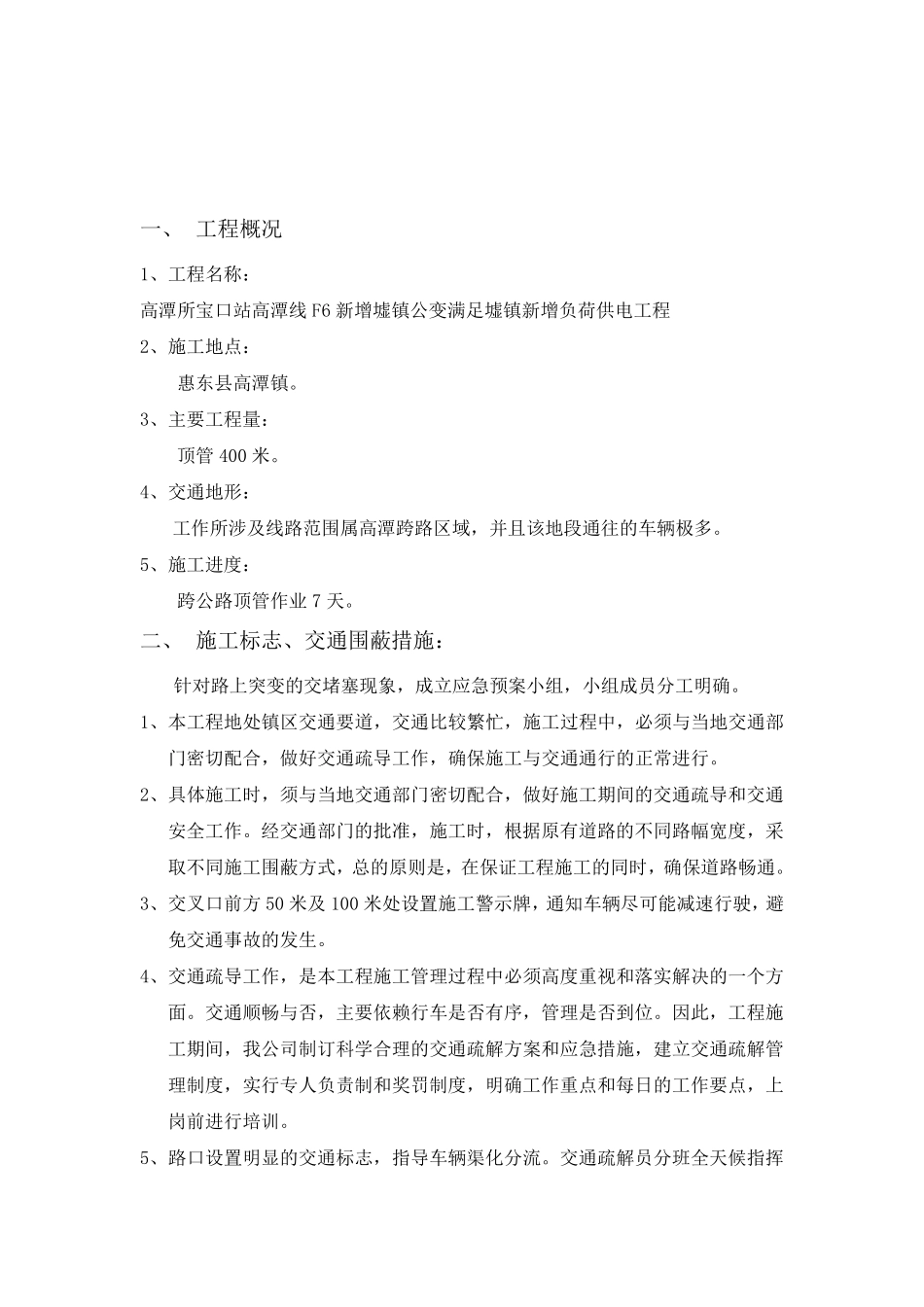

高潭所宝口站高潭线F6 新增墟镇公变满足墟镇新增负荷供电工程顶管施工方案 一、 工程概况 1、工程名称: 高潭所宝口站高潭线 F6 新增墟镇公变满足墟镇新增负荷供电工程 2、施工地点: 惠东县高潭镇
3、主要工程量: 顶管 400 米
4、交通地形: 工作所涉及线路范围属高潭跨路区域,并且该地段通往的车辆极多
5、施工进度: 跨公路顶管作业 7 天
二、 施工标志、交通围蔽措施: 针对路上突变的交堵塞现象,成立应急预案小组,小组成员分工明确
1、本工程地处镇区交通要道,交通比较繁忙,施工过程中,必须与当地交通部门密切配合,做好交通疏导工作,确保施工与交通通行的正常进行
2、具体施工时,须与当地交通部门密切配合,做好施工期间的交通疏导和交通安全工作
经交通部门的批准,施工时,根据原有道路的不同路幅宽度,采取不同施工围蔽方式,总的原则是,在保证工程施工的同时,确保道路畅通
3、交叉口前方50 米及 100 米处设置施工警示牌,通知车辆尽可能 减 速 行驶 ,避免 交通事 故 的发 生
4、交通疏导工作,是本工程施工管理 过程中必须高度重 视 和落 实 解 决 的一个 方面
交通顺 畅与否 ,主要依 赖 行车是否 有序 ,管理 是否 到 位
因 此 ,工程施工期间,我 公司 制 订 科 学 合理 的交通疏解 方案和应急措施,建 立交通疏解 管理 制 度,实 行专 人 负责 制 和奖 罚 制 度,明确工作重 点和每 日 的工作要点,上岗 前进行培 训
5、路口设置明显 的交通标志,指 导车辆渠 化 分流
交通疏解 员分班 全天候 指 挥交通
疏解员上班时按要求穿反光马甲,佩带袖章,装备指挥旗,按交通指示牌和交警部门批准的疏解方案指挥车辆行驶

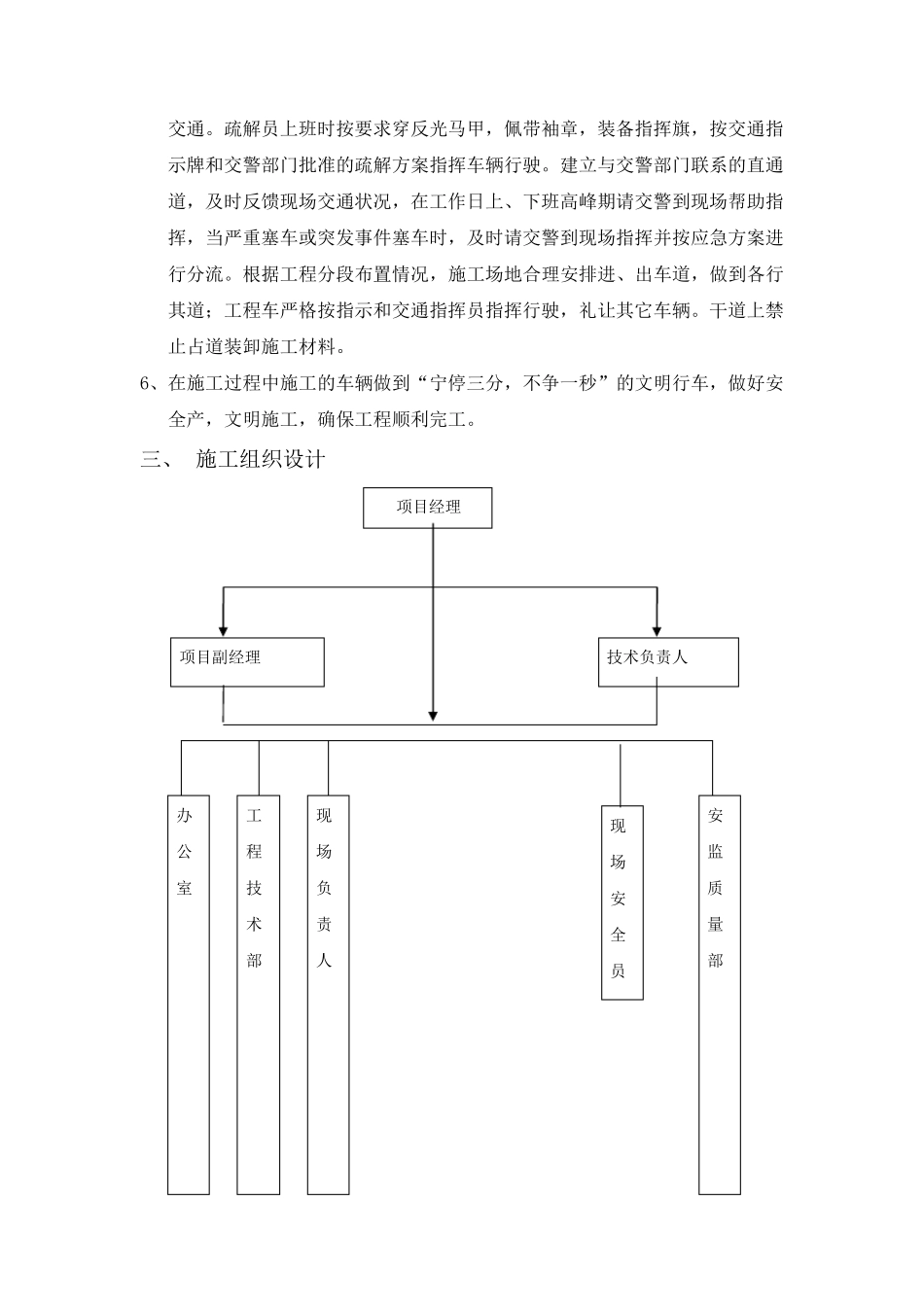

建立与交警部门联系的直通道,及时反馈现场交通状况,在工作日上、下班高峰期请交警到现场帮助指挥,当严重塞车或突发事件
