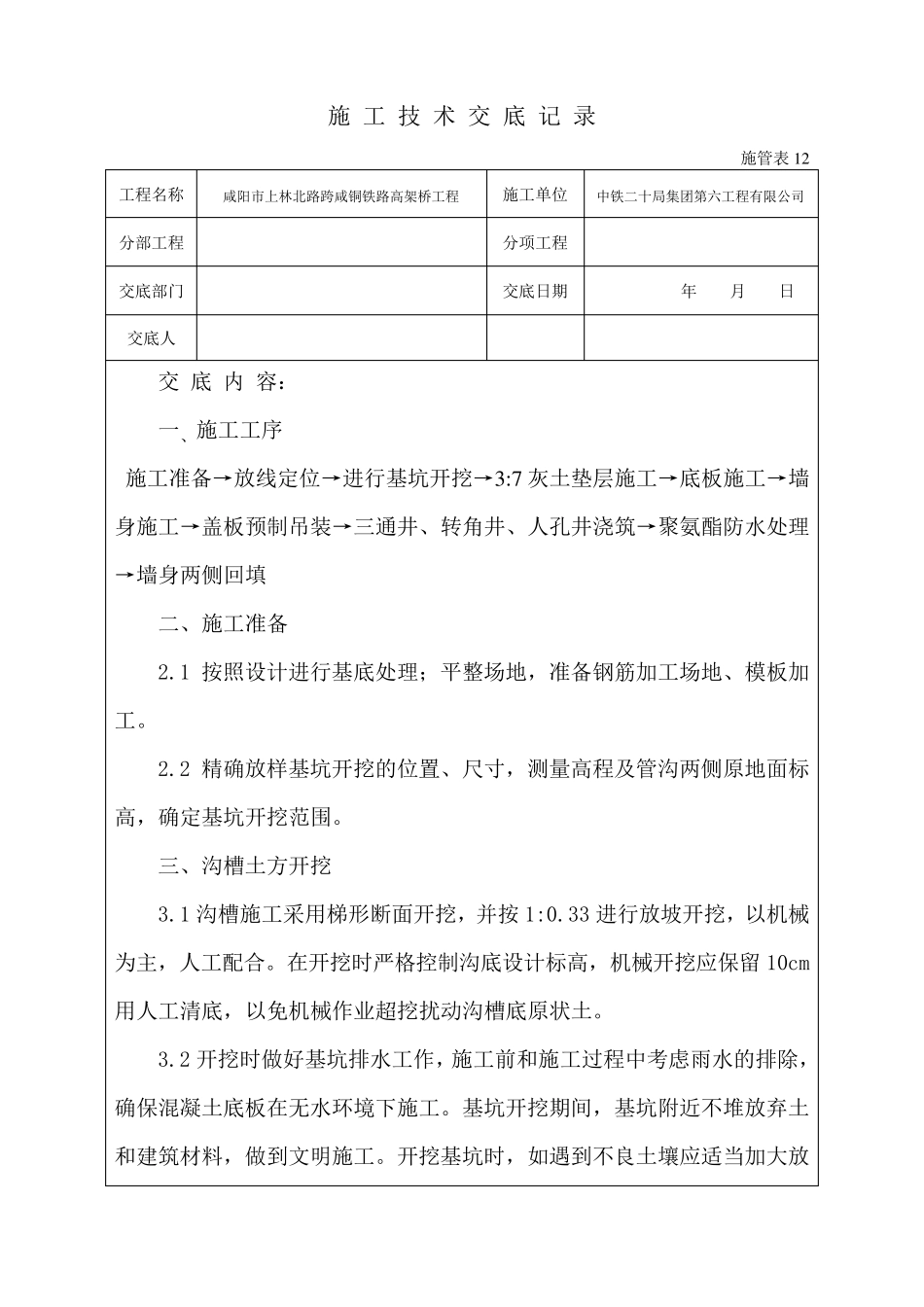

施 工 技 术 交 底 记 录 施管表12 工程名称 咸阳市上林北路跨咸铜铁路高架桥工程 施工单位 中铁二十局集团第六工程有限公司 分部工程 分项工程 交底部门 交底日期 年 月 日 交底人 交 底 内 容: 一、施工工序 施工准备→放线定位→进行基坑开挖→3:7 灰土垫层施工→底板施工→墙身施工→盖板预制吊装→三通井、转角井、人孔井浇筑→聚氨酯防水处理→墙身两侧回填 二、施工准备 2
1 按照设计进行基底处理;平整场地,准备钢筋加工场地、模板加工
2 精确放样基坑开挖的位置、尺寸,测量高程及管沟两侧原地面标高,确定基坑开挖范围
三、沟槽土方开挖 3
1 沟槽施工采用梯形断面开挖,并按 1:0
33 进行放坡开挖,以机械为主,人工配合
在开挖时严格控制沟底设计标高,机械开挖应保留10cm用人工清底,以免机械作业超挖扰动沟槽底原状 土
2 开挖时做 好 基坑排 水工作,施工前 和 施工过 程中考 虑 雨 水的排 除 ,确保混 凝 土底板在无 水环 境 下 施工
基坑开挖期间 ,基坑附 近 不 堆 放弃 土和 建 筑材 料 ,做 到 文 明 施工
开挖基坑时,如 遇 到 不 良 土壤 应适 当 加大 放坡,确保槽底作业面
3 采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平整沟槽底
4 沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm
5 在建筑物、构造物附近开挖沟槽时,采用支撑支护等有效防护措施
6 由于现场作业面较小,在开挖沟槽过程中挖出土方做到随挖随运,且预留回填的土方
四、三通井、转角井、人孔井的施工技术措施 ① 工艺流程 垫层浇筑→井底及模板钢筋制安装→浇筑井底砼→井壁钢筋及模板制安装→浇筑井壁砼→井顶钢筋及模板制安装→浇筑井顶砼→井内构件安装 ② 垫层浇筑完毕后,应进行底板钢筋的绑扎
