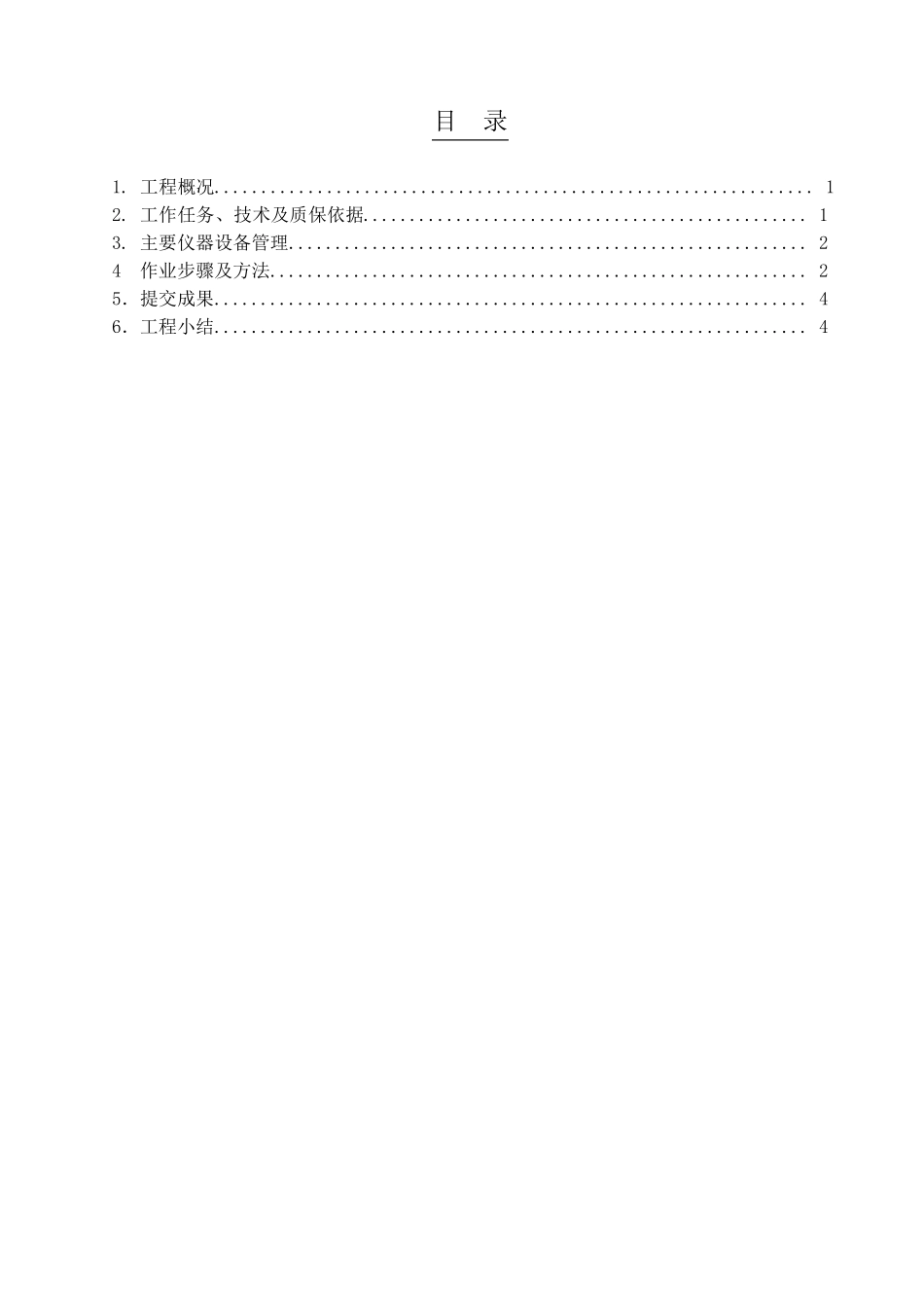

工作任务、技术及质保依据
主要仪器设备管理

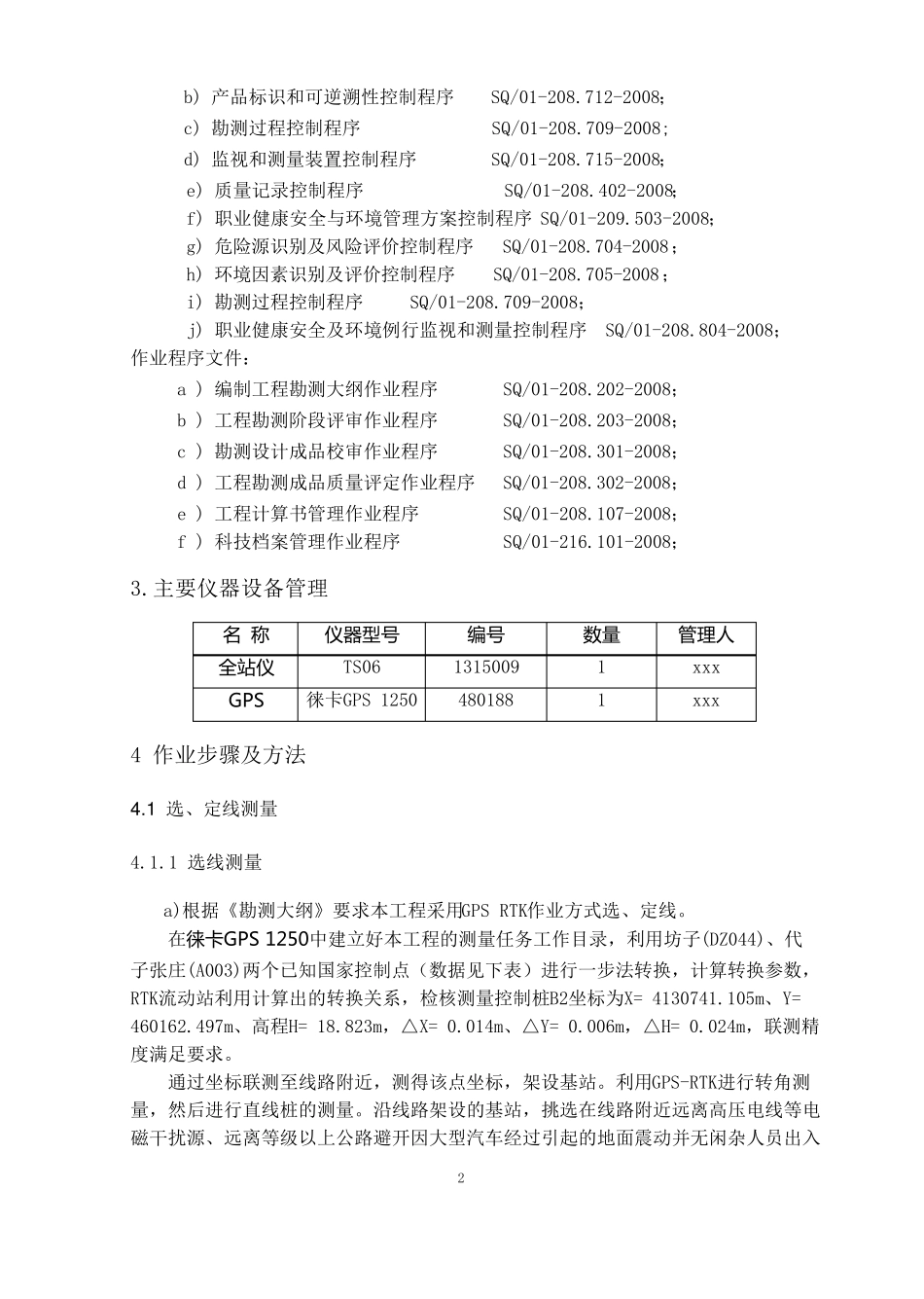

2 4 作业步骤及方法
2 5.提交成果
4 6.工程小结

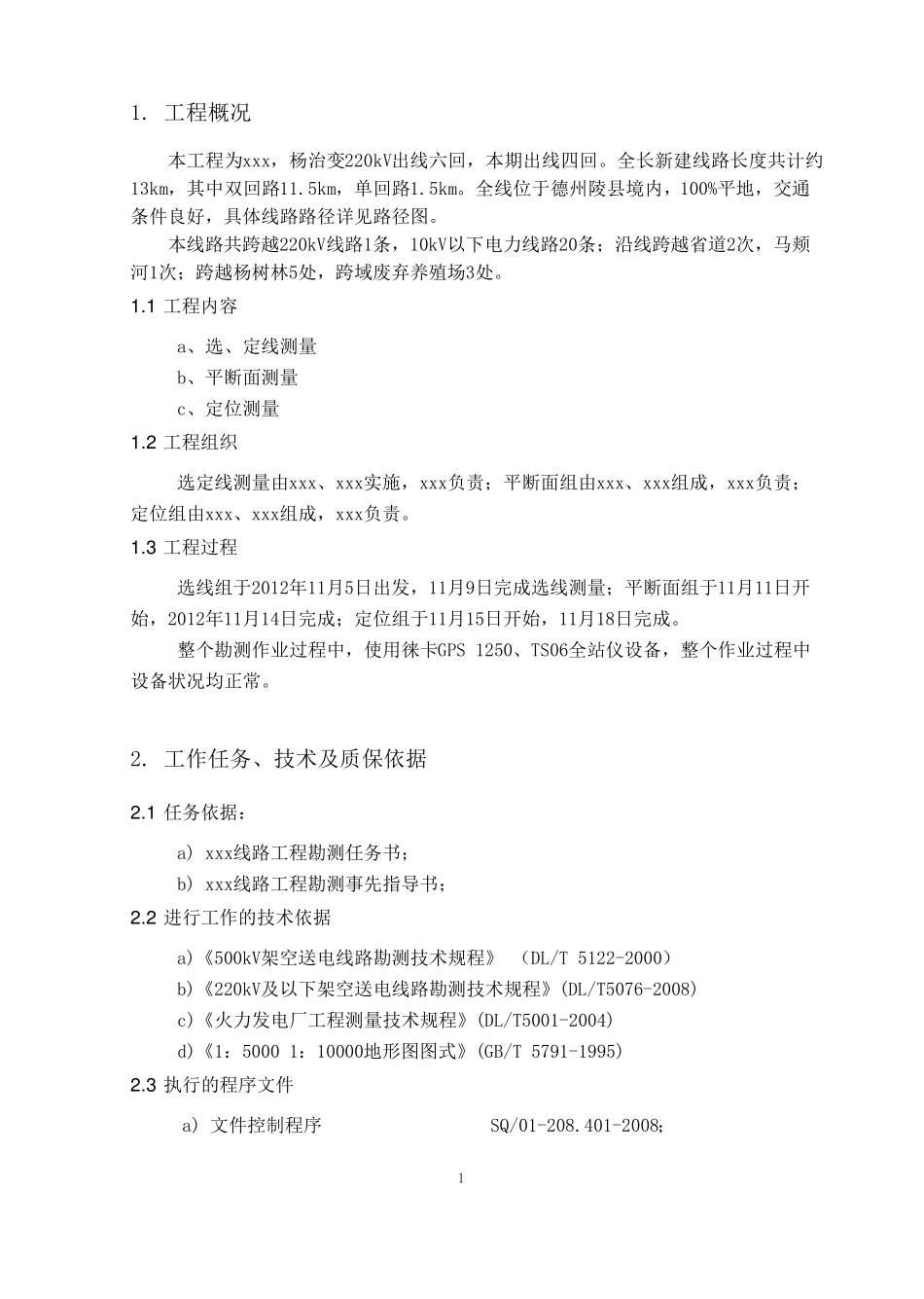

工程概况 本工程为xxx,杨治变220kV出线六回,本期出线四回
全长新建线路长度共计约13km,其中双回路11
5km,单回路1
全线位于德州陵县境内,100%平地,交通条件良好,具体线路路径详见路径图
本线路共跨越220kV线路1条,10kV以下电力线路20条;沿线跨越省道2次,马颊河1次;跨越杨树林5处,跨域废弃养殖场3处
1 工程内容 a、选、定线测量 b、平断面测量 c、定位测量 1
2 工程组织 选定线测量由xxx、xxx实施,xxx负责;平断面组由xxx、xxx组成,xxx负责;定位组由xxx、xxx组成,xxx负责
3 工程过程 选线组于2012年11月5日出发,11月9日完成选线测量;平断面组于11月11日开始,2012年11月14日完成;定位组于11月15日开始,11月18
