- 1 - * * * * * * * * * * * * * * * 小区电动伸缩门导轨两侧地面维修 施 工 方 案 编制单位: 编 制 人: 审 核 人: 2 0 1 4 年 11 月 - 2 - 第一节 方案编制说明 一、工程概况: *************南大门有两套电动伸缩门,电动伸缩门导轨两侧 面由于长期磨损和腐蚀,混凝土地面已经高洼不平,电动伸缩门已无法行进

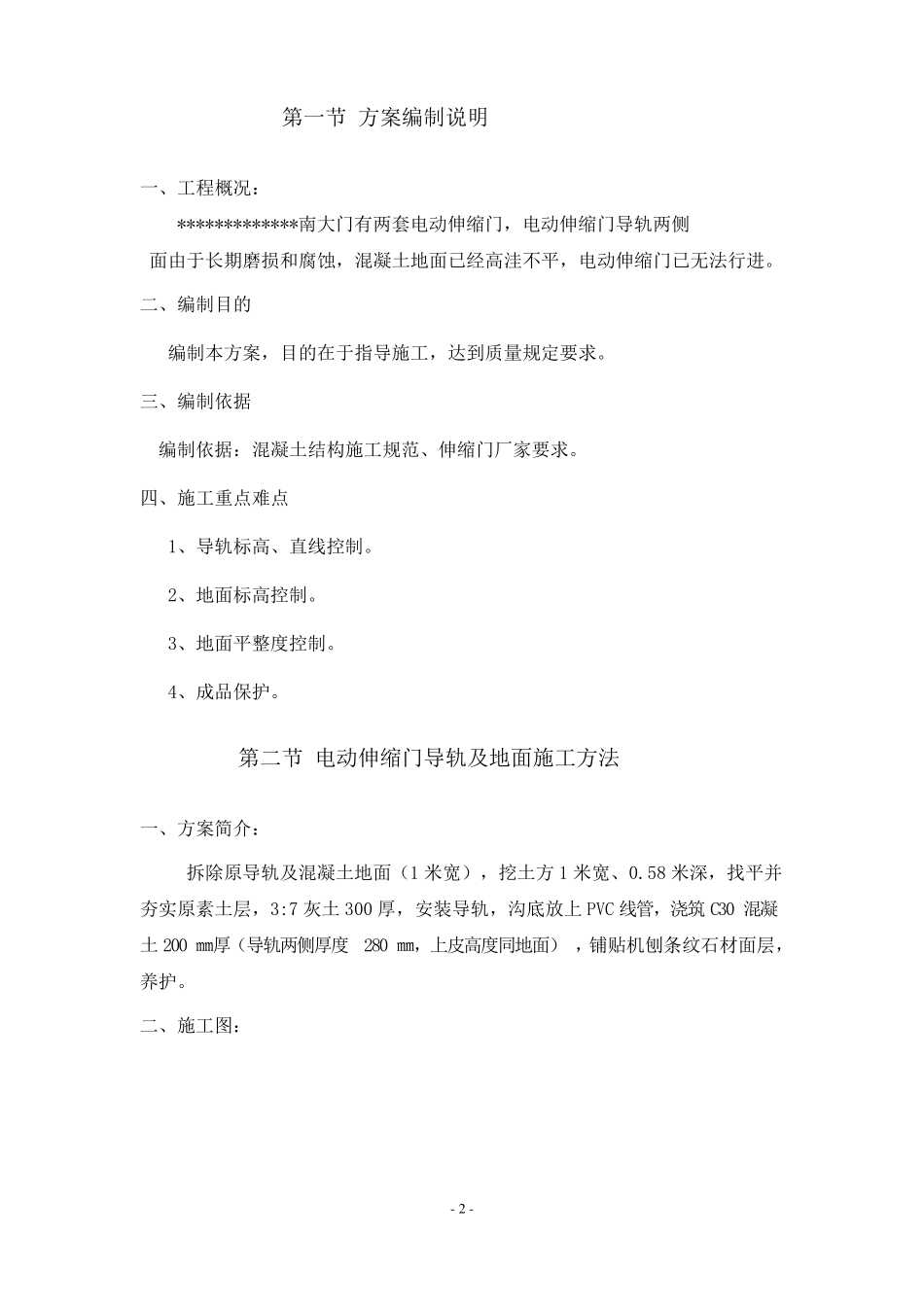

二、编制目的 编制本方案,目的在于指导施工,达到质量规定要求
三、编制依据 编制依据:混凝土结构施工规范、伸缩门厂家要求
四、施工重点难点 1、导轨标高、直线控制
2、地面标高控制
3、地面平整度控制
4、成品保护
第二节 电动伸缩门导轨及地面施工方法 一、方案简介: 拆除原导轨及混凝土地面(1 米宽),挖土方1 米宽、0
58 米深,找平并夯实原素土层,3:7 灰土 300 厚,安装导轨,沟底放上 PVC 线管,浇筑 C30 混凝土 200 ㎜厚(导轨两侧厚度 280 ㎜,上皮高度同地面) ,铺贴机刨条纹石材面层,养护

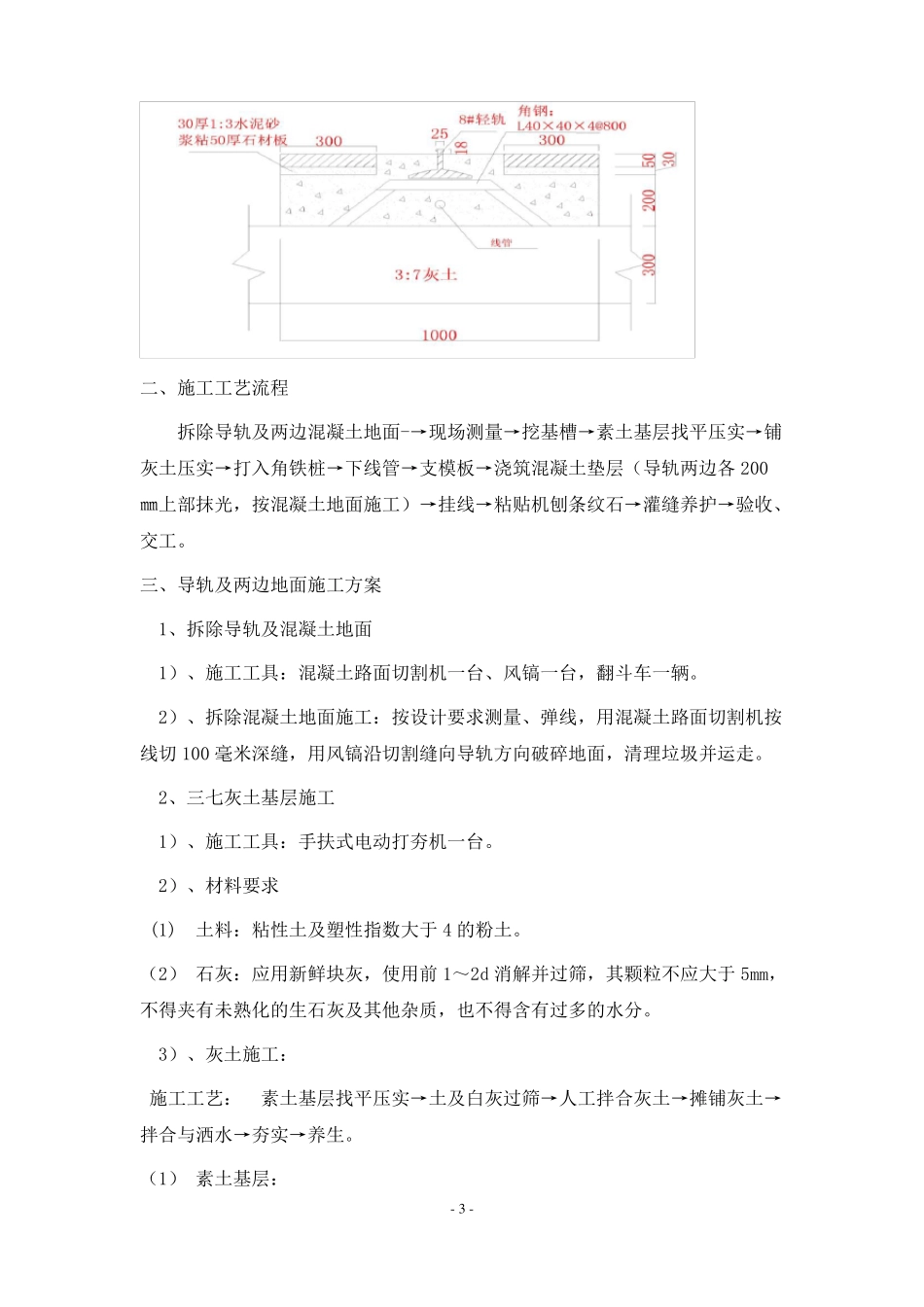

二、施工图: - 3 - 二、施工工艺流程 拆除导轨及两边混凝土地面-→现场测量→挖基槽→素土基层找平压实→铺灰土压实→打入角铁桩→下线管→支模板→浇筑混凝土垫层(导轨两边各 200㎜上部抹光,按混凝土地面施工)→挂线→粘贴机刨条纹石→灌缝养护→验收、交工
三、导轨及两边地面施工方案 1、拆除导轨及混凝土地面 1)、施工工具:混凝土路面切割机一台、风镐一台,翻斗车一辆
2)、拆除混凝土地面施工:按设计要求测量、弹线,用混凝土路面切割机按线切 100 毫米深缝,用风镐沿切割缝向导轨方向破碎地面,清理垃圾并运走
2、三七灰土基层施工 1)、施工工具:手扶式电动打夯机一台
2)、材料要求 (1) 土料:粘性土及塑性指数大于 4 的粉土
(2) 石灰:应用新鲜块灰,使
