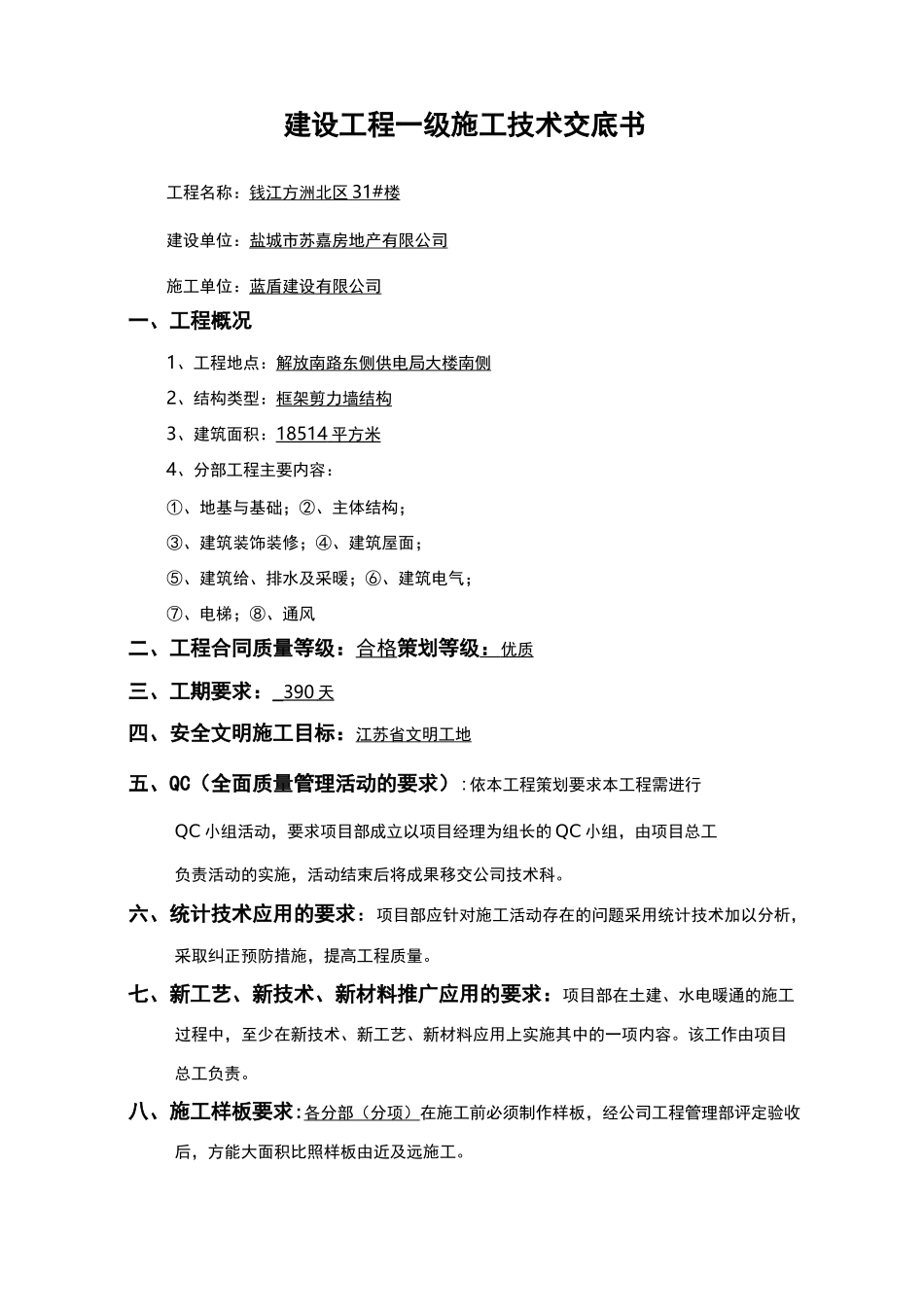

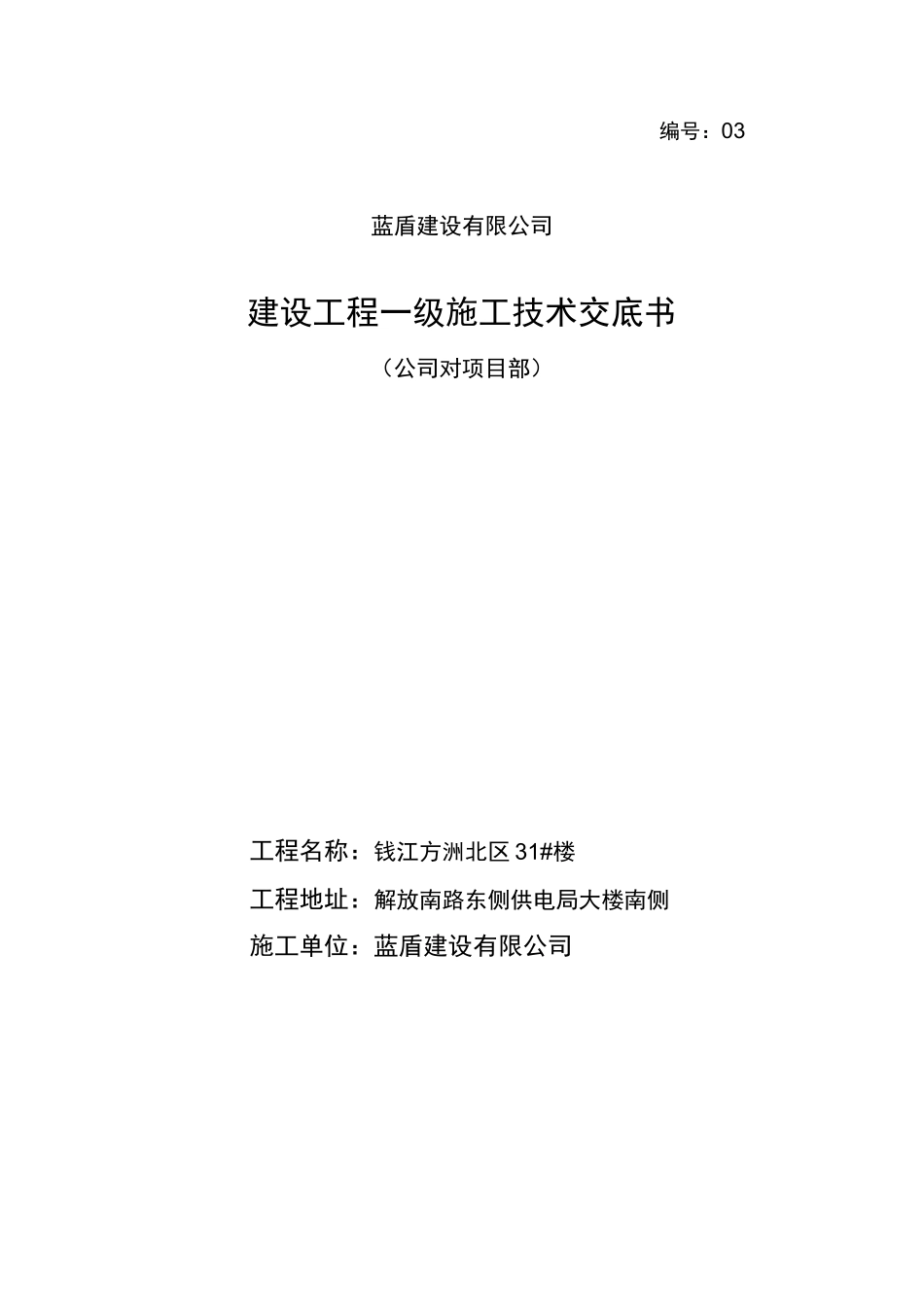

编号:03蓝盾建设有限公司建设工程一级施工技术交底书(公司对项目部)工程名称:钱江方洲北区 31#楼工程地址:解放南路东侧供电局大楼南侧施工单位:蓝盾建设有限公司建设工程一级施工技术交底书工程名称:钱江方洲北区 31# 楼 建设单位:盐城市苏嘉房地产有限公司施工单位:蓝盾建设有限公司一、工程概况1、工程地点:解放南路东侧供电局大楼南侧2、结构类型:框架剪力墙结构3、建筑面积:18514 平方米 4、分部工程主要内容:①、地基与基础;②、主体结构;③、建筑装饰装修;④、建筑屋面;⑤、建筑给、排水及采暖;⑥、建筑电气;⑦、电梯;⑧、通风二、工程合同质量等级:合格策划等级: 优质 三、工期要求:_390 天 四、安全文明施工目标:江苏省文明工地五、QC(全面质量管理活动的要求):依本工程策划要求本工程需进行QC 小组活动,要求项目部成立以项目经理为组长的 QC 小组,由项目总工负责活动的实施,活动结束后将成果移交公司技术科
六、统计技术应用的要求:项目部应针对施工活动存在的问题采用统计技术加以分析,采取纠正预防措施,提高工程质量
七、新工艺、新技术、新材料推广应用的要求:项目部在土建、水电暖通的施工过程中,至少在新技术、新工艺、新材料应用上实施其中的一项内容
该工作由项目总工负责
八、施工样板要求:各分部(分项)在施工前必须制作样板,经公司工程管理部评定验收后,方能大面积比照样板由近及远施工

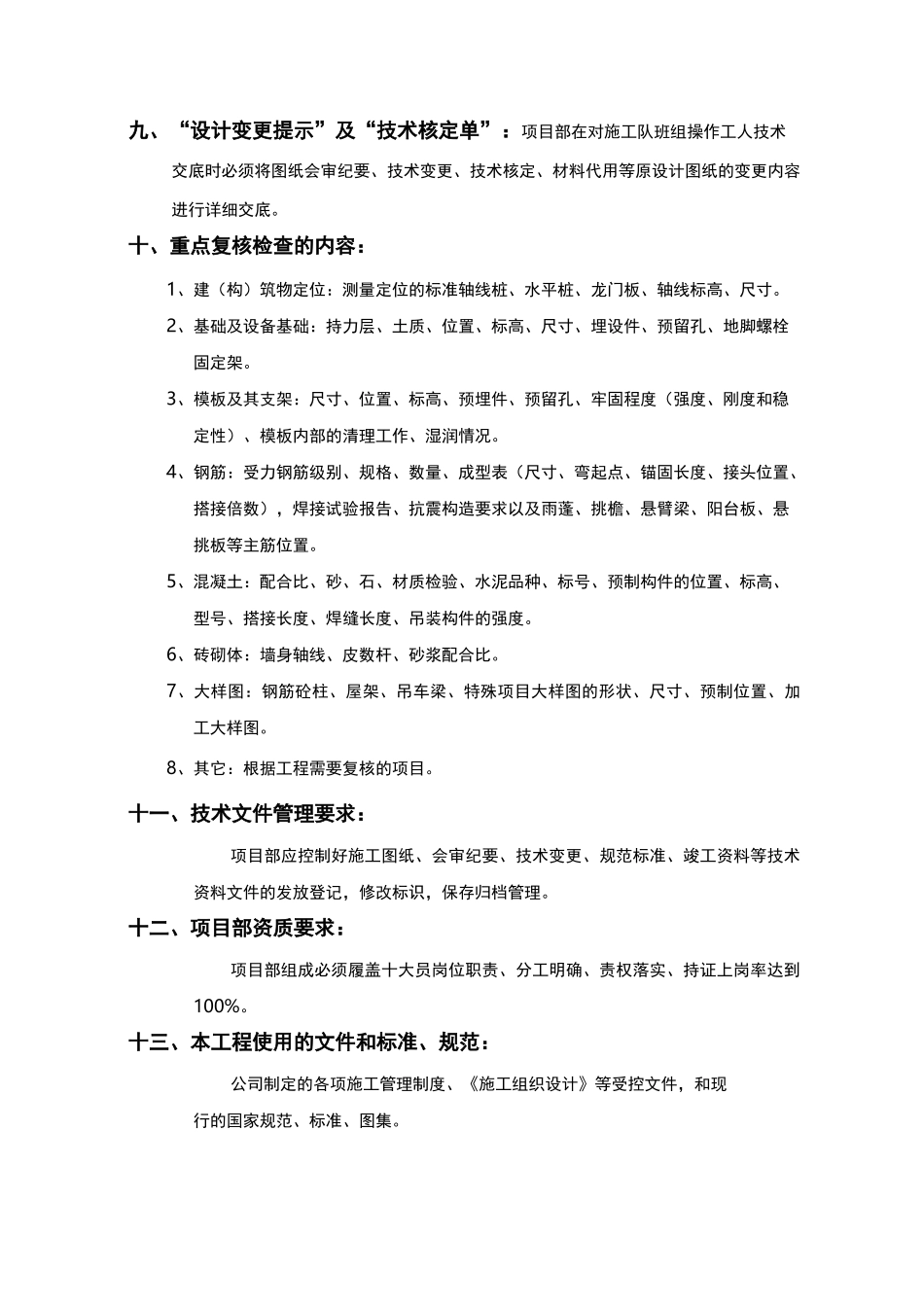

九、“设计变更提示”及“技术核定单”:项目部在对施工队班组操作工人技术交底时必须将图纸会审纪要、技术变更、技术核定、材料代用等原设计图纸的变更内容进行详细交底
十、重点复核检查的内容:1、建(构)筑物定位:测量定位的标准轴线桩、水平桩、龙门板、轴线标高、尺寸
2、基础及设备基础:持力层、土质、位置、标高、尺寸、埋设件、预留孔、地脚螺栓固定架
3、模板及其支架:尺寸、位置、标高、预埋件、预留孔
