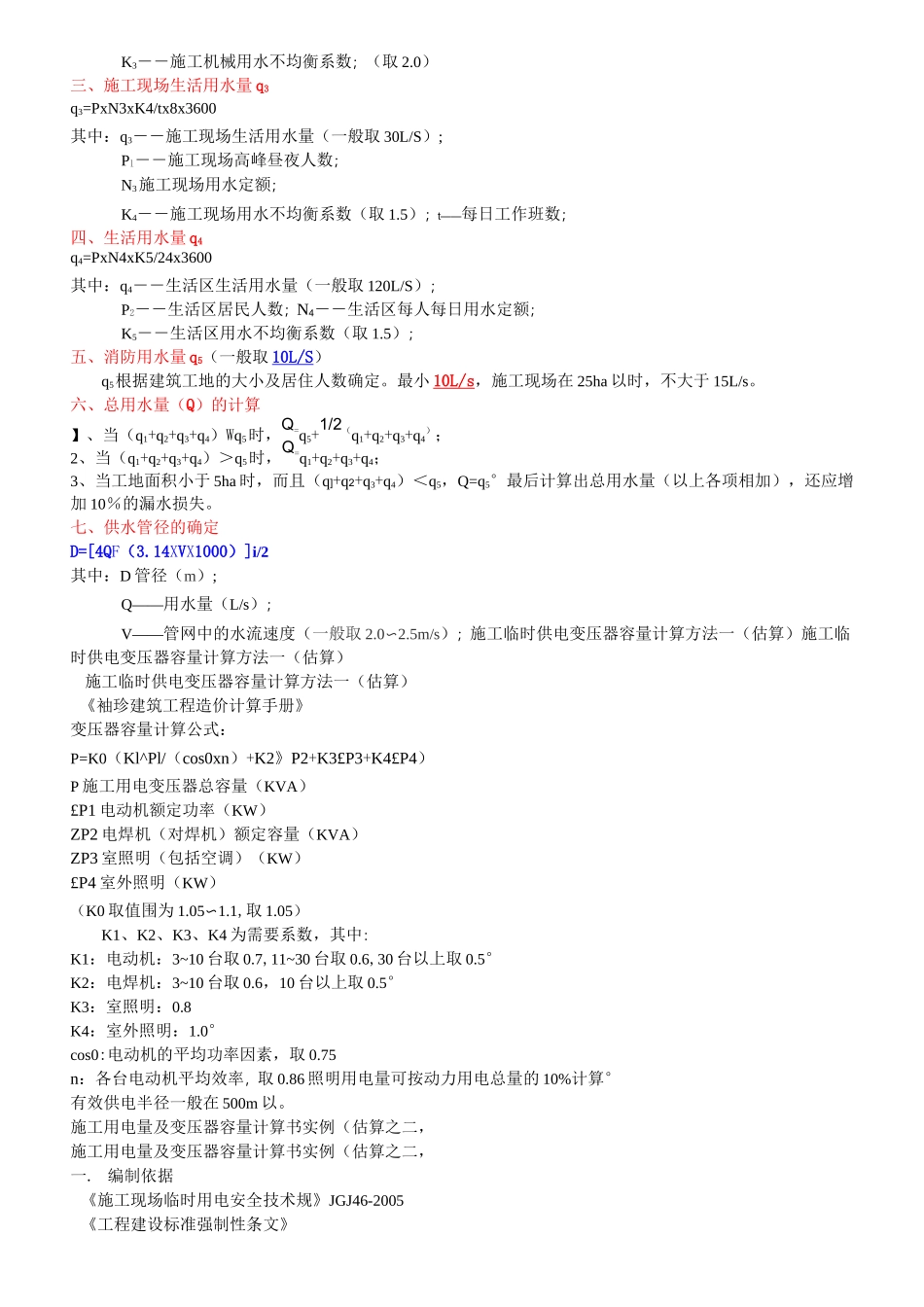

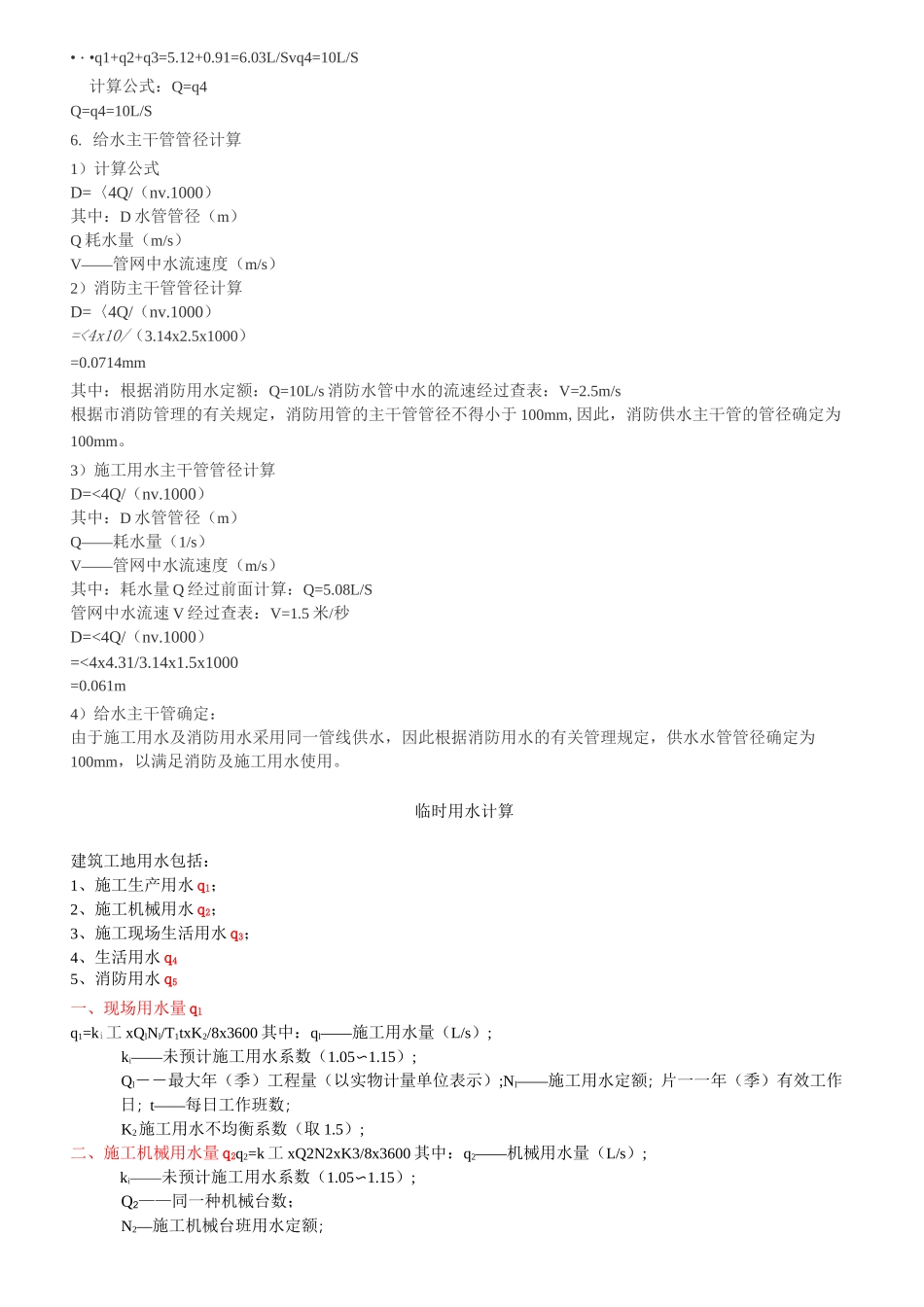

临时用水计算方法3
施工临水总量计算1)计算公式:ql=KlXQl
Nl/(Tl
t)xK2/(8x3600)q1——施工用水量(L/S)KI——未预计的施工用水系数(1
15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t—每天工作班数k2 用水不均衡系数2)工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故 Q1 主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为 23000 立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取 700 升/立方米;拟定结构及前期阶段施工工期为 300 天;每天按照 1
5 各工作班计算;因此:K1=1
1Q1=23000 立方米N1=750 升/立方米T1=120 天 t=1
5 班 k2=1
53)工程用水计算ql=KlSQ1
N1/(T1
t)xK2/(8x3600)=1
1x(23000x950)/(120x1
5/(8x3600)=5
12L/S4
工人生活区用水1)计算公式q3=(XP2N3K4)/(24x3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定 500 人);N2——生活区生活用水定额(20 升/人
班)t——每天工作班数(班)k3——用水步均衡系数(2
50)2)工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为 25 升/人;食堂用水定额为 15 升/人;洗浴用水定额为 30升/人(人数按照出勤人数的 30%计算);洗衣用水定额为 30 升/人;因此:3)用水量计算q3=(SP2N3)K/(24x3600)=(500x25+500x15+500x30%x30+500x30)x2
00/(24x3600)=0
91L/S5
总用水量计算:因为该区
