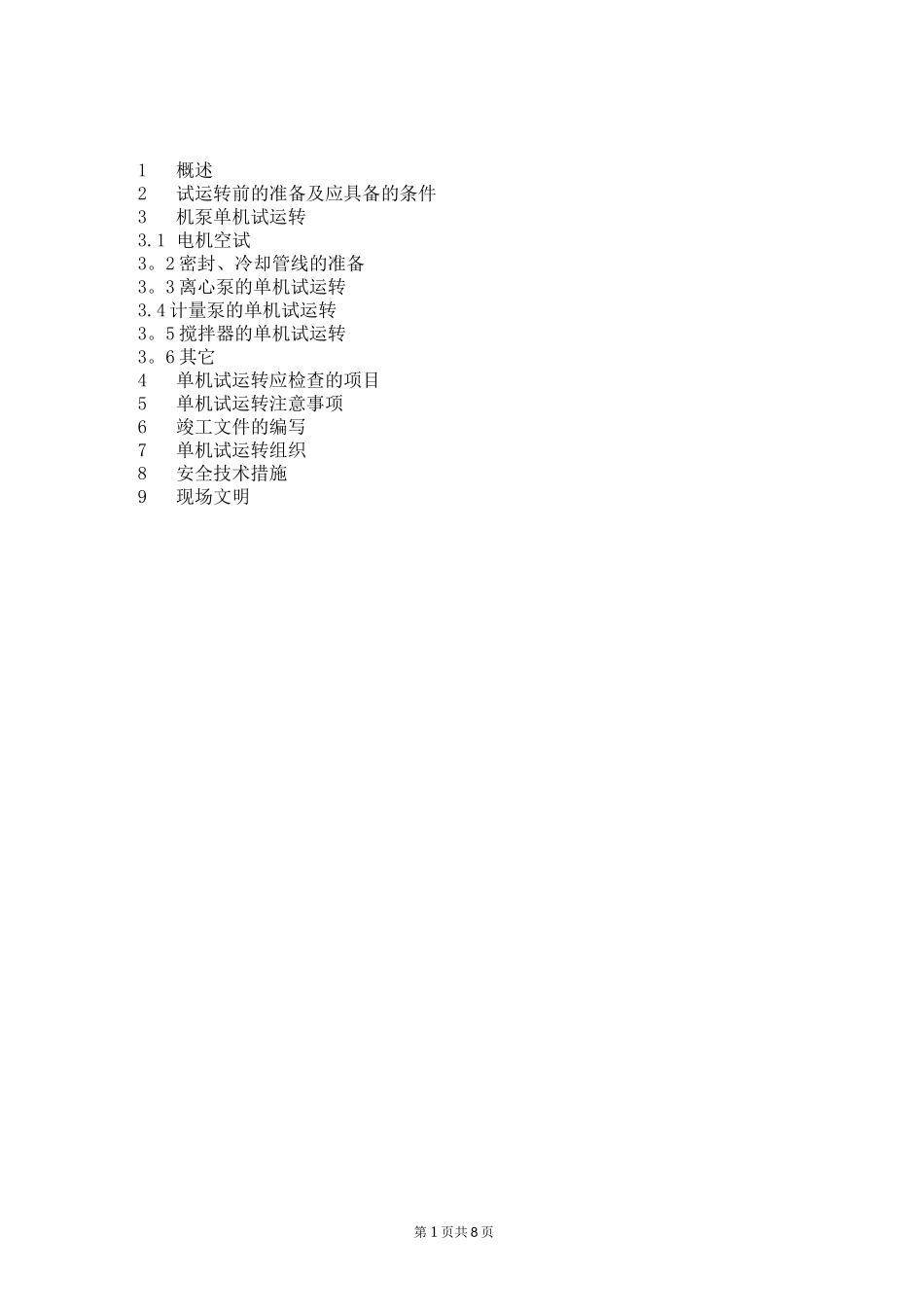

第 1 页共 8 页1概述2试运转前的准备及应具备的条件3机泵单机试运转3
1 电机空试3
2 密封、冷却管线的准备3
3 离心泵的单机试运转3
4 计量泵的单机试运转3
5 搅拌器的单机试运转3

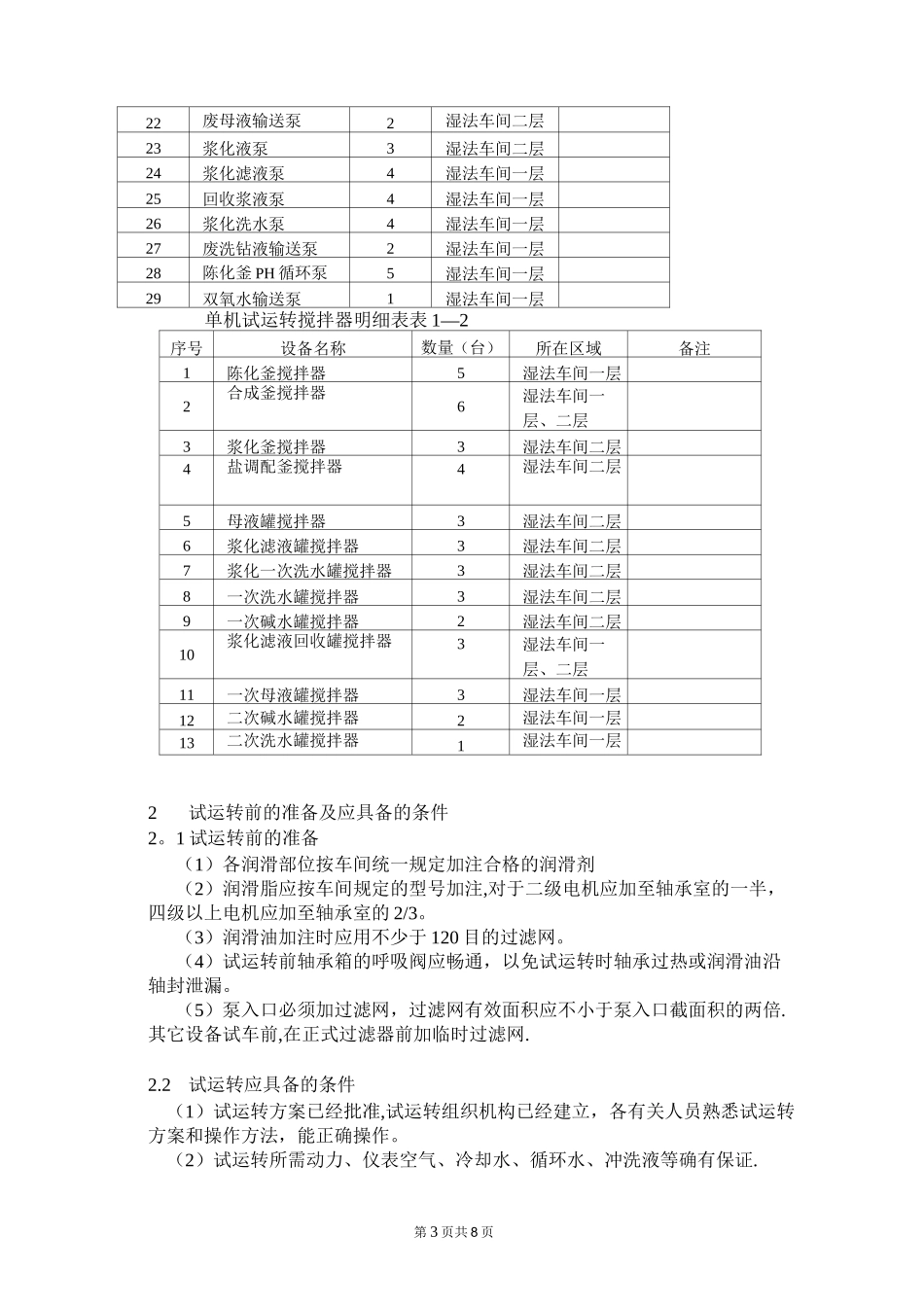

6 其它4单机试运转应检查的项目5单机试运转注意事项6竣工文件的编写7单机试运转组织8安全技术措施9现场文明第 2 页共 8 页1概述1

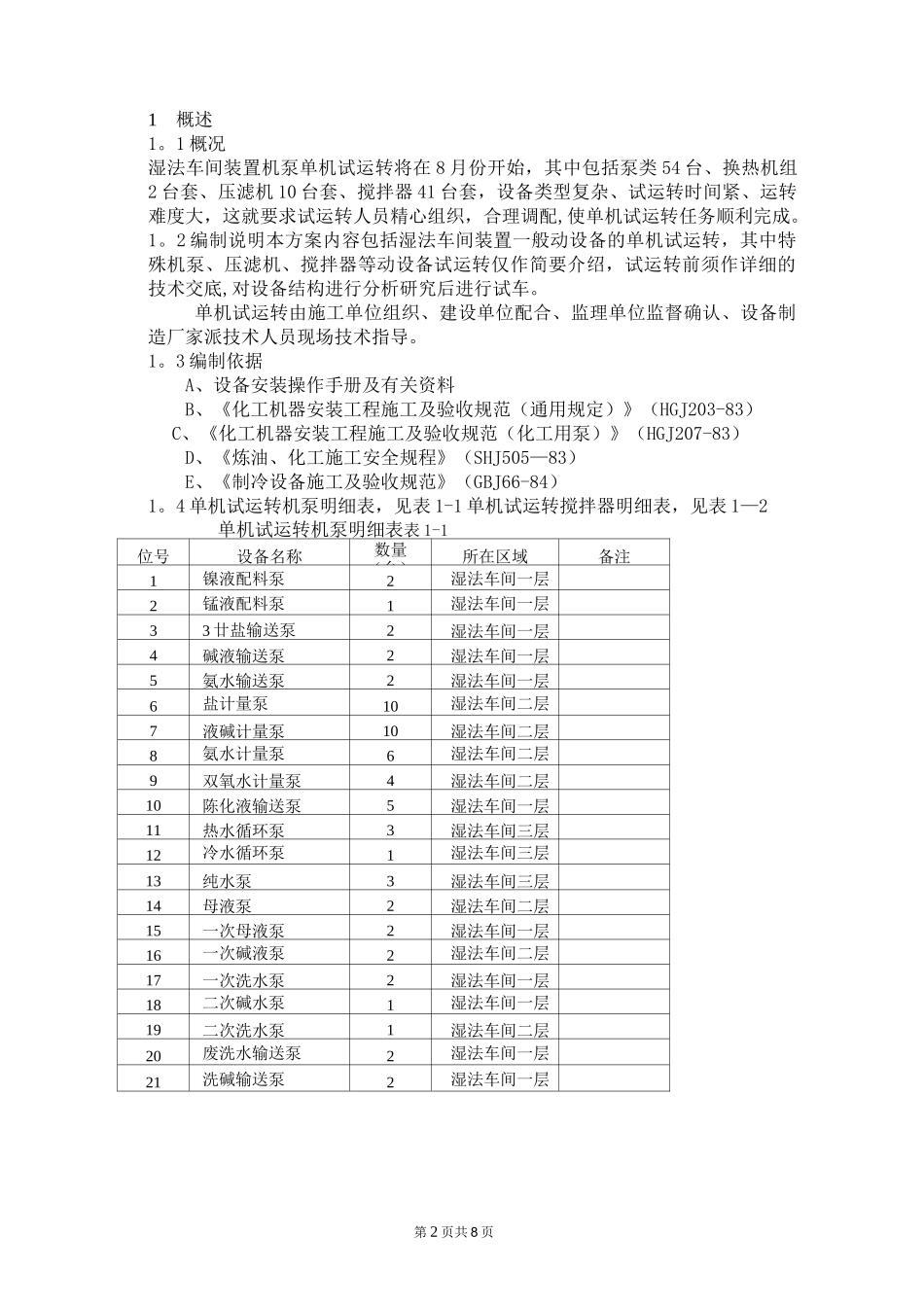

1 概况湿法车间装置机泵单机试运转将在 8 月份开始,其中包括泵类 54 台、换热机组2 台套、压滤机 10 台套、搅拌器 41 台套,设备类型复杂、试运转时间紧、运转难度大,这就要求试运转人员精心组织,合理调配,使单机试运转任务顺利完成
2 编制说明本方案内容包括湿法车间装置一般动设备的单机试运转,其中特殊机泵、压滤机、搅拌器等动设备试运转仅作简要介绍,试运转前须作详细的技术交底,对设备结构进行分析研究后进行试车
单机试运转由施工单位组织、建设单位配合、监理单位监督确认、设备制造厂家派技术人员现场技术指导
3 编制依据A、设备安装操作手册及有关资料B、《化工机器安装工程施工及验收规范(通用规定)》(HGJ203-83)C、《化工机器安装工程施工及验收规范(化工用泵)》(HGJ207-83)D、《炼油、化工施工安全规程》(SHJ505—83)E、《制冷设备施工及验收规范》(GBJ66-84)1
4 单机试运转机泵明细表,见表 1-1 单机试运转搅拌器明细表,见表 1—2单机试运转机泵明细表表 1-1位号设备名称数量(台)所在区域备注1镍液配料泵2湿法车间一层2锰液配料泵1湿法车间一层33 廿盐输送泵2湿法车间一层4碱液输送泵2湿法车间一层5氨水输送泵2湿法车间一层6盐计量泵10湿法车间二层7液碱计量泵10湿法车间二层8氨水计量泵6湿法车间二层9双氧水计量泵4湿法车间二层10陈化液输送泵5湿法车间一层11热水循环泵3湿法车间三层12冷水循
