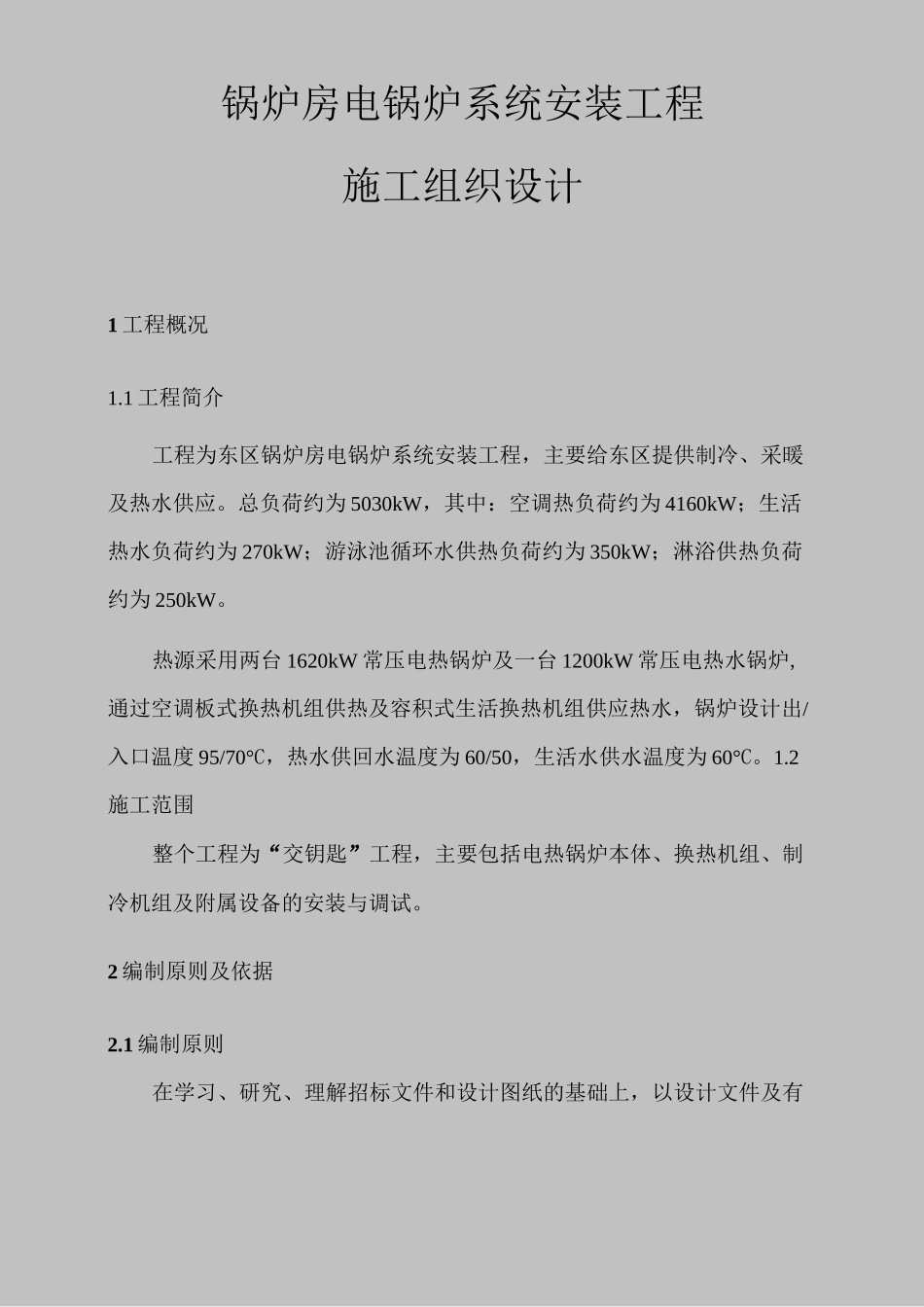

锅炉房电锅炉系统安装工程施工组织设计1 工程概况1
1 工程简介工程为东区锅炉房电锅炉系统安装工程,主要给东区提供制冷、采暖及热水供应
总负荷约为 5030kW,其中:空调热负荷约为 4160kW;生活热水负荷约为 270kW;游泳池循环水供热负荷约为 350kW;淋浴供热负荷约为 250kW
热源采用两台 1620kW 常压电热锅炉及一台 1200kW 常压电热水锅炉,通过空调板式换热机组供热及容积式生活换热机组供应热水,锅炉设计出/入口温度 95/70°C,热水供回水温度为 60/50,生活水供水温度为 60°C
2施工范围整个工程为“交钥匙”工程,主要包括电热锅炉本体、换热机组、制冷机组及附属设备的安装与调试

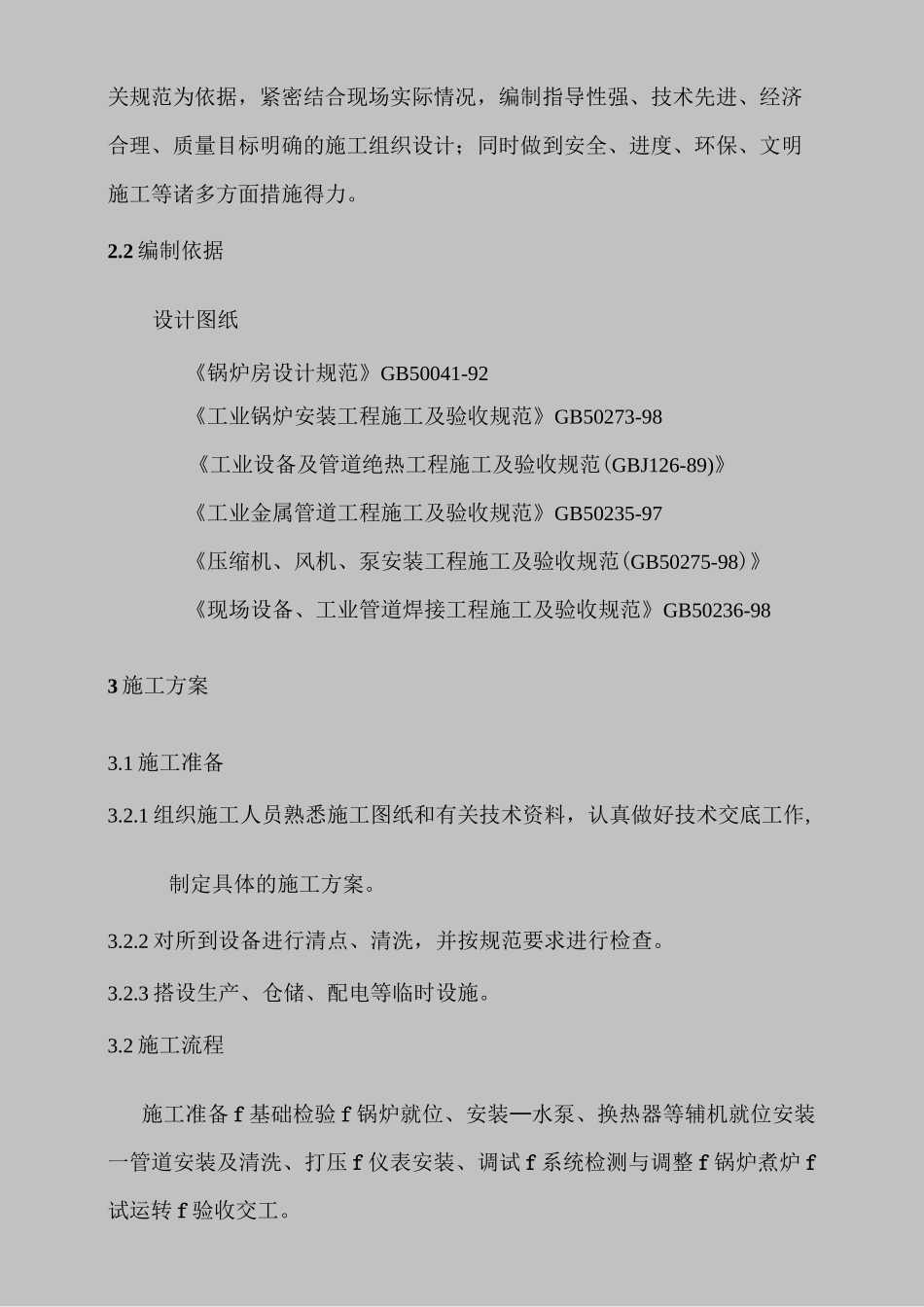

2 编制原则及依据2
1 编制原则在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力
2 编制依据设计图纸《锅炉房设计规范》GB50041-92《工业锅炉安装工程施工及验收规范》GB50273-98《工业设备及管道绝热工程施工及验收规范(GBJ126-89)》《工业金属管道工程施工及验收规范》GB50235-97《压缩机、风机、泵安装工程施工及验收规范(GB50275-98)》《现场设备、工业管道焊接工程施工及验收规范》GB50236-983 施工方案3
1 施工准备3
1 组织施工人员熟悉施工图纸和有关技术资料,认真做好技术交底工作,制定具体的施工方案
2 对所到设备进行清点、清洗,并按规范要求进行检查
3 搭设生产、仓储、配电等临时设施
2 施工流程施工准备 f 基础检验 f 锅炉就位、安装—水泵、换热器等辅机就位安装一管道安装及清洗、打压 f 仪表安装、调试 f 系统
