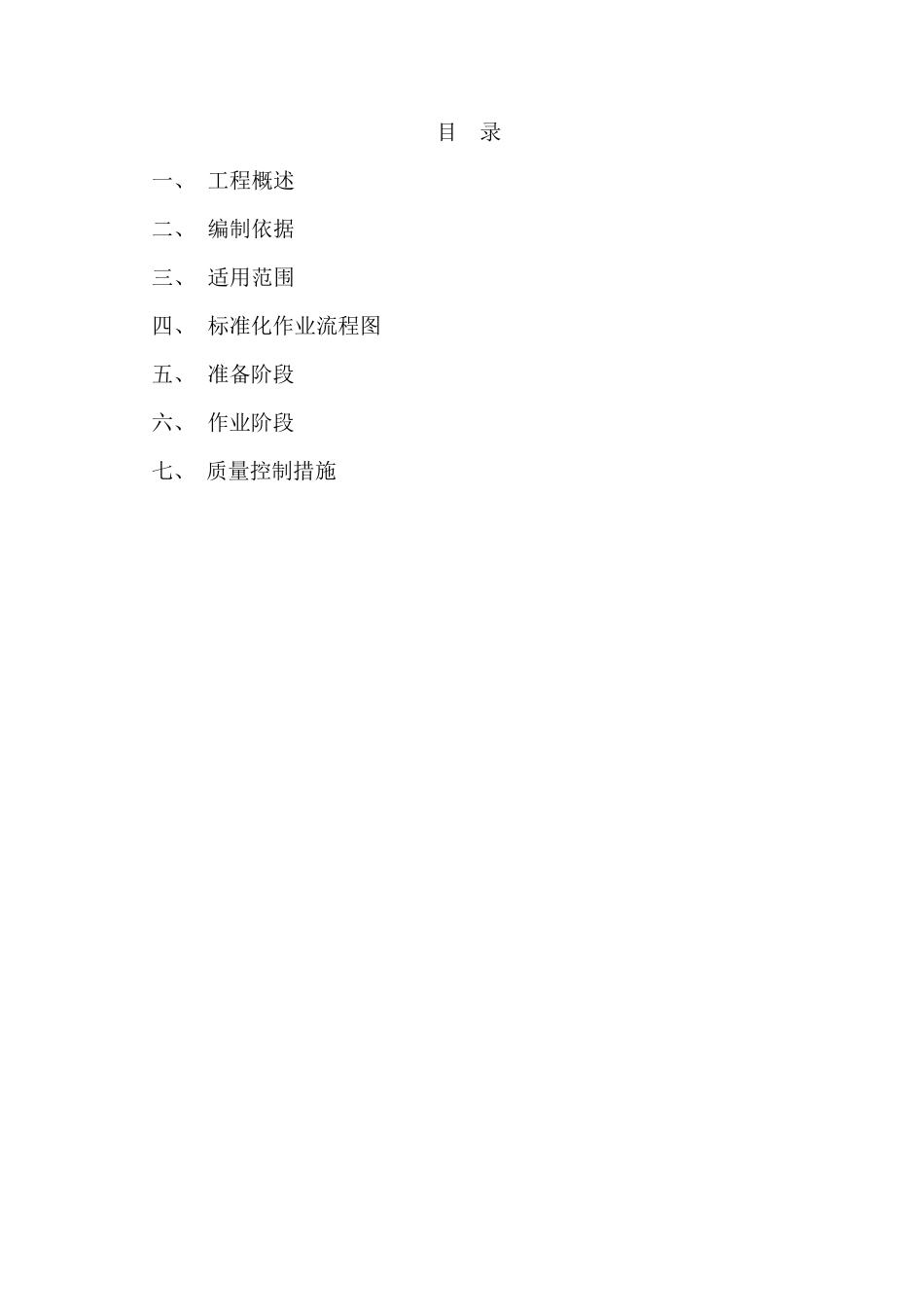

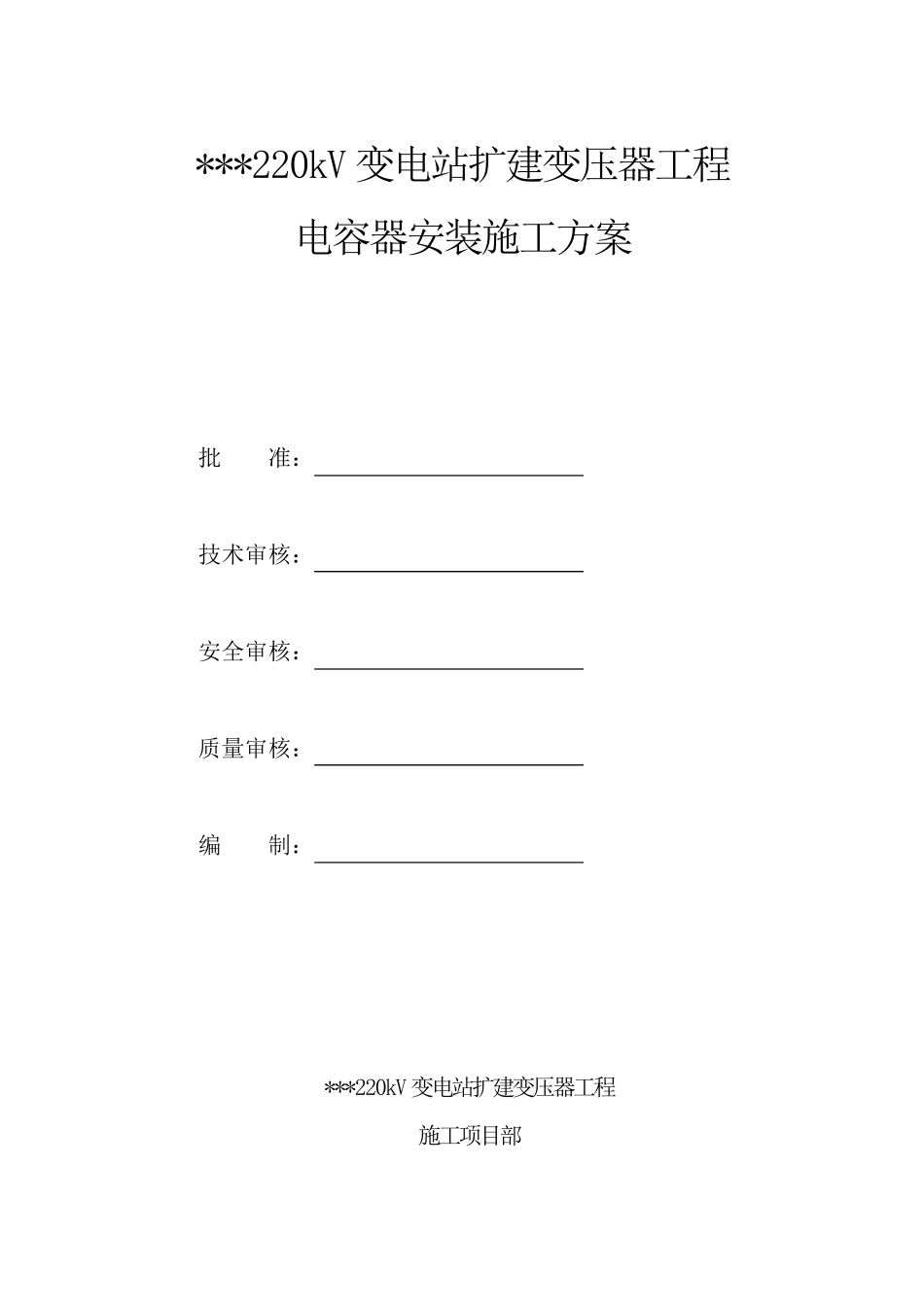

***220kV 变电站扩建变压器工程 电容器安装施工方案 批 准: 技术审核: 安全审核: 质量审核: 编 制: ***220kV 变电站扩建变压器工程 施工项目部 目 录 一、 工程概述 二、 编制依据 三、 适用范围 四、 标准化作业流程图 五、 准备阶段 六、 作业阶段 七、 质量控制措施 一、工程概况: 二、编制依据 1、《电气装置安装工程 高压电器施工及验收规范》(GB 50171-2012) 2、《电气装置安装工程质量检验及评定规程》(DL/T5161.1~17-2002) 3、《国家电网公司电力安全工作规程(电网建设部分)》(试行) 4、《国家电网公司电力安全工作规程(变电部分)》(2013 年版) 5、《国家电网公司输变电工程标准工艺》(2016 年版) 6、《国家电网公司电网工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2015) 7、天津市电力公司和送变电工程有限公司颁发的相关规程、规定、相关文件 8、《国家电网公司输变电工程典型施工方法》(2015 年版) 9、本工程强制性条文实施计划、质量通病防治措施。 10、本工程施工组织设计;本工程的设计图纸、文件及设计变更。 三、适用范围 1、使用说明:作业过程中除严格执行本指导书外,还应满足国家、行业有关法规和工程技术标准。 2、适用范围:本作业指导书适用于各电压盘柜安装作业,仅用于***220kV变电站扩建变压器工程盘柜安装施工作业。 四、标准化作业流程图 准备阶段 技术准备 人员准备 工具准备 材料准备 作业阶段 基础复测 电容器支架安装 设备安装 设备检查和试验 现场检查与试验 一次连线 网门安装 验收阶段 五、准备阶段 序号 内 容 标 准 1 作业指导书上报审核 开工前报监理公司、建设单位并审核通过 2 组织作业人员学习作业指导书并实行安全技术交底制度,使全体作业人员熟悉作业内容、作业标准、安全风险。 不缺项、漏项 3 作业人员应经过应急培训 熟悉本工程现场应急处置方案 4 办理动火审批手续 动火作业前办理审批手续。 5 根据现场工作时间和工作内容填写安全作业票。 作业票填写正确 5.1 技术准备 5.2 人员准备及要求 序号 人员配置 资格 职责 1 现场负责人 有多年施工经验有较强的施工组织能力 处理施工过程中出现的突发问题,保证施工质量及安全,施工开始前向参加工作的相关人员进行交底。 2 技术负责人 有初级以上技术职称,熟悉电脑操作 施工前编制作业指导书...
