电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电改袋施工方案

电改袋施工方案_第1页
1/18

电改袋施工方案_第2页
2/18

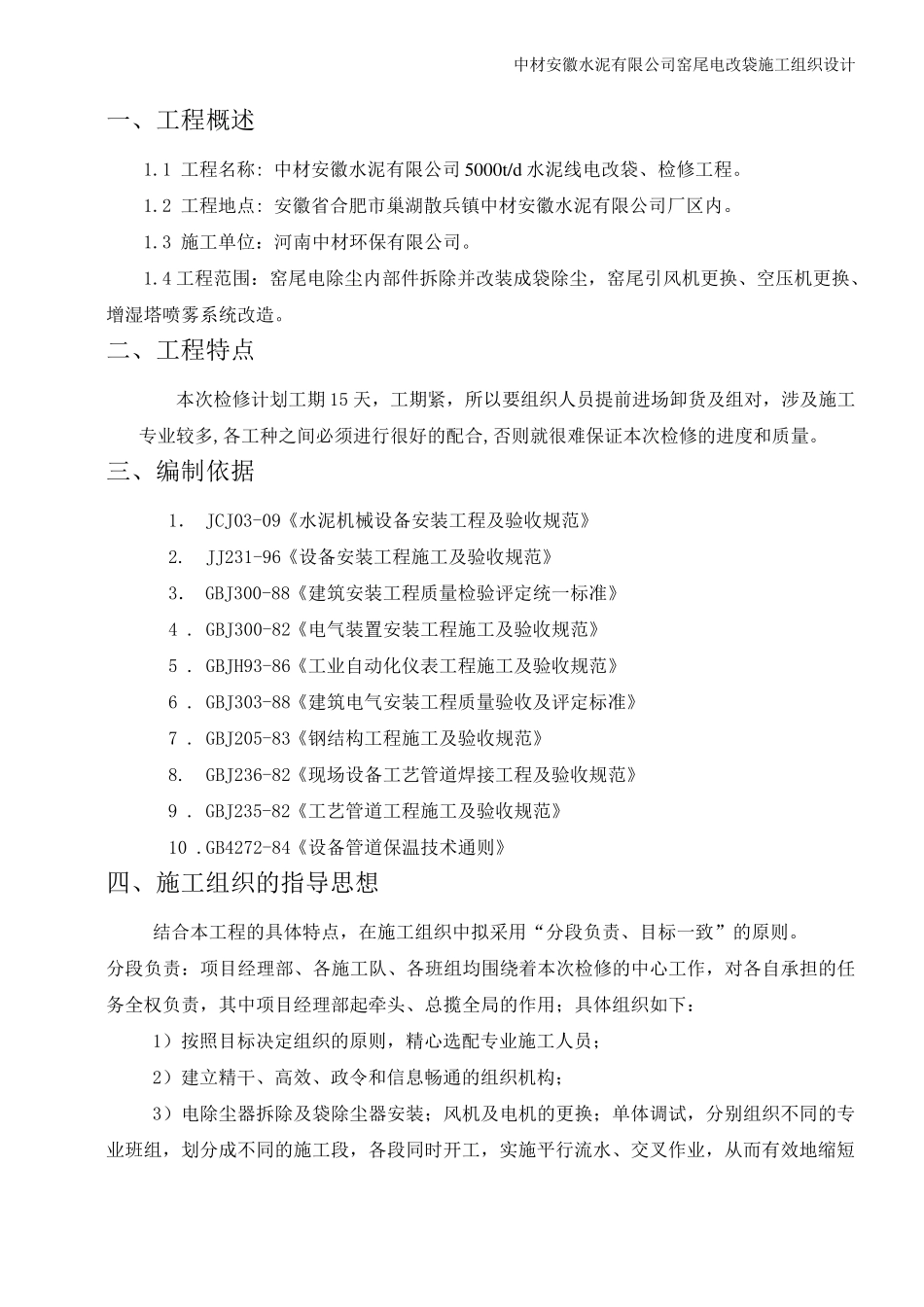

电改袋施工方案_第3页
3/18
中材安徽水泥有限公司二线窑尾电改袋施工组织设计 中材安徽水泥有限公司 5000t/d 水泥熟料生产线二线窑尾电改袋工程 施 工 组 织 设 计 编 制: 审 核: 批 准: 河南中材环保有限公司 2013 年 8 月 30 日 中材安徽水泥有限公司窑尾电改袋施工组织设计 目 录 一、工程概况………………………………………………………2 二、工程特点………………………………………………………2 三、编制依据………………………………………………………2 四、施工组织的指导思想…………………………………………2 五、电除尘内部件的拆除方案……………………………………3 六、袋除尘安装方案………………………………………………4 七、引风机拆除和安装方案………………………………………14 八、安全与文明施工………………………………………………14 九、施工计划………………………………………………………16 中 材 安 徽 水 泥 有 限 公 司 窑 尾 电 改 袋 施 工 组 织 设 计 一 、 工 程 概 述 1.1 工 程 名 称 : 中 材 安 徽 水 泥 有 限 公 司 5000t/d 水 泥 线 电 改 袋 、 检 修 工 程 。 1.2 工 程 地 点 : 安 徽 省 合 肥 市 巢 湖 散 兵 镇 中 材 安 徽 水 泥 有 限 公 司 厂 区 内 。 1.3 施 工 单 位 : 河 南 中 材 环 保 有 限 公 司 。 1.4 工 程 范 围 : 窑 尾 电 除 尘 内 部 件 拆 除 并 改 装 成 袋 除 尘 , 窑 尾 引 风 机 更 换 、 空 压 机 更 换 、增 湿 塔 喷 雾 系 统 改 造 。 二 、 工 程 特 点 本 次 检 修 计 划 工 期 15 天 , 工 期 紧 , 所 以 要 组 织 人 员 提 前 进 场 卸 货 及 组 对 , 涉 及 施 工专 业 较 多 ,各 工 种 之 间 必 须 进 行 很 好 的 配 合 ,否 则 就 很 难 保 证 本 次 检 修 的 进 度 和 质 量 。 三 、 编 制 依据 1. JCJ03-09《水 泥 机 械设 备安 装 工 程 及 验收规范 》 2. JJ231-96《设 备安 装 工 程 施 工 及 验收规范 》 3. GBJ300-88《建筑安 装 工 程 质 量 检 验评定统 一 标准》 4 . GBJ300-82《电 气装 置安 装 工 程 施 工 及 验收规范 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电改袋施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
