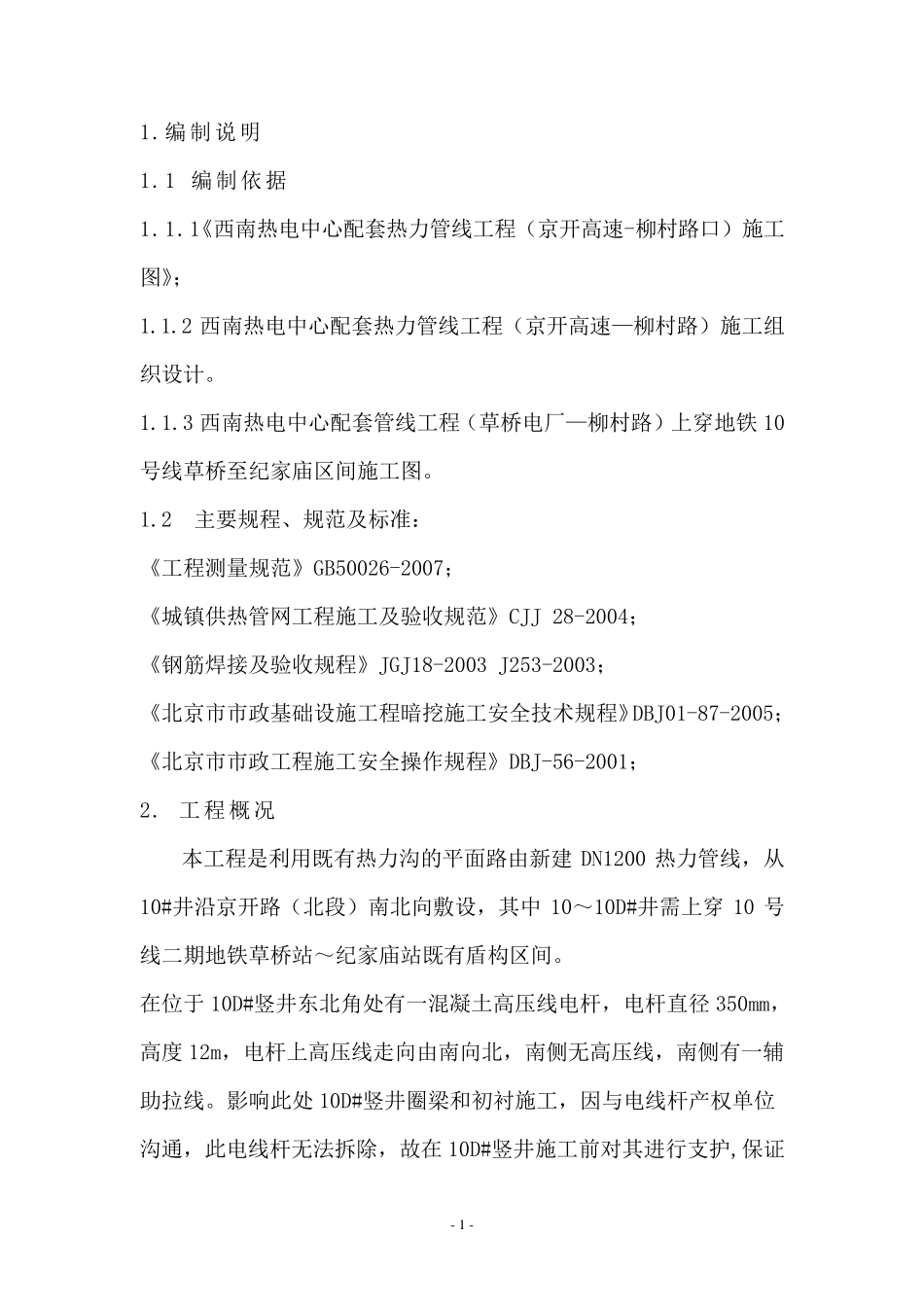

编制说明 1
1 编制依据 1
1《西南热电中心配套热力管线工程(京开高速-柳村路口)施工图》; 1
2 西南热电中心配套热力管线工程(京开高速—柳村路)施工组织设计
3 西南热电中心配套管线工程(草桥电厂—柳村路)上穿地铁 10号线草桥至纪家庙区间施工图
2 主要规程、规范及标准: 《工程测量规范》GB50026-2007; 《城镇供热管网工程施工及验收规范》CJJ 28-2004; 《钢筋焊接及验收规程》JGJ18-2003 J253-2003; 《北京市市政基础设施工程暗挖施工安全技术规程》DBJ01-87-2005; 《北京市市政工程施工安全操作规程》DBJ-56-2001; 2
工程概况 本工程是利用既有热力沟的平面路由新建 DN1200 热力管线,从10#井沿京开路(北段)南北向敷设,其中10~10D#井需上穿 10 号线二期地铁草桥站~纪家庙站既有盾构区间
在位于 10D#竖井东北角处有一混凝土高压线电杆,电杆直径350mm,高度12m,电杆上高压线走向由南向北,南侧无高压线,南侧有一辅助拉线
影响此处 10D#竖井圈梁和初衬施工,因与电线杆产权单位沟通,此电线杆无法拆除,故在 10D#竖井施工前对其进 行 支 护 ,保 证- 2 - 施工过程中电线杆和施工人员的安全

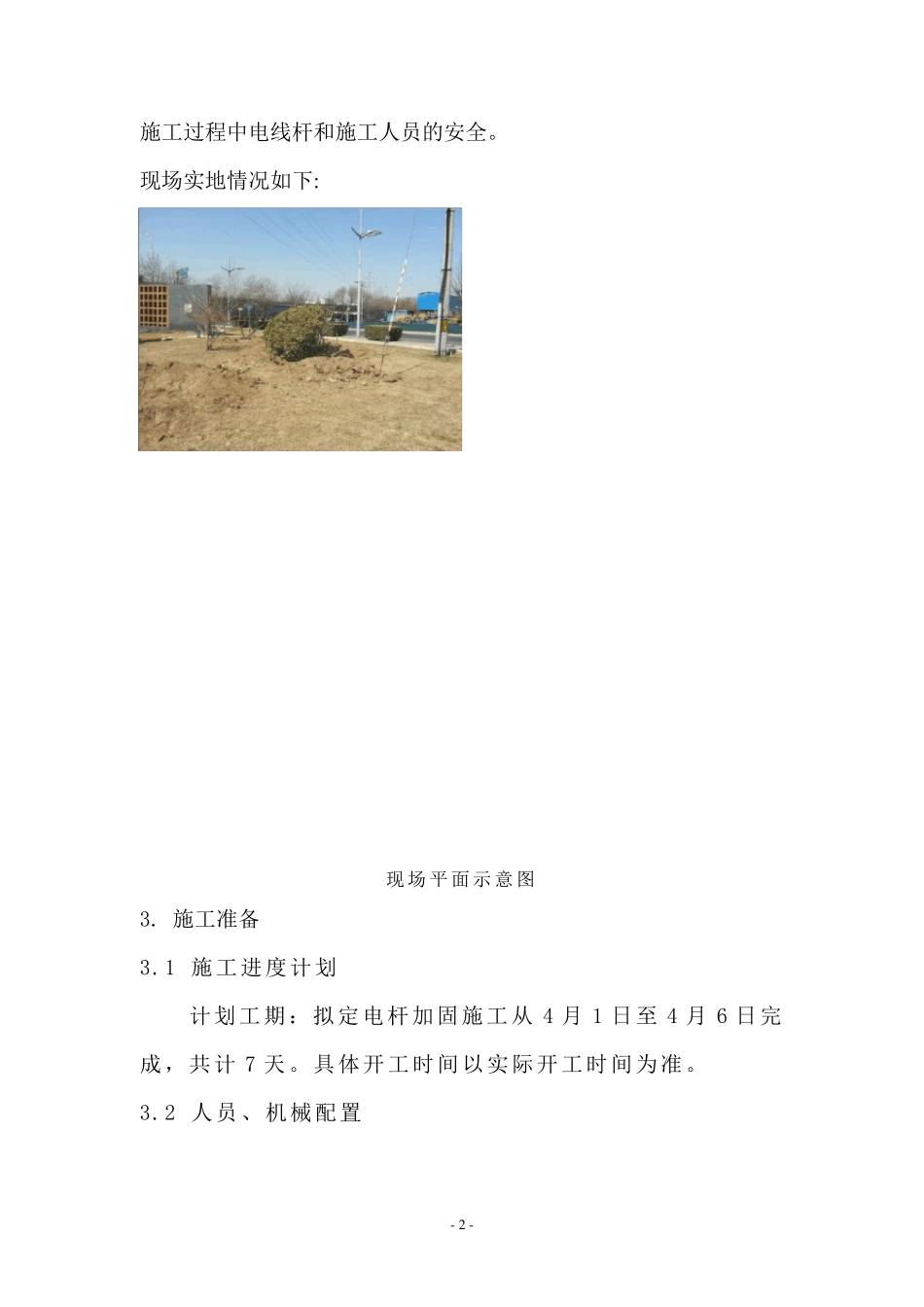

现场实地情况如下: 现场平面示意图 3
施工准备 3
1 施工进度计划 计划工期:拟定电杆加固施工从4 月1 日至4 月6 日完成,共计7 天
具体开工时间以实际开工时间为准

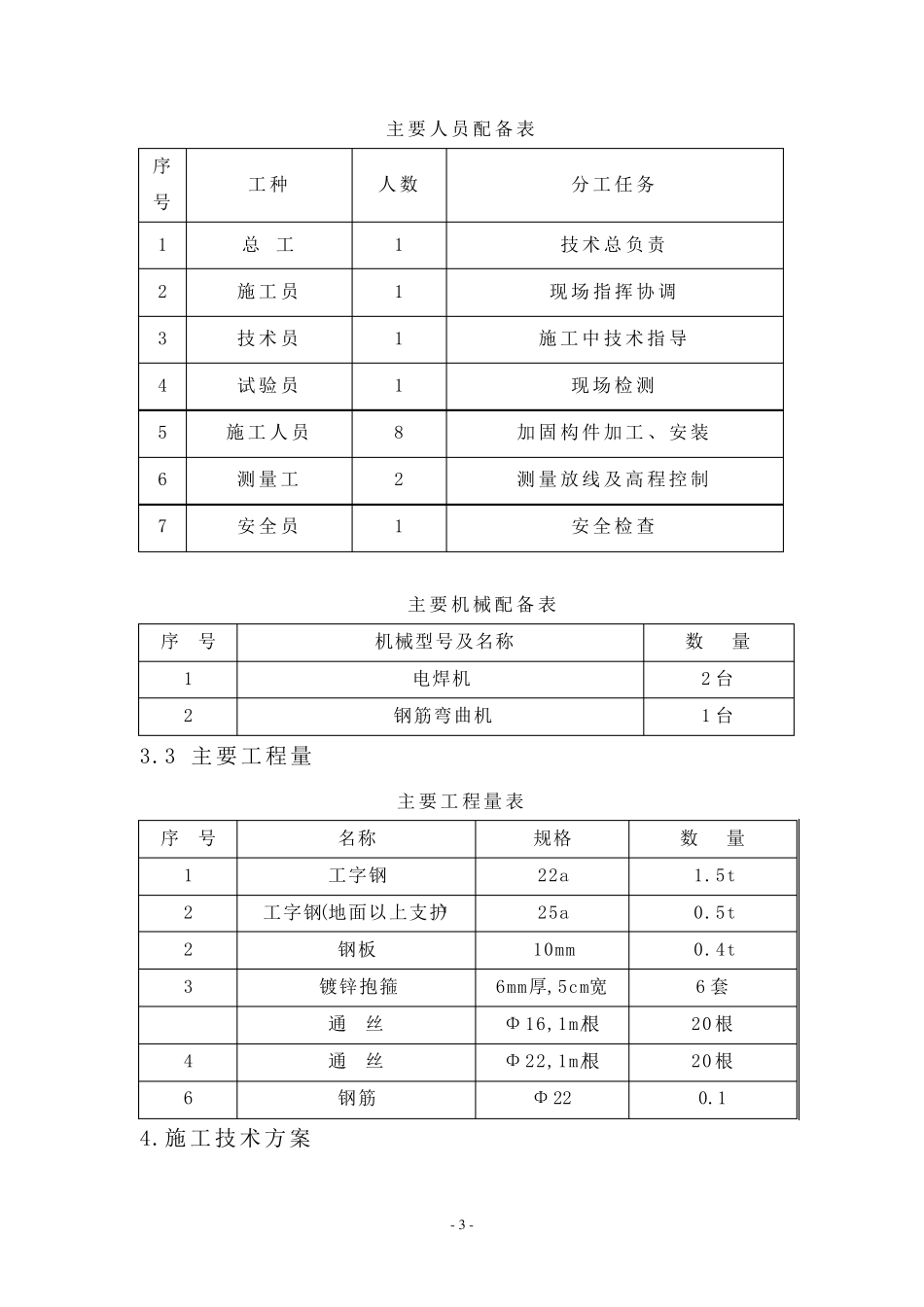

2 人员、机械配置 - 3 - 主要人员配备表 序号 工种 人数 分工任务 1 总 工 1 技术总负责 2 施工员 1 现场指挥协调 3 技术员 1 施工中技术指导 4 试验员 1 现场检测 5 施工人员 8 加固构件加工、安装 6 测量工 2 测量放线及高程控制 7
