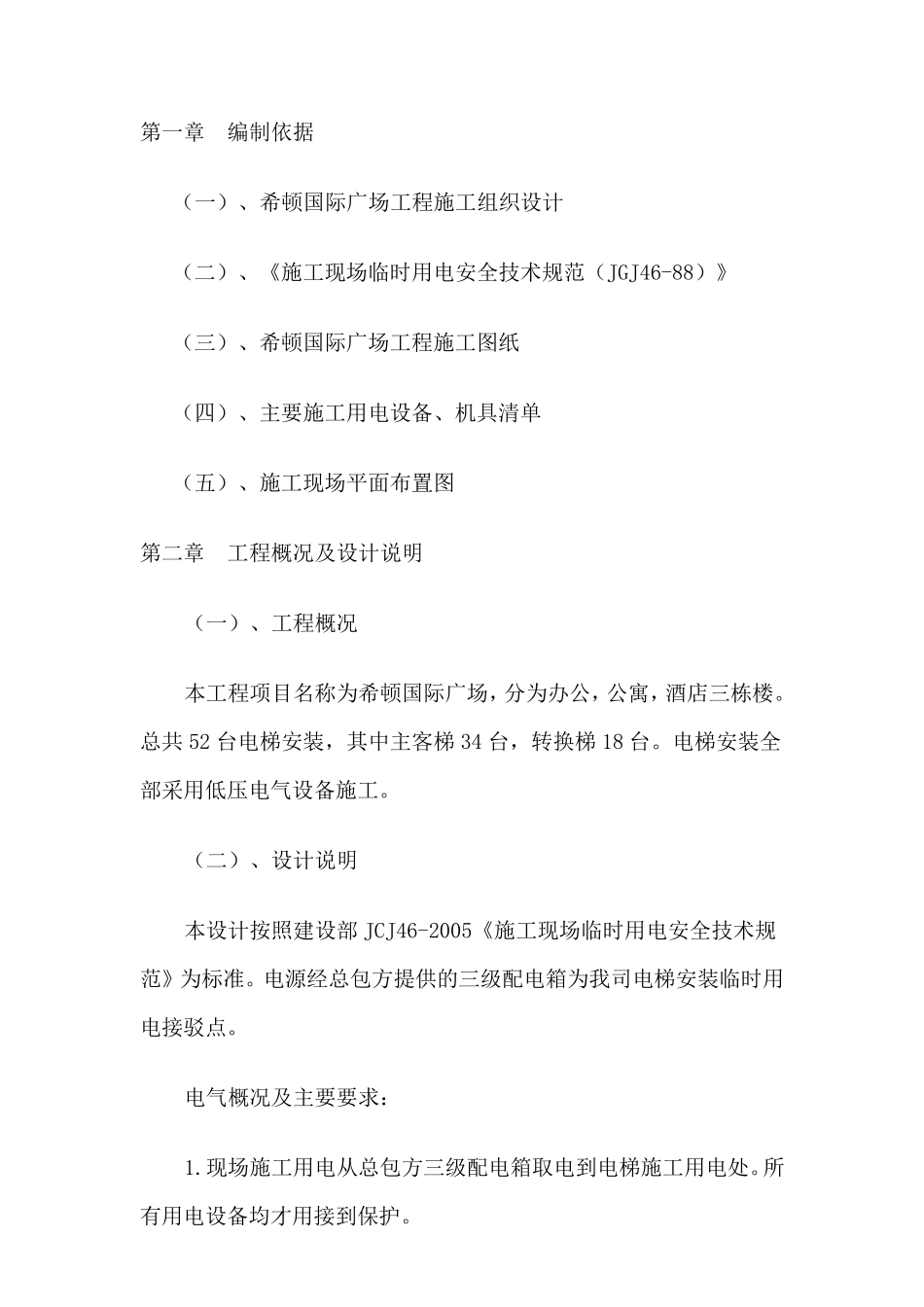

临时用电施工组织设计方案 编制; 审核; 审批; 第一章 编制依据 (一)、希顿国际广场工程施工组织设计 (二)、《施工现场临时用电安全技术规范(JGJ46-88)》 (三)、希顿国际广场工程施工图纸 (四)、主要施工用电设备、机具清单 (五)、施工现场平面布置图 第二章 工程概况及设计说明 (一)、工程概况 本工程项目名称为希顿国际广场,分为办公,公寓,酒店三栋楼
总共 52 台电梯安装,其中主客梯 34 台,转换梯 18 台
电梯安装全部采用低压电气设备施工
(二)、设计说明 本设计按照建设部 JCJ46-2005《施工现场临时用电安全技术规范》为标准
电源经总包方提供的三级配电箱为我司电梯安装临时用电接驳点
电气概况及主要要求: 1
现场施工用电从总包方三级配电箱取电到电梯施工用电处
所有用电设备均才用接到保护

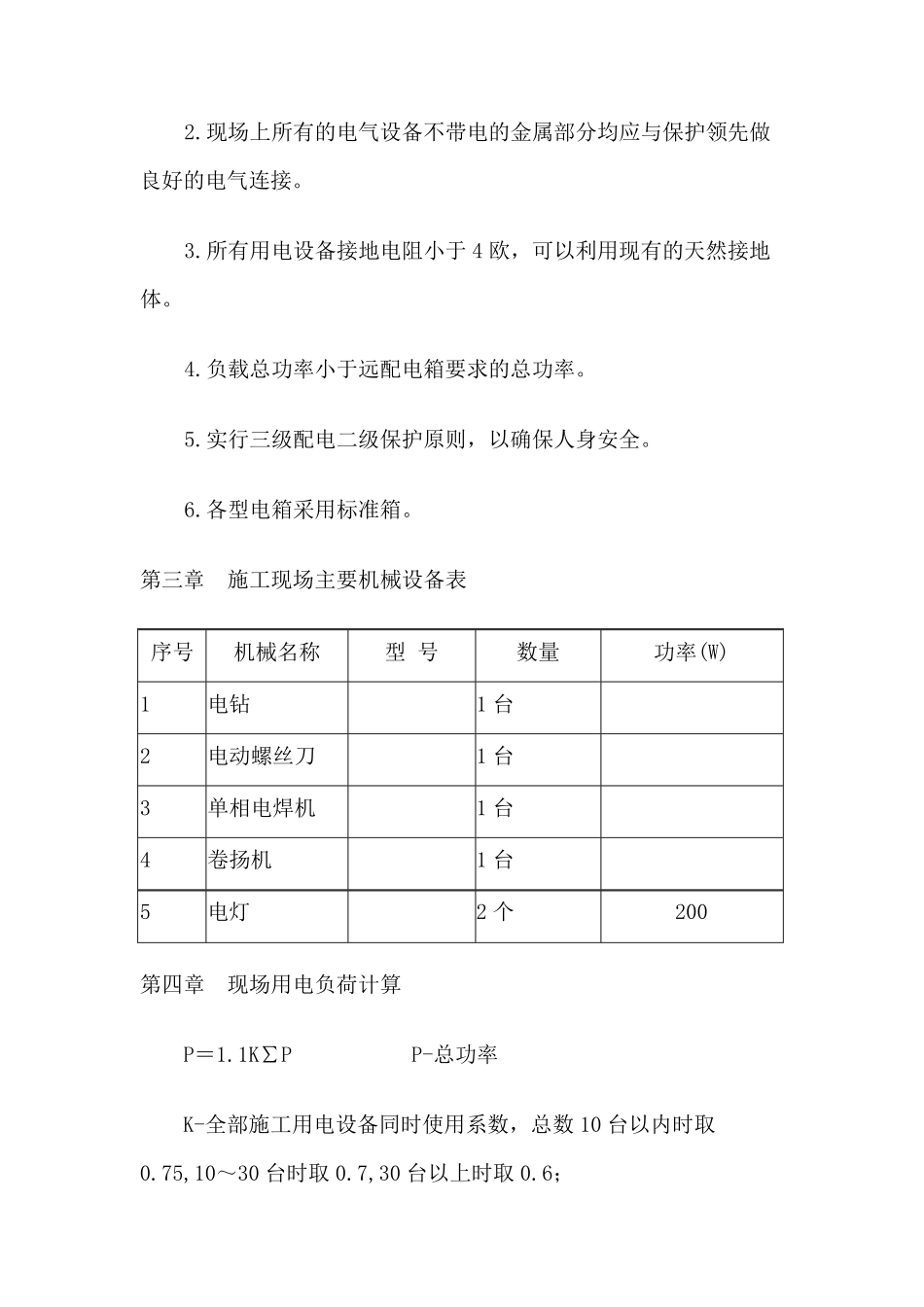

现场上所有的电气设备不带电的金属部分均应与保护领先做良好的电气连接
所有用电设备接地电阻小于4 欧,可以利用现有的天然接地体
负载总功率小于远配电箱要求的总功率
实行三级配电二级保护原则,以确保人身安全
各型电箱采用标准箱
第三章 施工现场主要机械设备表 序号 机械名称 型 号 数量 功率(W) 1 电钻 1 台 2 电动螺丝刀 1 台 3 单相电焊机 1 台 4 卷扬机 1 台 5 电灯 2 个 200 第四章 现场用电负荷计算 P=1
1K∑P P-总功率 K-全部施工用电设备同时使用系数,总数10 台以内时取0
75,10~30 台时取 0
7,30 台以上时取 0
6; ∑P-全部施工动力用电设备额定用量之和
75(2×18+7
5×2+4×10+2×3+2×3+2×7
5+2×3+1
5×4+30) =1
75×160 =132(KW) 电路按下式计算: 1000P I1=--------
