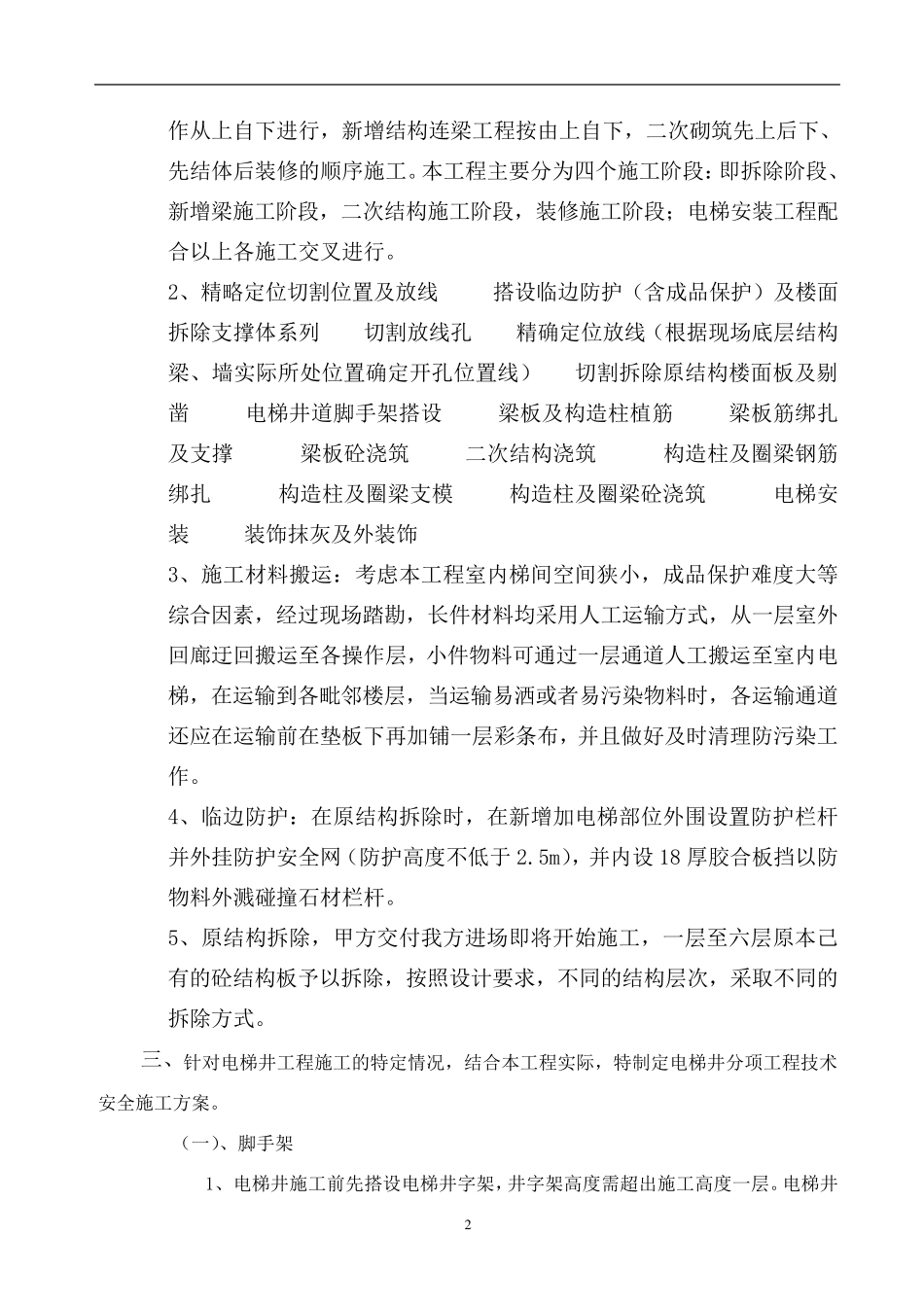

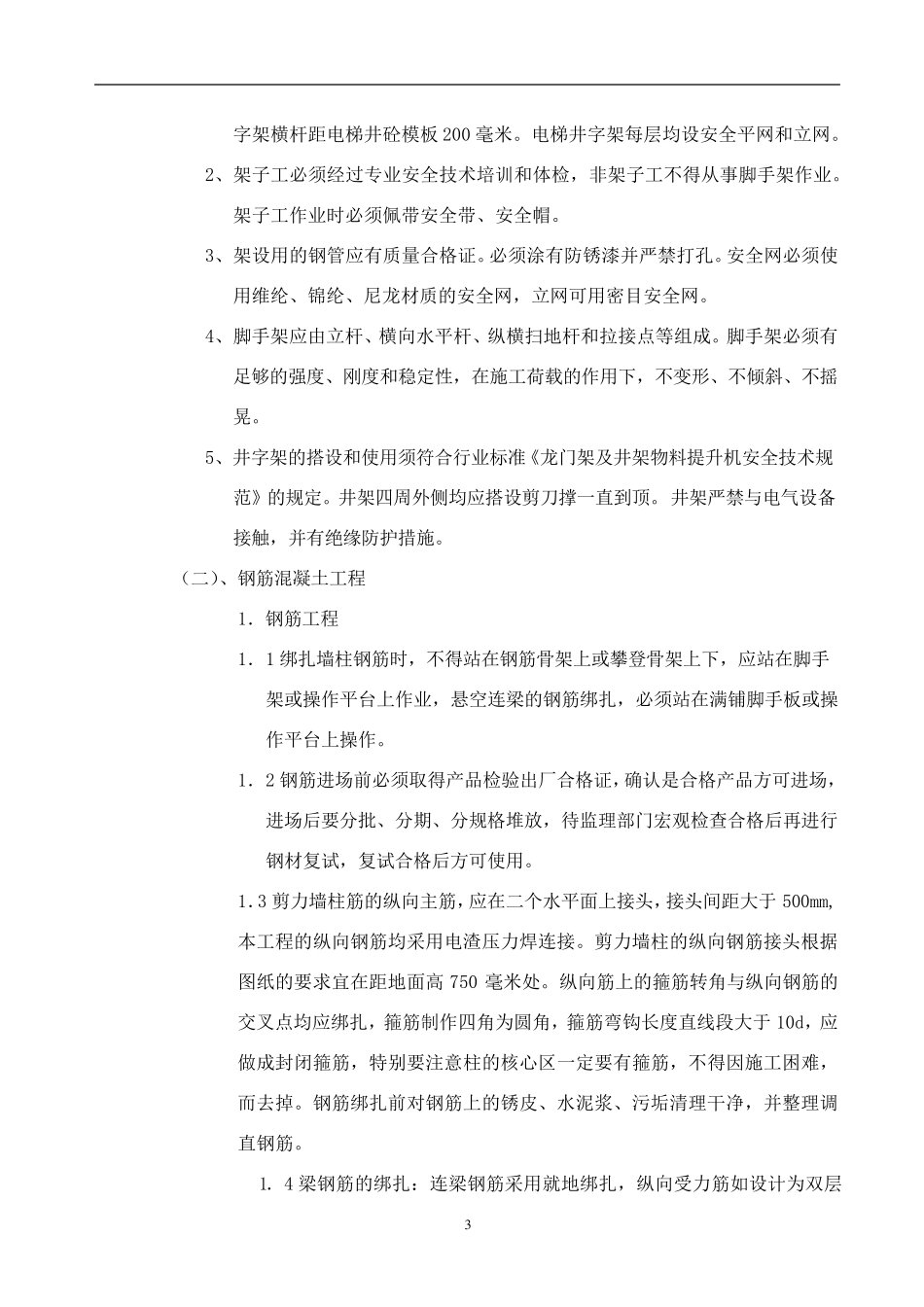

1 红梅大厦装饰装修工程 电梯井专项施工方案 红梅大厦装饰装修工程因建设方设计变更需要,在○7 /○D -○C 轴处需增加一部电梯,便于办公人员在拥挤时候乘坐。电梯井拆除时必须坚持“安全第一,预防为主”的方针,进入施工现场的作业人员必须参加安全培训,考试合格后方可上岗。未经培训或考试不合格的,不得上岗。施工作业人员必须熟知本工种的安全操作规程和施工现场的安全生产责任制度。服从领导和安全检查人员的指挥,未经许可,不得从事非本工种的作业,严禁酒后作业。 一、工程前期拆除的重点和难点 1 、 砼结构楼板拆除。办公楼原来的地板经过几次的翻新,结构层次较多,造成拆除切割砼钻孔效率低下施工进度缓慢。 2 、 新增电梯位置过于狭小,层高普遍有点高,这些都给结构拆除和二次结构施工的材 料 运 输 增加人工运 距 ,脚 手 架 搭 设增加难度。 3 、 本工程安全生产是 组 织 该 工程作业的一项关 键 ,因本建筑 物 内 还 有其 它 装修施工作业,且 队 伍 较多,人员混 杂 ,拆除过程中 的洞 口 和临 边防护 、人工运 输 势 必是 安全施工中 的重中 之 重。现场防护 措 施及 安全监管 也 是 关 键 所 在,所 在在各 个 施工环 节 必须确 保 各 项施工安全措 施得当及 安全交 底 落 实 到 人。 4 、 施工过程中 还 有许多不可预见 的事项,将 是 影 响 施工安排 和进度的重要因素 ,必须提 前考虑 。针对 上述 重点和难点部位,施工前我 们 将 借鉴 以 往 工程类 似 施工经验 ,采 用 新材 料 、新工艺 和新技 术 ,精 心 组 织 施工,建立 质 量 控 制点,确 保 工程优 质 高效地完 成。 二、施工工艺 及 步 骤 1、在进行 施工准 备 工作的同 时,清 理 施工部位和通 道 障 碍 物 。拆除工 2 作从上自下进行,新增结构连梁工程按由上自下,二次砌筑先上后下、先结体后装修的顺序施工。本工程主要分为四个施工阶段:即拆除阶段、新增梁施工阶段,二次结构施工阶段,装修施工阶段;电梯安装工程配合以上各施工交叉进行。 2、精略定位切割位置及放线 搭设临边防护(含成品保护)及楼面拆除支撑体系列 切割放线孔 精确定位放线(根据现场底层结构梁、墙实际所处位置确定开孔位置线) 切割拆除原结构楼面板及剔凿 电梯井道脚手架搭设 梁板及构造柱植筋 梁板筋绑扎及支撑 梁板砼...
