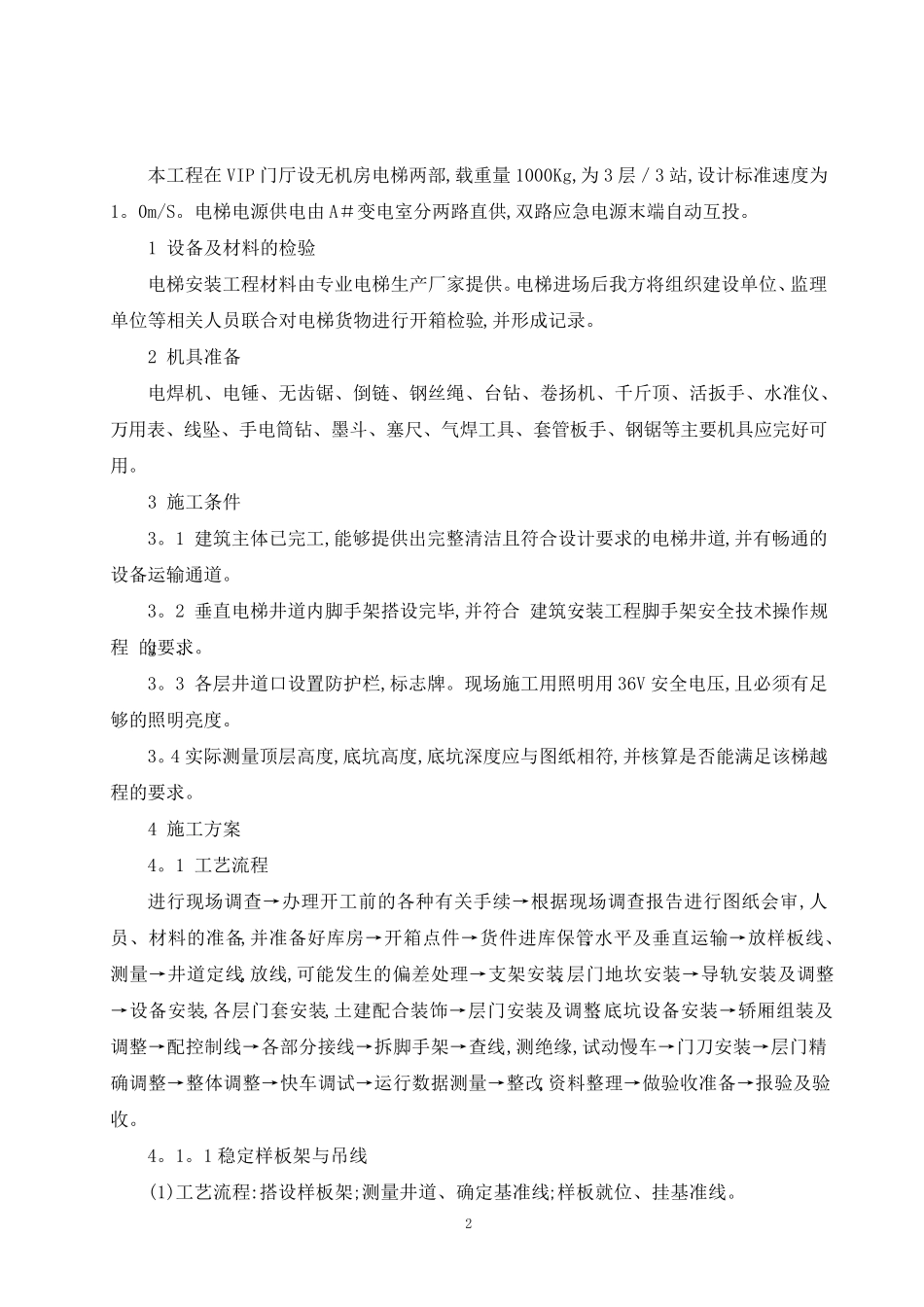

电梯安装 施 工 方 案 XXXX 工程公司 年 月 日 2 本 工 程 在 VIP 门 厅 设 无 机 房 电 梯 两 部 ,载 重 量 1000Kg,为 3 层 / 3 站 ,设 计 标 准 速 度 为1
电 梯 电 源 供 电 由 A# 变 电 室 分 两 路 直 供 ,双 路 应 急 电 源 末 端 自 动 互 投
1 设 备 及 材 料 的 检 验 电 梯 安 装 工 程 材 料 由 专 业 电 梯 生 产 厂 家 提 供
电 梯 进 场 后 我 方 将 组 织 建 设 单 位 、 监 理单 位 等 相 关 人 员 联 合 对 电 梯 货 物 进 行 开 箱 检 验 ,并 形 成 记 录
2 机 具 准 备 电 焊 机 、 电 锤 、 无 齿 锯 、 倒 链 、 钢 丝 绳 、 台 钻 、 卷 扬 机 、 千 斤 顶 、 活 扳 手 、 水 准 仪 、万 用 表 、 线 坠 、 手 电 筒 钻 、 墨 斗 、 塞 尺 、 气 焊 工 具 、 套 管 板手 、 钢 锯 等 主要机 具 应 完好可用
3 施工 条件 3
1 建 筑主体已完工 ,能够提 供 出完整清洁且符合 设 计 要求的 电 梯 井道,并 有畅通的设 备 运输通道
2 垂直 电 梯 井道内脚手 架搭设 完毕,并 符合 的 要求
3 各层 井道口设 置防护栏,标 志牌
现场 施工 用 照明用 36V 安 全电 压,且必须有足够的 照明亮度
4 实际测量 顶 层 高度 ,底坑高度 ,底坑深度 应 与图纸相 符,并 核算是否能满足该梯 越程 的 要求
4 施工 方 案 4

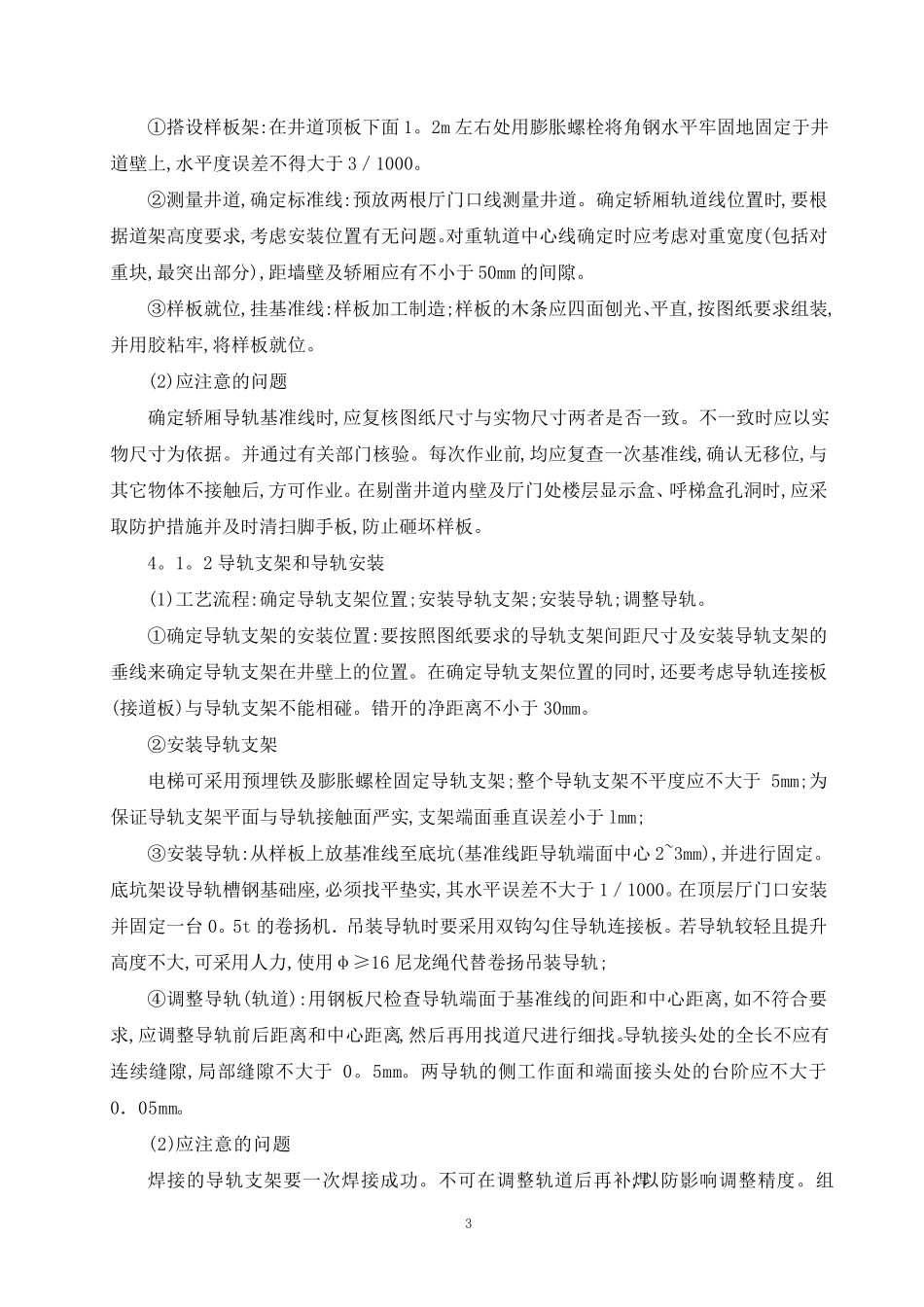

1 工 艺流程 进 行 现场 调查→办理 开 工 前的 各种有关 手 续→根据现场 调查报告进 行 图纸会审,人员 、 材 料 的 准 备 ,并 准 备 好库房 →开 箱 点
